装配式单层工业厂房主要由柱、吊车梁、屋架、天窗和屋面板等主要构件组成。在吊装每个构件时,有绑扎、起吊、就位、临时固定、校正和最后固定等几道操作工序。下面主要介绍柱子、吊车梁及吊车轨道等构件的安装和校正工作。
(1)厂房柱子的安装测量
柱子安装测量的允许偏差不应超过表12.3的规定。
①柱子吊装前的准备工作。如图12.14(c)所示,柱子吊装前,应根据轴线控制桩,将定位轴线投测到杯形基础顶面上,并用红油漆画上▼标明;在杯口内壁测出一条高程线,从该高程线起向下量取10 cm即为杯底设计高程。
如图12.15所示,在柱子的3个侧面弹出中心线,根据牛腿面设计标高,用钢尺量出柱下平线的标高线。
②柱长检查与杯底抄平。柱底到牛腿面的设计长度l应等于牛腿面的高程H2减去杯底高程H1,也即l=H2-H1。
牛腿柱在预制过程中,受模板制作误差和变形的影响,其实际尺寸与设计尺寸很难一致,为了解决这个问题,通常在浇注杯形基础时,使杯内底部标高低于其设计标高2~5 cm,用钢尺从牛腿顶面沿柱边量到柱底,根据各柱子的实际长度,用1∶2水泥砂浆找平杯底,使牛腿面的标高符合设计高程。

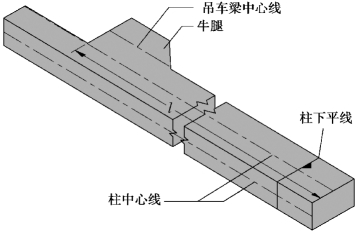

图12.15 在预制的厂房柱子上弹线
③柱子的竖直校正。将柱子吊入杯口后,应先使柱身基本竖直,再令其侧面所弹的中心线与基础轴线重合,用木楔初步固定后即可进行竖直校正。
如图12.16所示,将两台经纬仪或全站仪分别安置在柱基纵、横轴线附近,离柱子的距离约为柱高的1.5倍。瞄准柱子中心线的底部,固定照准部,上仰望远镜照准柱子中心线顶部。如重合,则柱子在这个方向上已经竖直;如不重合,应调整,直到柱子两侧面的中心线都竖直为止。

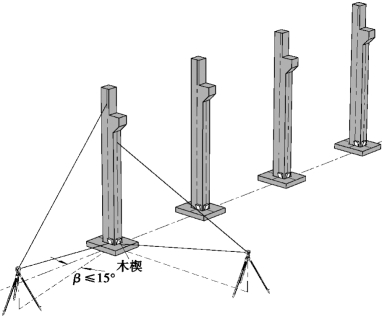

图12.16 校正柱子竖直
在纵轴方向上,由于柱距很小,可以将仪器安置在纵轴的一侧,仪器偏离轴线的角度β最好不要超过15°,这样安置一次仪器就可以校正多根柱子。(www.daowen.com)
(2)吊车梁的安装测量
如图12.17所示,吊车梁吊装前,应先在其顶面和两个端面弹出中心线。安装步骤如下:

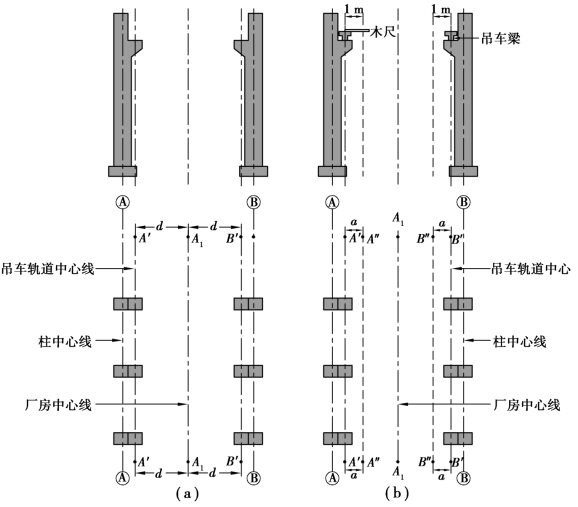

①如图12.18(a)所示,利用厂房中心线A1 A1,根据设计轨道的半跨距d,在地面测设出吊车轨道中心线A′A′和B′B′。
②将经纬仪或全站仪安置在轨道中线的一个端点A′上,瞄准另一个端点A′,上仰望远镜,将吊车轨道中心线投测到每根柱子的牛腿面上并弹出墨线。

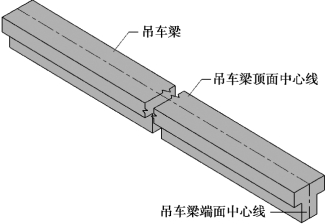

图12.17 在吊车梁顶面和端面弹线
③根据牛腿面的中心线和吊车梁端面的中心线,将吊车梁安装在牛腿面上。
④检查吊车梁顶面的高程。在地面安置水准仪,在柱子侧面测设+50 cm的标高线(相对于厂房±0.000);用钢尺沿柱子侧面量出该标高线至吊车梁顶面的高度h,如果h+0.5 m不等于吊车梁顶面的设计高程,则需要在吊车梁下加减铁板进行调整,直至符合要求为止。
(3)吊车轨道的安装测量
①吊车梁顶面中心线间距检查。如图12.18(b)所示,在地面上分别从两条吊车轨道中心线量出距离a=1 m,得到两条平行线A″A″和B″B″;将经纬仪或全站仪安置在平行线一端的A″点上,瞄准另一端点A″,固定照准部,上仰望远镜投测;另一人在吊车梁上左右移动横置水平木尺,当视线对准1 m分划时,尺的零点应与吊车梁顶面的中心线重合。如不重合,应予以修正,可用撬杆移动吊车梁,直至使吊车梁中心线至A″A″(或B″B″)的间距等于1 m为止。
图12.18 吊车梁和吊车轨道的安装
②吊车轨道的检查。将吊车轨道吊装到吊车梁上安装后,应进行两项检查:将水准仪安置在吊车梁上,水准尺直接立在轨道顶面上,每隔3 m测一点高程,与设计高程比较,误差应不超过±2 mm;用钢尺丈量两吊车轨道间的跨距,与设计跨距比较,误差应不超过±3 mm。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
