(1)有关技术措施和施工安装要求
①加热盘管及其覆盖层与外墙、楼板结构层间应设绝热层;当允许双向传热时,可不设绝热层。
②覆盖层厚度不宜小于50mm,并设置伸缩缝及填充弹性膨胀材料,如图6.40所示。
③绝热层设在土壤上时应先做防潮层,在潮湿房间内,加热管覆盖层上应做防水层。
④热水温度不应高于60℃,民用建筑供水温度宜为35~50℃,供、回水温差宜≤10℃。
⑤系统工作压力不应大于0.8MPa,否则应采取相应的措施。当建筑物高度超过50m时,宜竖向分区。

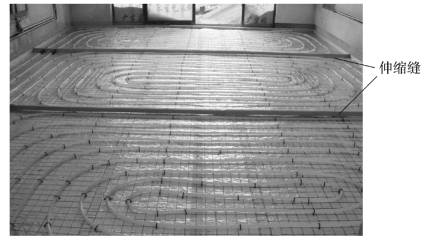

图6.40 地暖伸缩缝设置
⑥加热盘管宜在环境温度高于5℃的条件下施工,并应防止油漆、沥青或其他化学溶剂接触管道。
⑦加热盘管伸出地面时,穿过地面构造层部分和裸露部分应设硬质套管;在混凝土填充层内的加热管上不得设可拆卸接头。
⑧细石混凝土填充层强度不宜低于C15,应掺入防龟裂添加剂。浇捣混凝土时,盘管应保持不小于0.4MPa的静压,养护48h后再卸压。
⑨隔热材料应符合以下要求:导热系数≤0.05W/(m·K),抗压强度≥100kPa,吸水率≤6%,氧指数≥32%。
(2)安装工艺(www.daowen.com)
低温地板辐射采暖的安装工艺流程:土建结构具备地暖工作业面→固定分、集水器→粘贴边角保温→铺设聚苯板→铺设反射铝膜→铺设盘管并固定→设置伸缩缝、伸缩套管→中间试压→回填混凝土→安装地面层→试压验收→系统试运行。
①土建结构具备地暖工作业面:地暖施工前,楼地面找平应检验完毕。
②固定分、集水器:分、集水器用4个膨胀螺栓水平固定在墙面上,安装要牢固。
③粘贴边角保温:用乳胶将80mm边角保温板沿墙粘贴,要求粘贴平整、搭接严密。
④铺设聚苯板:在找平层上铺设保温层(如2cm厚聚苯保温板),板缝处用胶粘贴牢固。
⑤铺设反射铝膜:在地暖保温层上铺设铝箔纸或粘一层带坐标分格线的复合镀铝聚酯膜,保温层应铺设平整。
⑥铺设盘管并固定:按地暖设计要求间距将地暖管(PEX管、PP-C管或PB管、XPAP管),用塑料管卡将管子固定在苯板上,固定点间距不大于500mm(按管长方向),大于90℃的弯曲管段的两端和中点均应固定。管子弯曲半径不宜小于管外径的8倍。安装过程中要防止管道被污染,每个回路地暖管铺设完毕后要及时封堵管口。
⑦设置伸缩缝、伸缩套管:对于地暖辐射供暖地板,当边长超过8m或面积超过40m2时,应设置伸缩缝,缝的尺寸为5~8mm,高度同细石混凝土垫层。塑料管穿越伸缩缝时,应设置长度不小于400mm的柔性套管。在分水器及地暖管道密集处,管外用不短于1000mm的波纹管保护,以降低混凝土热膨胀。在缝中填充弹性膨胀膏(或进口弹性密封胶)。
⑧中间试压:检查铺设的地暖管有无损伤、管间距是否符合设计要求后进行水压试验。从注水排气阀注入清水进行水压试验,试验压力为工作的1.5~2倍,但不小于0.6MPa,稳压1h内压力降不大于0.05MPa,且不渗、不漏为合格。
⑨回填混凝土:地暖管验收合格后,回填细石混凝土,地暖管保持不小于0.4MPa的压力;垫层应用人工抹压密实,不得用机械振捣,不许踩压已铺设好的管道;施工时,应派专人日夜看护,垫层达到养护期后,方允许管道系统泄压。
⑩安装地面层:抹水泥砂浆找平,做地面。
⑪试压验收:立管与分、集水器连接后应进行系统试压。试验压力为系统顶点工作压力加上0.2MPa,且不小于0.6MPa,10min内压力降不大于0.02MPa,降至工作压力后,不渗、不漏为合格。
⑫系统试运行:地暖系统调试运行时应分3次进行:第1次,20℃水温运行48h;第2次,30℃水温运行24h;第3次,40℃水温运行24h。
