第四次充水试验过程中,发现在3+施工支洞外附近及河流滩地等处发现大量漏水点,总计最大漏水量达10m3/s,出水点最大延后时间1~2d(图9.2.4-1);同时5号交通桥下游原涌水点水质变浑,后3+施工支洞外村庄右侧冲沟出现大量涌水(图9.2.4-2),同时5号桥下涌水点水量减少。洞内水位下降至3+施工支洞后,3+施工支洞内涌水停止。
放空后检查发现,在引水隧洞8+853处钢筋混凝土衬砌顶部被击穿,经查看,溶洞大致由三层组成:第一层即开挖时右侧揭露的溶洞,该层位于隧洞右侧,因部分溶洞堆积物和破碎岩体已被水冲走,空腔总高约16.0m,溶洞底位于隧洞底板下约10m,底部最宽处约10m;第二层与第一层以台坎相连,自隧洞右侧延至隧洞底板下,该层顶部距隧洞底板最小厚度约2.5m,大致顺隧洞向上游延伸约12m,然后经约6m深的陡坎向下连接第三层;第三层溶洞总体呈NNE向延伸,两端窄小,中间宽大,有岩溶管道水自SW山体流经溶洞,形成地下暗河,并于NE端进入岩溶管道(图9.2.4-3、图9.2.4-4),右侧溶洞(图9.2.4-5~图9.2.4-8)回填厚度约2.5m。8+835~+838左边墙混凝土出现一条水平裂缝。

图9.2.4-1 10月11日充水后3+支洞涌水情况

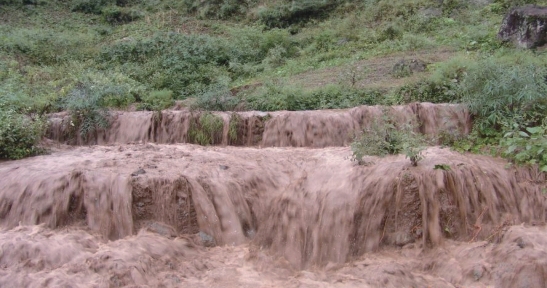

图9.2.4-2 10月11日充水后5号桥下游的涌水情况

图9.2.4-3 8+853衬砌顶部被击穿右侧为大溶洞
(www.daowen.com)
图9.2.4-4 8+853衬砌顶部破坏外观情况

图9.2.4-5 8+853衬砌顶部空腔情况

图9.2.4-6 8+853衬砌顶部情况

图9.2.4-7 8+853右侧溶洞内部情况

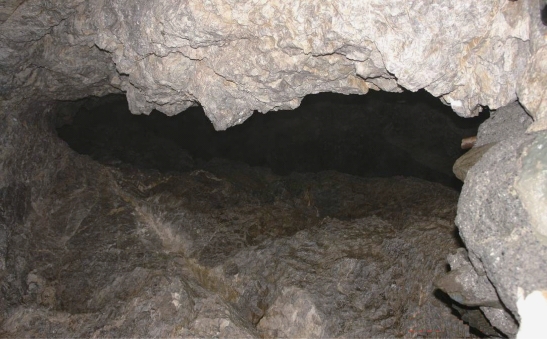

图9.2.4-8 8+853右侧溶洞内部情况
