【摘要】:图9.2.2-18月20日第二次充水涌水情况经放空检查,在隧洞8+815桩号隧洞右边墙脚击穿一溶洞,溶洞洞口长1.2m,高0.6m,与隧洞围岩间厚度仅20~30cm,该溶洞高3.1m,洞顶位于底板以上0.6m,最低处位于底板以下2.5m,平均宽度2m,溶洞沿水平方向延伸10m后顺岩层倾向下行。

第二次充水检查情况及处理方案

第二次充水试验过程中,在进行第三级充水时,发现在5号交通桥下游侧的公路上方(马洛依结沟沟口)突发性涌水(图9.2.2-1)。

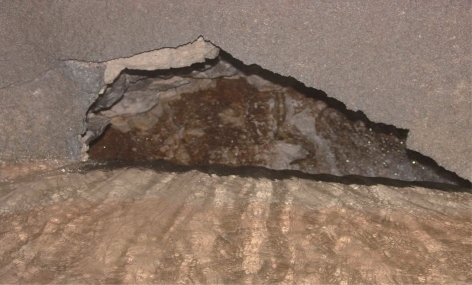

图9.2.2-1 8月20日第二次充水涌水情况

经放空检查,在隧洞8+815桩号隧洞右边墙脚击穿一溶洞,溶洞洞口长1.2m,高0.6m,与隧洞围岩间厚度仅20~30cm,该溶洞高3.1m,洞顶位于底板以上0.6m,最低处位于底板以下2.5m,平均宽度2m,溶洞沿水平方向延伸10m后顺岩层倾向下行(图9.2.2-2、图9.2.2-3)。

图9.2.2-2 8+815右侧底脚溶洞外观情况(www.daowen.com)

针对8+815右边墙脚溶洞发育情况,对其采取了如下处理措施:

(1)清除溶洞内淤泥,对溶洞进行封填处理,在设计开挖线外的溶洞内沿洞壁铺设钢筋网,并采用C20混凝土回填密实,钢筋网参数φ6.5@15×15cm,溶洞与隧洞交界处配钢筋φ18@20cm,钢筋与洞口周边锚固连接。

(2)溶洞顶部预埋回填灌浆管进行回填灌浆,灌浆压力为0.3MPa。

图9.2.2-3 8+815右侧底脚溶洞内部情况

(3)桩号8+753~+830洞段进行全断面固结灌浆,灌浆孔间排距1.5m×1.5m,梅花形布置,孔深3m。边顶拱部位的实际灌浆压力0.7~1.3MPa;底板部位的实际灌浆压力1.3MPa。
