涌(渗)水观察是隧洞岩溶涌水灌浆封堵效果检测最直接的方法,灌浆效果好与坏通过隧洞中的涌水及渗水变化情况即可进行直观判断,主要采取的方法为流量观测。
根据对工程施工安全的影响情况,锦屏二级水电站引水隧洞岩溶涌水灌浆封堵根据该工程后序工作施工要求确定为:堵水灌浆洞段完成后按“每30m洞段在堵水灌浆完成后,残余渗漏水总量小于3L/s,单点集中出水量小于0.5L/s,基岩表面无大面积浸渍,满足隧洞混凝土衬砌施工条件和施工质量”作为灌浆封堵验收标准。该工程堵水灌浆完成后,监理单位组织业主和承包人共同对堵水灌浆洞段进行表观验收,经联合验收,且采用堵水灌浆前对流量的测试方法,对灌后的流量进行测定,取得较好的堵水效果,如图7.2.1-1所示。
对矿山隧洞,一般要求没有集中的涌水点,涌水量小于井下抽排能力即可。

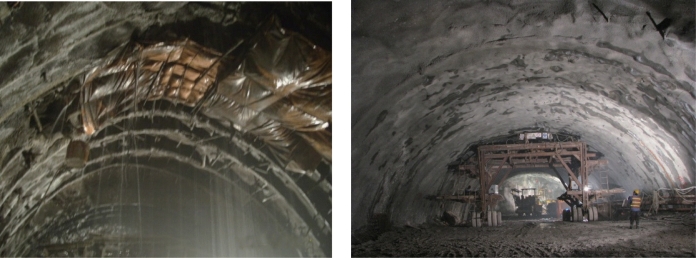

图7.2.1-1 辅助洞西端A洞集中岩溶涌水灌浆封堵前后对比
而城市地铁工程多于地下水位以下施工,地下水丰富但水头一般不高。施工期间多结合隧洞围岩稳定要求采用预灌浆进行地下水处理,渗涌水采用集中排水井抽排,水泵可临时增加,一般不至于影响施工。但施工完成后,与公路隧洞不同,城市地铁一般不具备自流排水能力,需采用结构型式或灌浆等方式对地下水进行防渗处理,局部渗水引流至集水井集中抽排至地表排水系统,因此,城市地铁对隧洞涌水处理的要求相对较高,一般要求其小于其两侧排水沟的引排能力及排水井的抽排能力。贵阳市城市轨道区间段集水井设计排水量约为150m3/d,即区间段地下水渗涌水量合计应小于1.7L/s;在对贵阳城市轨道涌水灌浆封堵施工时,最终对灌浆达到设计要求的评价标准是:不出现集中涌水点、不出现大面积的集中渗水区、100m长洞段总渗水量小于0.5L/s(40m3/d)。图7.2.1-2为贵阳市轨道1号线隧道岩溶涌水灌浆封堵效果前后的对比情况。(www.daowen.com)

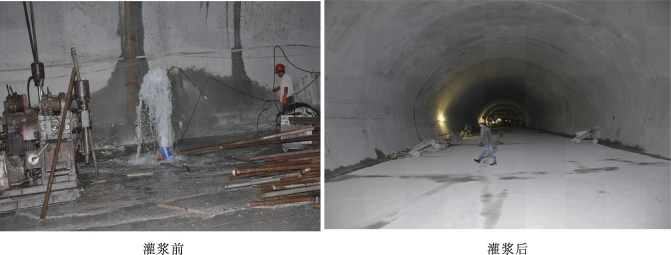

图7.2.1-2 贵阳市轨道1号线隧道岩溶涌水灌浆封堵效果
因此,采用灌浆方式对隧洞岩溶涌水进行封堵,一般做不到也不需要做到滴水不漏或不渗的效果,只要灌浆处理后的渗水不影响正常施工及后期运行安全,即认为灌浆处理达到预期效果。
另外,根据隧洞开挖后揭露的地下水涌水情况及水泥结石充填情况,对堵水灌浆效果进行评价亦是较为直接的评价方法。图7.2.1-3~图7.2.1-4为重庆中梁山隧洞岩溶涌水灌浆封堵治理前后对照图及灌浆后浆液扩散情况,根据开挖作业面的实际断面揭露,自YK6+961~+956桩号起,围岩较好,作为预留阻水岩盘较合理。开挖后,YK6+956~+930桩号段围岩主要为褐红色凝灰岩,局部张开结构面可看到白色浆脉,说明经灌浆处理后围岩整体性变好,且洞壁基本无水。

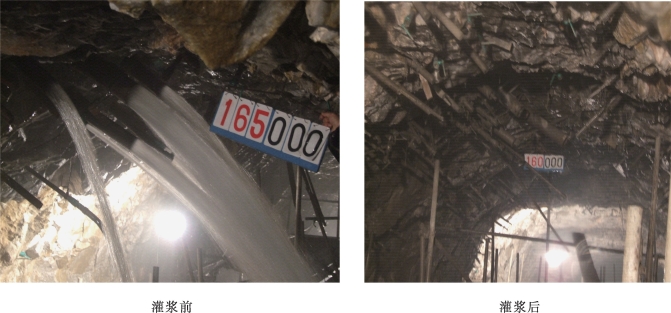

图7.2.1-3 重庆中梁山隧洞岩溶涌水灌浆封堵治理前后对比照片
