(1)灌浆方式。多采用纯压式灌浆,灌浆孔的基岩段长小于6m时,可采用全孔一次灌浆法;大于6m时,堵水灌浆孔分为两段灌浆。第一段3m,第二段4~5m,采用从上而下分段灌浆法。
(2)灌浆压力。
1)边墙以上部位灌浆压力的确定:由于岩溶涌水被揭露后,其压力都有不同程度的衰减或设置减压分流孔后,压力明显减小。因此,灌浆压力原则上为涌水压力的2~3倍,但为了保证围岩的稳定,初定灌浆压力为3.0MPa,并根据灌浆实际情况酌情调整。
2)底板灌浆压力确定。
经验计算公式为
P=p0+pD
(此公式适用于无盖重情况)计算的灌浆压力值由岩石的密度和岩性决定。
式中:p0为表层地层允许的压力;p为岩石每增加1m孔深,其允许增加的压力;D为灌浆段顶以上的岩石厚度。
若有压重,灌浆压力可以提高为(www.daowen.com)
P=krh+p0+pD
式中:k为灌浆方法系数,可选1~3;h为压重层厚度;r为压重层的容重。
与此同时,应根据采用的不同灌浆方法在表6.2.4-1中选取P值,若采用自下而上分段灌浆法,P宜取较小值。

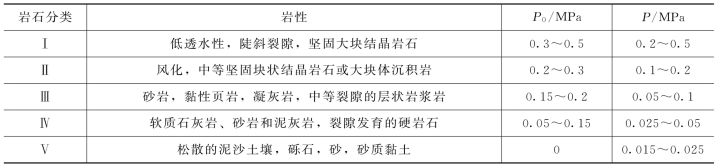

表6.2.4-1 P0、P与岩石类别取值表
有涌水的孔段要求测量水压和流量,堵水灌浆压力根据施工经验常取比渗水压力大1.5MPa(或是渗水压力的2~3倍)。对于没有水压力的孔根据施工经验常取第一段压力为1.5MPa;第二段压力为2.5MPa。对于不分段的孔,无水压力时为1.5MPa,封孔压力为1.5MPa。
(3)灌浆材料。灌浆材料以水泥、砂为主,并辅以微纤维、水玻璃及其他特殊材料。
(4)浆液比级。一般情况使用纯水泥浆灌注,拟1∶1、0.8∶1、0.5∶1三个比级,开灌水灰比采用1∶1,浆液浓度由稀到浓逐级变化。特殊情况根据特点选用特殊浆材灌注。
(5)结束标准及封孔。根据多个岩溶涌水灌浆封堵工程施工经验,一般在灌浆段最大设计压力下,当吸浆量小于3~5L/min时,继续灌注10min即可结束。岩溶涌水灌浆封孔应采用“全孔灌浆封孔法”。封孔水泥浆的水灰比不大于0.5∶1,卡塞段要用水泥砂浆二次封孔,孔口抹平。
