施工顺序与钻孔工艺优化方案

(1)岩溶涌水封堵洞段施工顺序。一般采取施工分段进行,从散状出水段两端逐步向中间靠拢,从低处向高处顺序灌浆。灌浆孔不分序。

(2)钻孔孔位布设。由于高压堵水灌浆的特殊性,没有普遍适用的布孔方式和布孔规律,图6.2.2-1为布孔示意图。孔位根据裂隙结构面的走向、产状布置,使钻孔与裂隙在不同深度斜向相交,以期通过灌浆施工,将该涌水点出露的主裂隙充填满水泥浆液,在较大的范围内,堵塞涌水通道。钻孔孔位需根据具体情况灵活布置,灌浆孔布置的基本原则是:

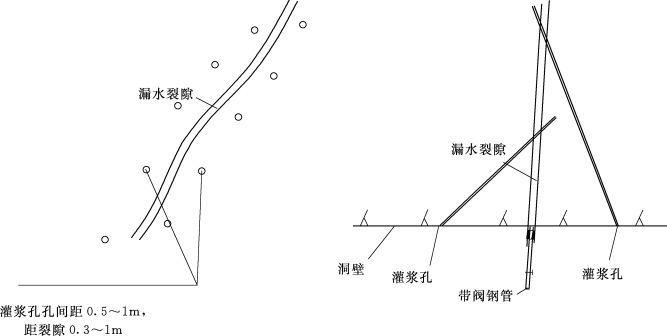

图6.2.2-1 岩溶涌水封堵钻孔布设示意图

1)对裂隙面、岩体结构面进行有针对性的布孔,使钻孔尽量与岩体结构面相交。尽可能较多地穿过裂隙。

2)引排孔孔口高程尽可能低于集中出水点、出水带。(www.daowen.com)

3)前期的引排孔基本上是后期的灌浆孔,故钻孔时充分兼顾灌浆系统安装和操作方便。

钻孔间排距一般控制在1.0~3.0m,常取2.0m或按设计要求和现场情况作局部调整;局部集中涌水段根据渗水裂隙分布进行钻孔加密和加深;根据堵水效果情况及局部集中涌水段渗水裂隙分布情况在中间施工过程中可临时进行钻孔加密加深。

(3)钻孔孔径与孔深。钻孔孔深一般为6~8m,主要堵水灌浆钻孔孔深控制在4.5~8m,保证浅层封堵厚度不小于3m,即钻孔垂直于洞轴线投影长不小于3m,深层堵水厚度结合不同洞段设计要求,通过系统防渗高压灌浆实现。

钻孔孔径根据出水量、涌水压力、地层情况采用φ150~42mm,终孔孔径保证不小于42mm。如需镶管开孔孔径为91~150mm。

岩溶涌水灌浆塞入岩0.5~1.5m,以便利用表面岩层作为阻水岩盘,并尽可能在灌浆前先喷一层厚度不小于8cm的混凝土层封闭,混凝土喷层中可以掺加能适应于散渗淋水围岩壁喷射的外加剂,如XPM外加剂等。

岩溶涌水灌浆的段长、灌浆孔布置、灌浆压力、灌浆工艺、灌浆材料及配比、灌浆结束标准等均需要根据现场的隧洞水文地质条件,通过现场生产性试验优化确定。
