富水带岩溶涌水的处理策略

时间:2023-06-16 理论教育 版权反馈
【摘要】:富水带岩溶涌水处理原则:先引后排,从两边向富水区包抄,最后集中完成封堵灌浆,再作系统高压固结灌浆。

富水带岩溶涌水的处理策略

四川锦屏二级水电站辅助洞岩溶涌水封堵施工中,隧洞岩溶涌水的处理思路共经过了两个大的阶段,即在满足合同文件的“以堵为主、以排为辅”为原则的第一阶段和采取了各种预测预报手段后,在确保安全的条件下先进行开挖直接揭露出地下水,再对地下水实施“择机封堵”原则的第二阶段。第二阶段是经过较长时间的工程实践摸索并逐步认识总结和比较复杂的思想转变后,才比较客观地寻求出适合锦屏岩溶突涌水的治理理念。其间,锦屏建设管理局邀请了国内外的许多知名专家进行现场咨询,针对岩溶突涌水的处理做了相关研讨,同时又选择有实力的灌浆队伍对辅助洞作揭露后堵水灌浆试验,最终将岩溶突涌水处理思路从“以堵为主”变为“择机封堵”。

(1)岩溶涌水处理原则。通过对已有灌浆封堵经验总结并贯彻地下水“择机封堵”的理念,研究提出了岩溶涌水处理的总体原则,即“先易后难、先引后堵、先拱顶后边墙再底板、局部集中处理;兼顾其他部位系统处理,综合治理”。

先易后难:应先从较小的水量或水压部位开始进行处理,逐渐向高压大流量出水部位靠近的顺序推进。

先引后堵:对集中出水部位或较强富水区,应该先进行打孔引排,视情况确定封堵时机。引排水时必须考虑两点:一是可以直接从富水部位打孔;二是从远端向出水构造带打排泄孔。假若富水区围岩破碎宜从远端打孔引排且孔要深,并保证孔的垂直投影尽量地大;如果围岩整体性较好,可直接从富水区打孔引排且孔径要大。

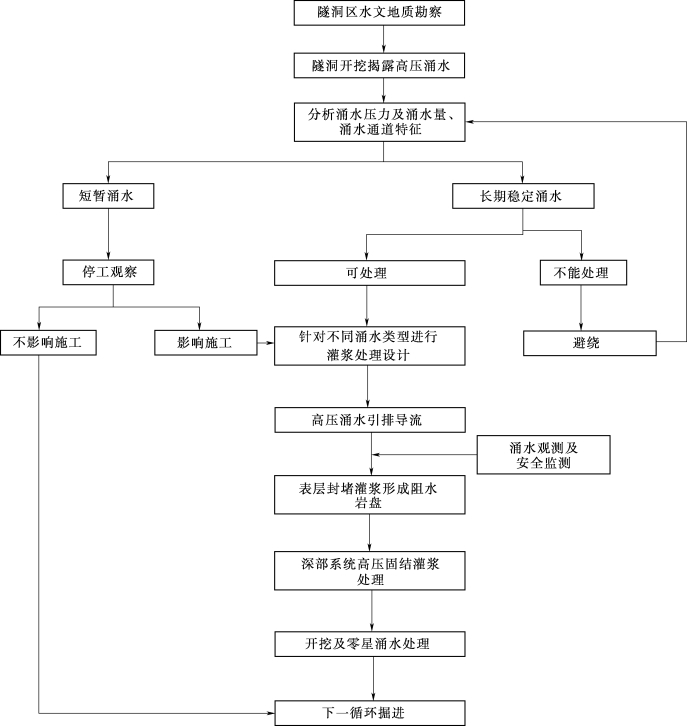

图6.1.1-1 揭露型隧洞岩溶涌水灌浆封堵处理思路流程图

宜先拱顶后边墙再底板:一是当边拱顶与底板无明显的水力联系时,应该先进行边拱顶封堵;二是当有水力联系,也必须先局部对边拱顶进行封堵,同时在边墙设置泄水孔,当完成了底板封堵后,再对预留的泄水孔进行封堵。(www.daowen.com)

局部集中处理:按前述原则处理后,可能还存在局部出水,此时应该查明原因,有针对性地予以封堵,必要时应采取特殊措施。

兼顾其他部位系统处理:如果事前彻底把强富水一次性处理到位,则该区段的地下水位会逐渐提高,可能导致其他部位增大压力和水量或新增出水段(点),为提高处理速度和效果,防止无限增大成本,必须结合考虑邻近的洞段,兼顾到其他部位进行系统处理。根据这一要求,一是要研究工程地质与水文地质情况;二是必须在灌浆封堵的过程中仔细观察浆液的串浆情况。如果在封堵过程中有此串浆现象或其他部位出水量增大,就不能对该区段(点)作最终封堵,必须对有联系或串浆的区段(点)作事先预灌浆处理,以防止强富水区作一次处理后,给串通部位的处理增加难度和增大成本。

综合治理:在处理过程中应该考虑地质情况的影响,如围岩破碎、裂隙密集带等,采取综合治理的措施。宜结合锚杆、挂网和喷射混凝土先对不良地质洞段进行加固处理;底板如存在欠挖不到位,也应该先予以处理后再进行灌浆封堵;因洞内总出水量较大,在处理底板时存在排水困难的问题,应该考虑扎围堰、抽排或直接截断前方水体等辅助措施,以确保处理过程中减少流水的干扰。

应该注意的是该认识的转变并没有完全否定以堵为主的总体思路,而是将堵水时机作了调整。

(2)富水带岩溶涌水处理原则:先引后排,从两边向富水区包抄,最后集中完成封堵灌浆,再作系统高压固结灌浆。

(3)集中涌水的封堵处理原则:先打减压分流孔,然后钻孔灌浆封堵或使用模袋灌浆封堵,最后作固结灌浆。
