【摘要】:图5.3.2-1预灌浆单孔施工工艺流程图孔深。终孔时必须校核孔深,以防坠落岩芯堵塞钻孔。钻孔应尽可能布置在中硬以上的岩层中,并保证钻孔的成形。钻孔时应对岩层、岩性以及孔内各种情况进行详细记录。在完整的岩石中,采用单管钻具取芯;在断层、破碎带孔段,采用孔底反循环或单动双管钻具采取岩芯。岩芯应按顺序统一编号,填牌装箱,芯样拍照并绘制钻孔柱状图和进行岩芯描述。

钻孔与取芯工艺优化方案

5.3.3.1 钻孔

(1)孔径。对于预灌浆先导孔和检查孔,为了提高岩芯采取率和提取更好更完整的芯样,钻孔开孔孔径宜选定较大的孔径,常取φ91~130mm,终孔孔径不小于75mm,常采用回转钻进方法;当采用孔口封闭灌浆法时,为了提高镶铸灌浆孔口管的牢固性,开孔孔径可选取较大的孔径,常取φ75~110mm,终孔孔径不小于45mm。灌浆孔采用回转钻进或风动冲击钻进。

(2)孔位偏差。灌浆孔孔位偏差不得大于10cm,因故变更孔位,应征得相关方同意,并记载实际孔位桩号备案。孔位和高程应用仪器测量控制。钻孔时尽量采用长钻具以控制孔斜,垂直孔在钻孔中应进行孔斜测量,一般每10m测斜一次,终孔段必须测斜,发现偏差及时纠正。孔底偏差值不得大于孔深的1/40。

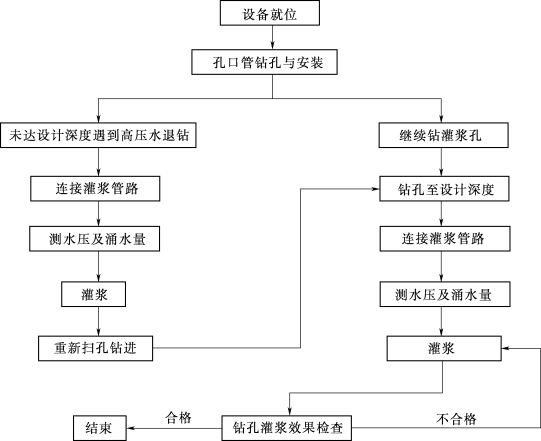

图5.3.2-1 预灌浆单孔施工工艺流程图

(3)孔深。符合设计规定。一般来说不得小于设计孔深。终孔时必须校核孔深,以防坠落岩芯堵塞钻孔。当钻孔未达到设计孔底时突然遇水,此时必须立即灌浆,当完成灌浆后,因孔内已经有浆液存在,故必须再扫孔钻进至设计孔深。

(4)钻孔分序。根据灌浆孔分布要求,钻孔原则上分序进行,一般从掌子面开始,由近及远,逐级完成钻孔。(www.daowen.com)

(5)钻孔位置布设。钻孔应尽可能布置在中硬以上的岩层中,并保证钻孔的成形。

(6)钻孔涌水处理要求。对涌水部位,均测定钻孔中的涌水流量、涌水压力静水压力,并以此确定合适的灌浆浆液和灌浆压力。

(7)钻孔记录要求。钻孔时应对岩层、岩性以及孔内各种情况进行详细记录。遇有洞穴、塌孔或掉块难以钻进时,可先进行灌浆处理。

5.3.3.2 取芯工艺

勘探孔、先导孔和检查孔常要求采取岩芯。一般灌浆孔不采取岩芯。

在完整的岩石中,采用单管钻具取芯;在断层、破碎带孔段,采用孔底反循环或单动双管钻具采取岩芯。岩芯应按顺序统一编号,填牌装箱,芯样拍照并绘制钻孔柱状图和进行岩芯描述。
