预灌浆处理的思路和原则

在隧洞工程施工过程中,岩溶高压涌水地段多通过地质超前预报,判断、摸清掌子面前方的工程地质、岩溶水文地质条件,确定岩溶发育特征及涌水量的大小,从而结合经济指标、工期指标、治理涌水难易程度等综合判断岩溶涌水处理方法。一般认为,在地下水被揭露之前将其堵住或引流排走是最经济、合理的方案。因此,隧洞岩溶涌水预灌浆封堵处理应始终贯彻“预报在前,开挖在后”的总体思路,在洞挖之前探明掌子面前方地质条件,对储水构造和突涌水点作提前预报。当预测到掌子面前方有大的储水构造或高压、大流量的岩溶地下水,且可能并判断会对施工安全造成较大威胁时,除设置排水洞等排水降压外,多采取预灌浆处理的方法对岩溶地下水进行封堵。

岩溶涌水的预灌浆处理原则为:

(1)根据超前地质预报结果,对有可能对施工人员、设备安全造成较大威胁及对工期造成较大影响的掌子面前方的地下水进行预灌浆处理。

(2)当预计开挖工作面前方有较高承压水,且通过排水不能解决该地下水对人员、设备、工程威胁时,按预灌浆处理进行封堵。

(3)预灌浆封堵处理后达到洞室稳定,满足开挖要求,必须在能够保证安全的前提下才掘进通过。(www.daowen.com)

(4)当预计开挖工作面前方有高压大流量地下水,而且排放不会影响围岩稳定、危及人员和设备等的安全、对施工工期造成影响,以及不对其他施工单位造成较大影响时,可采用超前钻孔、开挖导水洞进行排水。

地下水被揭露前进行控制处理的方法包括:井点降水、冻结法、压气新奥法、压注法等。对于隧洞涌水来说,多采用压注法对掌子面进行预灌浆或超前迂回导洞预灌浆等措施封堵较大岩溶涌水,效果较好,一般可确保施工顺利进行。总体上,根据对隧洞的岩溶涌水流量、突发性涌水量及涌水点的预测情况,结合隧洞岩溶发育规律、涌水规律和涌水前兆分析研究,同时借助有效的物探仪器量测和超前钻探的综合方法,较准确地预报隧洞前方可能发生的岩溶涌水情况,对较大涌水点进行预灌浆防渗封堵,常采用“以堵为主、堵排结合”的方案,以减少对环境的影响并有利于施工。隧洞岩溶涌水预灌浆处理流程图如图5.1.0-1所示。

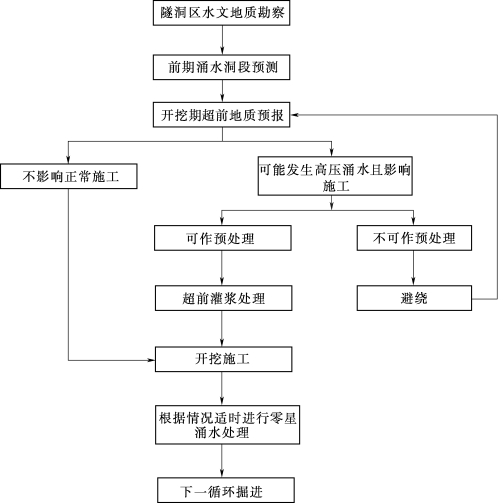

图5.1.0-1 隧洞岩溶涌水预灌浆封堵处理流程图
