电力电缆的敷设工作,是一个需要多方配合、涉及面很广的连续性工程。如果其中的任何一个环节因考虑不周、准备不善而出现问题,都会妨碍施工的顺利进行。因此,做好电缆敷设前的准备工作十分重要。准备工作的内容包括以下几个方面。
(1)路径复测。路径复测是按照工程设计图纸,找出电缆路径的位置,并在电缆路径上的重点部位(如拐弯点、障碍处等)加标桩。经过障碍处时,应提出施工方案。
复测的内容应包括路径的地质、地貌、土壤种类、积水时间、干湿变化规律以及地下设施的位置等,进而确定施工时间和方法。对于较大的工程,材料的分屯地点和职工临时住所也应在路径复测时一并确定。
复测的项目包括定线、测距和绘制路径图三个主要内容。绘制好的电缆路径图应包括路径附近的地质、地貌,控制点与固定目标的相互位置,转弯角度,穿越复杂地形时的防护方法,需要采取防腐措施的地点和方法,线路全长等。
(2)确定施工方式。在施工前,工程负责人应善于集思广益,组织施工人员或技术骨干进行现场分析,制定出完善的施工方案、技术措施和安全措施。核对设计用料是否正确,工程预算有无遗漏,以便及时申请追加材料或预算。根据电缆截面的大小(重量),整盘电缆的制造长度,敷设路径是否弯曲,以及穿越地下管线的情况等,决定电缆的敷设方式。
(3)检查各种材料、及必备的工具。检查电缆敷设所需的各种材料是否齐全,材料质量是否合格,主要有以下几个方面:
1)剖验电缆。检查电缆的规格、型号、电压、截面积、芯数、护层结构、长度等是否符合设计要求;电缆是否受潮;必要时进行绝缘电阻和直流耐压试验。并做好剖验记录。
2)穿越铁路、公路及其他管线处的预埋管是否备齐,管材、管径和长度是否合格。
3)电缆保护盖板、电缆接头保护壳,电缆防护用的沙、砖是否充足,质量是否合格。
4)制作电缆三头的附件、材料、工具等是否齐全,质量是否合格。
5)检查电缆敷设各道工序所需的工具备品是否准备齐全、数量是否充足并便于使用。敷设电缆的常用机具见表4-2-2-1。(www.daowen.com)

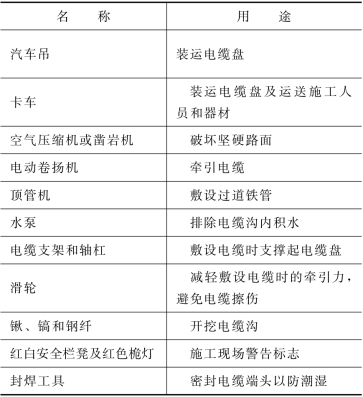

表4-2-2-1 敷设电缆的常用机具
(4)决定电缆中间接头位置。由于电缆中间接头的故障率较电缆本身要高,而故障修复时需要重新开挖作业坑。因此,要求中间接头的地点设置在便于施工、检修和不影响交通的位置。施工负责人应事先了解每盘电缆标明的长度,并按照复测及规定的预留量计算所需要的电缆长度,合理安排电缆接头的地点,尽量确保施工、检修的方便。
(5)电缆分屯点的选择。施工人员应首先根据复测提供的资料,再次深入现场,调查电缆运输车辆通往各个分屯点的行车路线,选择平坦的道路和利于屯放电缆盘的地点,然后在敷设前的1~2天,将检验合格的电缆运往各个分屯点,并妥善保管。
(6)电缆的运输。在电缆的运输过程中,应注意以下几点:
1)电缆应在电缆盘上搬运。短段电缆可按不小于电缆允许弯曲半径的规定卷成圈,且至少在四处捆紧后搬运。在装卸和运输中,应防止电缆和电缆盘的损伤,严禁在地面上拖拉。
2)在搬运和滚动(长距离不允许滚动)电缆盘时,必须检查电缆盘是否牢固,电缆端部应绑好,电缆的封端应严密并保护好。无保护板的电缆盘如需滚动时,其挡板必须高出电缆100mm以上,如若地面不平或土质松软时,尚需采取其他保护措施。
3)电缆盘只允许短距离滚动,滚动方向必须顺着电缆盘上箭头指示的方向(电缆缠紧方向),并且道路应平整、坚实、无砖石硬块等。
4)用车辆运输电缆时,一般应用吊车装卸,电缆盘在车上应用绳子和道木将其牢靠地固定,行车速度应放慢。卸车时严禁将电缆盘直接从车上推下。起吊电缆盘时使用的钢丝绳和钢轴,应是经试验合格的专用工具。起吊时,应有专人统一指挥,并制定好安全措施。
5)严禁将电缆盘平放搬运或平放储存。
6)电缆运往施工现场的存放地点时,应保证干燥、地基坚实、易于排水,便于敷设。
