【摘要】:表5.21突涌水预测类型续表5.5.4.2综合防治措施施工前尽可能准确地查明、掌握涌突水的位置及规模,以便对症下药。突水洞回填为大体积回填时,在保证质量的前提下,尽可能降低材料成本,如就地取材、掺加粉煤灰和水玻璃等,从而降低施工费用,合理施工。

底板涌突水预测分析及处理对策

5.5.4.1 预测分析

经过现状底板突水资料的分析并结合实际工程,再根据有可能发生底板突水的成因机制,预测出以下相关突水类型:陷落柱揭露突水、暗河揭露突水、断层扰动突水、层间错动带揭露突水、可溶岩与非可溶岩接触带揭露涌水见表5.21。

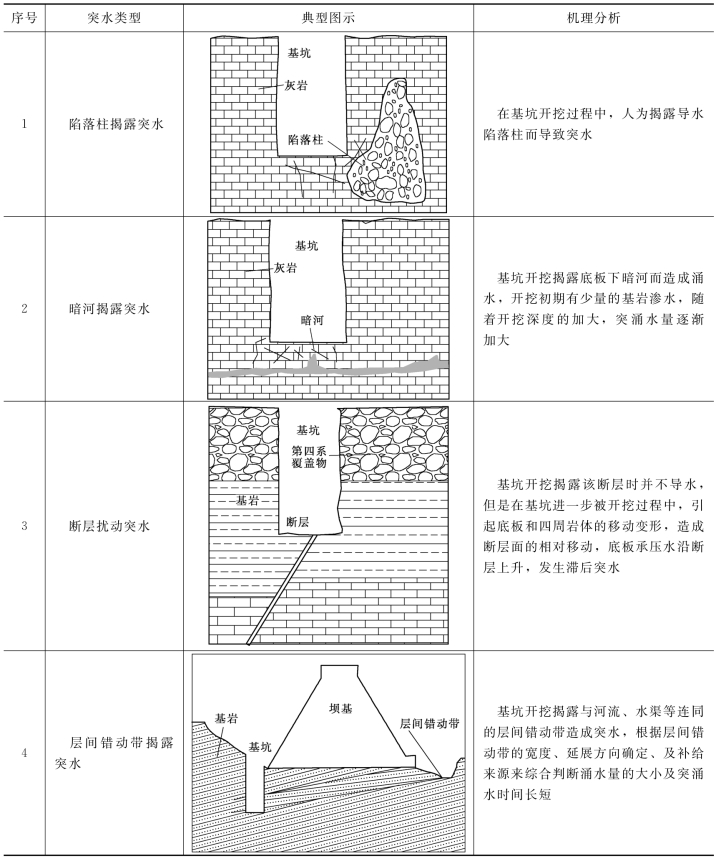

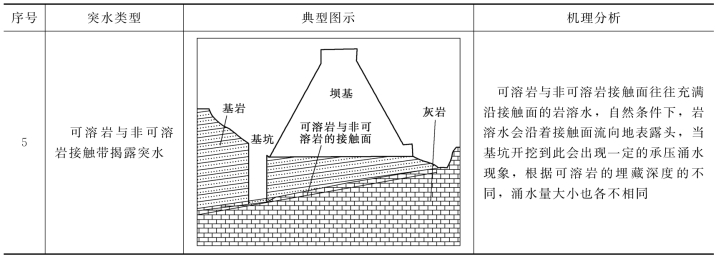

表5.21 突涌水预测类型

续表

5.5.4.2 综合防治措施(www.daowen.com)

(1)施工前尽可能准确地查明、掌握涌突水的位置及规模,以便对症下药。对于涌突水位置不明时,宜从涌突水形成的内因和外因对施工区域内的地质情况及岩石的矿物成分进行分析,确定钻探优先顺序。例如,断层构造带裂隙发育,往往是渗流侵蚀岩石的外因,而岩石本身的矿物成分是形成涌突水的内因。

(2)对于未查明涌突水位置的回填灌浆施工,系勘查与处理混为一体的施工,施工时宜分序加密的方法进行。同时应及时整理分析资料,对于异常孔应重点处理,将该孔两旁的钻孔列为同序孔一起施工(很可能问题就在周围)。涌突水点揭露后,应视溶洞性质及灌浆情况补孔加强灌注。

(3)灌浆时应尽可能地减小突水洞内的水力坡降,例如减小灌浆位置上下游的水位差,在出水口抛填砂包填压减缓流速等。

(4)灌浆时应下灌浆管至孔底灌注,并设排气管适时排气(特别是突水点内有流水的钻孔,显得更为重要),使浆液从突水洞底堆起拦截通道,同时减少灌浆材料的浪费。

(5)对于有水流通过的突水洞应加入相应的速凝剂和稳定剂,如水玻璃、膨润土等,更好地助凝。采用“双液”灌浆时,应特别注意浆液在孔内造成灌不进而实际未灌满的假象(水玻璃应加水稀释后加入,否则堵管现象更为频繁),也就是通常所说的“架桥”现象。对于此类孔应进行扫孔、复灌(有时应重复多次),扫孔后不吸浆则可终灌。

(6)突水洞回填为大体积回填时,在保证质量的前提下,尽可能降低材料成本,如就地取材、掺加粉煤灰和水玻璃等,从而降低施工费用,合理施工。
