理论教育 低压铸造铸件浇道的设置和禁忌解析

低压铸造铸件浇道的设置和禁忌解析

时间:2023-06-15 理论教育 版权反馈
【摘要】:对低压铸造时,为确保铸件质量,其设置的浇道不宜最先凝固。低压铸造时,铸件的浇道不宜设置在铸件的薄壁部位;如果铸件壁厚比较均匀,用加工余量调整铸件壁厚,也不失为一种可考虑的解决好顺序凝固的措施 低压铸造时,为有利补缩,铸件的厚实部位不宜在上部,这也指明浇道宜设置在铸件的厚壁部位,如果将浇道开在薄壁部位,就无法控制顺序凝固,铸件将会产生缩孔如图5-169a所示。

低压铸造铸件浇道的设置和禁忌解析

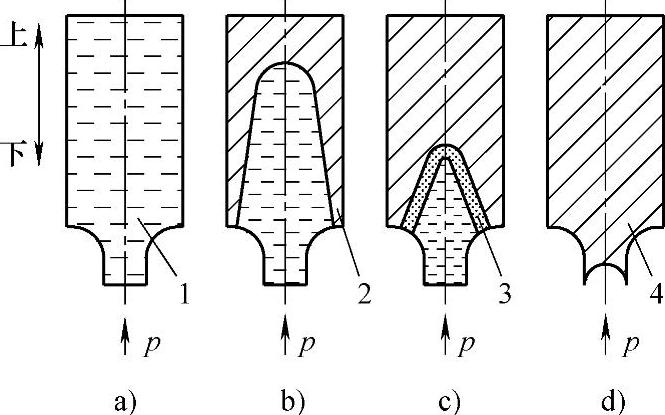

(1)低压铸造时,浇道处通常不可最先凝固 低压铸造时,正如图5-167所示的,是合金液2在气体压力的作用下,沿着升液管4上升,通过浇道5平稳地进入型腔8,待合金液充满型腔后,增大气压,并使液面上的气体压力保持至铸件完全凝固,也就是说,液体合金在压力作用自下而上地补缩铸件,如图5-168所示。因此,在进行铸件工艺设计时,应考虑使铸件远离浇道的部位先凝固,让浇道最后凝固,使铸件在凝固过程中通过浇道得到补缩,实现顺序凝固。对低压铸造时,为确保铸件质量,其设置的浇道不宜最先凝固。

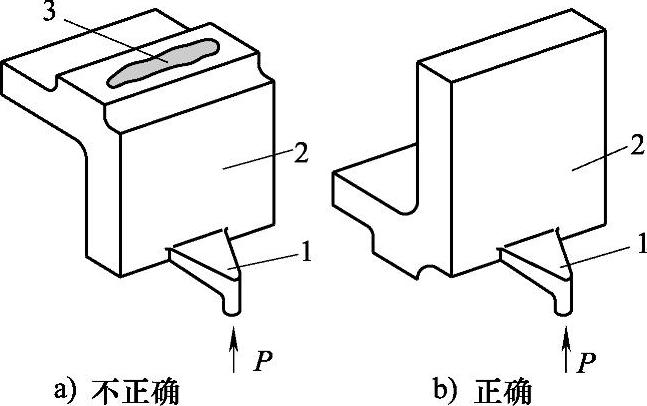

(2)低压铸造时,铸件的浇道不宜设置在铸件的薄壁部位;如果铸件壁厚比较均匀,用加工余量调整铸件壁厚,也不失为一种可考虑的解决好顺序凝固的措施 低压铸造时,为有利补缩,铸件的厚实部位不宜在上部,这也指明浇道宜设置在铸件的厚壁部位,如果将浇道开在薄壁部位,就无法控制顺序凝固,铸件将会产生缩孔如图5-169a所示。因此,宜将浇道设置在铸件的厚壁部位,如图5-169b所示,这样,厚壁部分就易补缩。为使浇道最后凝固,可扩大浇道的截面积,使其略大于靠近浇道部位热节的截面积;也可在浇道型壁外填以保温材料,或辅以电阻加热。


图5-168 低压铸造时铸件的凝固过程

1—铝液 2—凝固层 3—糊状层 4—铸件


图5-169 低压铸造内浇道开设位置

1—内浇道 2—铸件 3—缩孔

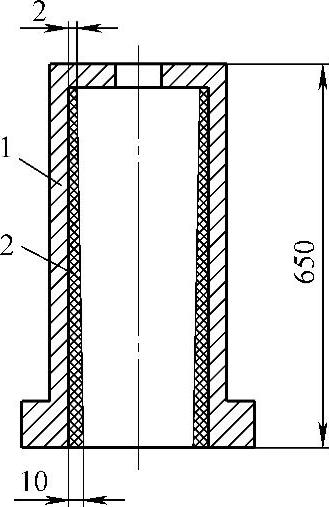

对壁厚比较均匀的铸件,为实现顺序凝固,可用加工余量调整铸件壁厚,如图5-170所示。即在铸件的上下取不同的加工余量,以调节铸件的凝固顺序。


图5-170 采用不同的加工余量调节铸件的凝固顺序(www.daowen.com)

1—铸件 2—加工余量

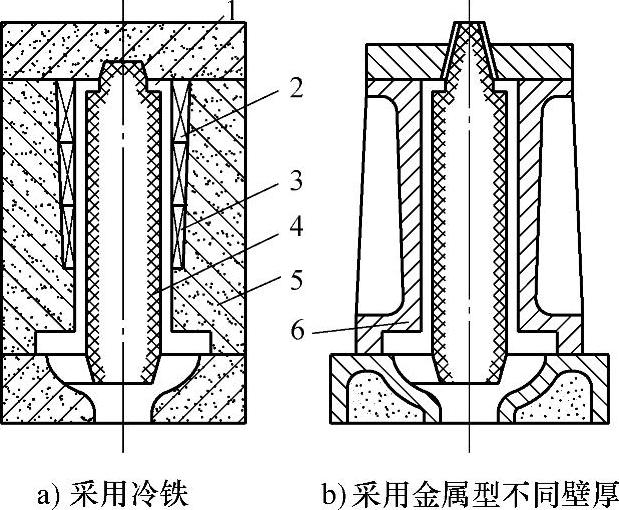

(3)低压铸造时,为创造自上而下的凝固方向,不可忽视改变铸件冷却条件的某些措施 低压铸造时,对壁厚均匀的铸件,或局部较厚难以补缩的地方,在采用砂型时,可用不同厚度的冷铁(图5-171a所示),创造自上而下的凝固方向;当采用金属型时,可改变金属型壁的厚度(图5-171b)。


图5-171 创造铸件顺序凝固的措施

1—型腔 2—厚冷铁 3—薄冷铁 4—型芯 5—砂型 6—金属型

对于壁厚差大的铸件,用上述一般措施难以得到顺序凝固的条件时,可采用一些特殊的办法,如在铸件厚壁处进行局部冷却,以实现顺序凝固,如图5-172和图5-173所示。其他如改变金属型的涂料层厚度,或采用不同热导率的涂料,也能收到较好的效果。

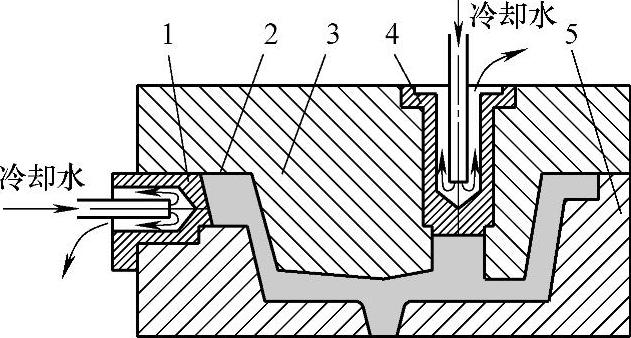

图5-172 铸件局部水冷以创造顺序凝固的条件

1、4—局部水冷装置 2—铸件 3—上型 5—底型

对较大薄壁复杂件,如缸体、箱体等,可多开几个内浇道(图5-174),以满足补缩的需要,同时也不破坏顺序凝固的方向。
