10kV变配电室的试验及送电较为简单,但是为了安全可靠则常进行零起升压倒送电试验。模拟10kV电压加在变压器一次、二次及低压母线加400V,使系统正常带电工作,进而发现安装调试以及设备本身存在的缺陷,为正式送电做好准备。这里以图8-19进行说明。

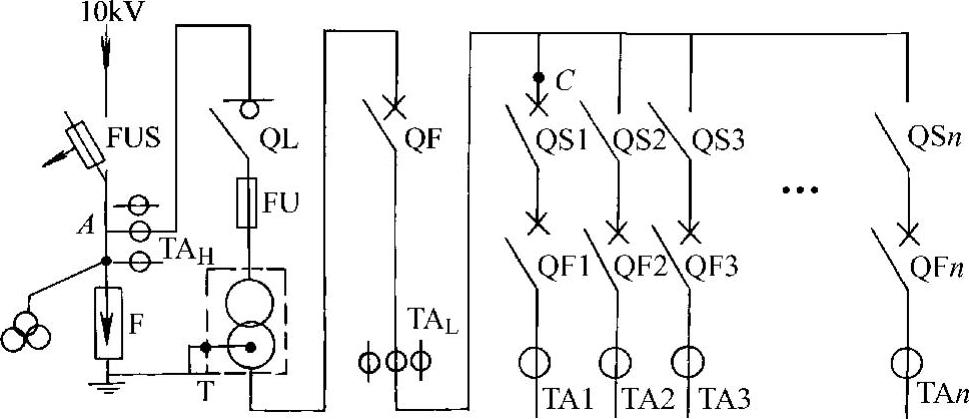

图8-19 10kV变压室配电系统图

1.零起升压倒送电试验

1)试验器具的准备。主要有三相调压器15kV·A,0~400V,三相试验电源为交流380V,电气试验常用仪表和仪器,继保及二次回路试验仪器仪表等。

2)电气安全用具。主要有高压拉杆、高压验电器、高压手套、绝缘靴、绝缘垫、临时接地线医疗用品、救护车等。

3)站内所有的设备已安装调试完毕,电气设备交接试验全部合格,开关的分合试验和继电保护的系统整组试验全部正常合格,试验前应再次进行外观和接线的检查,清扫擦拭所有的设备。再次检查变压器、互感器、断路器的油位应合格,且无渗漏现象。

4)拟定试验方案,确定每项的检查及试验人员及负责人,准备各种记录表格,向所有试验人员进行技术交底,规定各种合闸、升压、停止等信号,宣布注意事项并要求按正式送电的要求进行。

5)将图中所有的开关FUS、QL、QF、QS全部断开。将三相调压器的输出端从C点接入,并将手柄打在零位。然后接好调压器的电源,一般可用三相刀开关控制。A点接入10000/100的电压互感器电压表。(www.daowen.com)

6)检查无误后将调压器的电源开关合上,然后缓慢调整手柄,并观察低压母线上的电压表应由零位缓慢升起。记录40V、80V、120V、160V、200V、240V、280V、320V、360V、400V时系统有无异常。然后将低压母线上的QS1~QSn和QF1~QFn分别合上后系统应正常,此项试验时受电的回路应将进户开关断开,只观测电压表的读数,应为380V。

7)将调压器回零,将QF、QL闭合,然后再缓慢调整调压器手柄,从电压互感器上的电压表观察6)中各电压值时的电压并做好记录,正常时应为1kV、2kV、3kV、4kV、5kV、6kV、7kV、8kV、9kV、10kV,在3kV、6kV、9kV时应停留3min,观察有无不妥,特别是变压器的声响应为低沉的“嗡嗡”声。

8)高压/低压到达10000/400时应进行仔细观察FUS、F、QL、FU、T、QF及高低压母线有无异常,并保持4~8h,除高压侧TAH电流有很小的变压器空载电流外,所有的电流表读数应为零。

9)再次检查无误后拆掉三相调压器和电压互感器以及试验时的临时接线,最后将所有的开关全部断开,并进一步仔细检查确保无误。

2.送电试验及试运行

倒送电试验无误后,征得供电部门的允许即可正式送电。送电前应再次进行检查并将所有开关断开。将跌落式熔断器FUS用拉杆合上(先合两边相后合中相),再将负荷开关QL合上变压器进入空载运行。无误后将QF合上使低压母线带电,这时电压表读数正常。QL的合闸应进行五次,间隔不大于5min。

用步话机与每个受电侧总开关处人员联系,在总开关断开的条件下分别将各回路的QS和QF顺序合上,各个回路应正常,除TA1的电流表有很小的变压器空载电流外,所有的电流表为零。

变压器进入72h空载运行,并安排人员值班。无误后系统可进入正常运行。
