如何进行电动机抽心检查?

时间:2023-06-15 理论教育 版权反馈
【摘要】:目的是保证转子与定子在抽出的过程中不摩擦相碰,避免损坏绝缘。图8-17 简易电动机抽心示意图10)有些大型高压电动机的结构其轴承是另设在定子铁心之外,它和定子分别都装设在底板上,其抽心和前述略有不同。②将电动机定子两端的防护罩拆下取掉。⑨此种电动机装配和解体的方法相反,但应由电钳工调整轴瓦,使转子与定子同心,并随时转动转子盘车,观察有无阻卡或扫膛现象。

如何进行电动机抽心检查?

1)准备工作。吊装设备应尽量利用室内起重机(天车),如有起重机但没有安装好,一般应将抽心工作量安排在起重机装好后进行;如无起重机则应准备两组人字抱杆及手拉葫芦、吊索及小轮平板导轨车一辆,其中手拉葫芦一般用2t的,小轮平板车应能载重电动机的重量。此外还应准备千斤顶一只、枕木数根、1~3mm厚硬质绝缘纸板(宽或长应大于转子长度,要大整张的)、内径等于或稍大于电动机轴径的厚壁钢管一根(长度应大于定子长度),如没有应预先用圆钢车制,要有足够的机械强度,另外还有硬质橡胶垫数块。

抽心应在平整宽阔的场地进行,特别是采用手拉葫芦吊装,场地必须平整,必要时要修整,并用水平尺测出一块长度略大于电动机长度2倍的一段平地。

2)用千斤顶将电动机一端轴头轻轻顶起,但电动机不被顶起,只是使轴头稍吃力,利用千斤顶代替端盖的支撑,如图8-15a所示,其中千斤顶的顶部应装有半圆形的卡具,以保证不晃动。

3)将被支起端的轴承螺栓松开取下。用扁铲及手锤轻轻敲击端盖或撑大螺栓连接处的间隙,使端盖慢慢脱开止口。这个过程应使端盖圆周的脱开程度均匀,应沿圆周对称敲击,并随时观察轴及转子有无位移,必要时应轻微起动千斤顶,保证转子在中心位置而不下沉。

然后用铜棒和锤子敲击端盖,使其与定子脱离,并移至端部,如图8-15a所示。

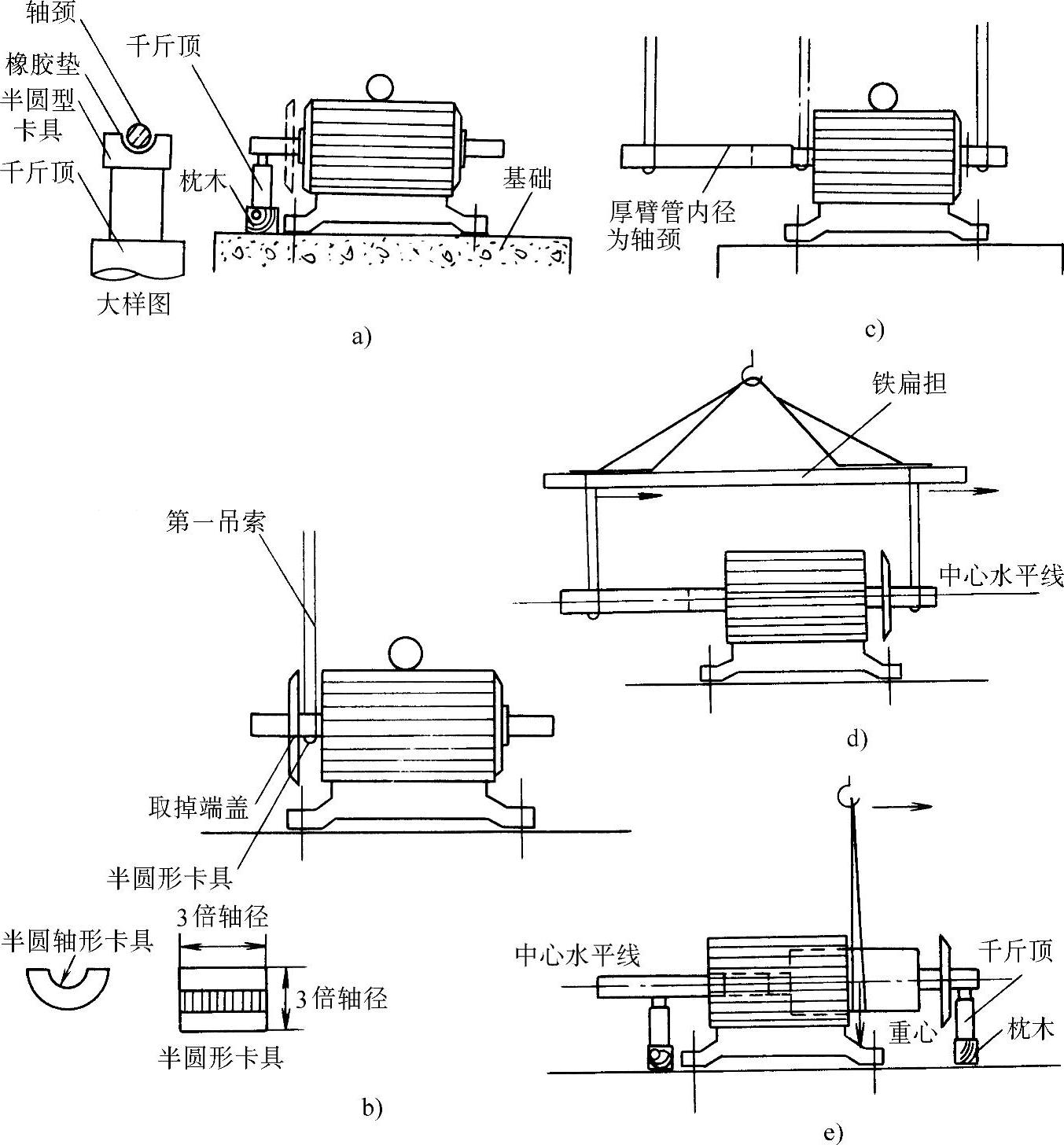

图8-15 大型电动机抽心示意图

4)用一吊索从被取下的端盖内侧穿入并缓慢起吊,但并不使转子有位移,只是用吊索代替千斤顶的支撑,保证转子中心位置不变。然后将千斤顶松开取掉。吊索和轴触及处应垫以半圆形卡具及硬质橡胶,以免卡伤轴颈。这时可将端盖从轴上取下,如示意图8-15b所示。

5)将1~3mm厚硬绝缘板(根据电动机间隙而定)剪成长大于定子200mm、宽大于1/2转子周长,沿转子与定子间隙的下半圆周插进去,一直到推不动为止。目的是保证转子与定子在抽出的过程中不摩擦相碰,避免损坏绝缘。

6)将厚壁钢管套入轴头,套入长度越长越好,用另一吊索将厚壁管端部套好吊起,保证转子中心位置不变,然后将原来的吊索取掉,如图8-15c所示。

7)将电动机另一端的轴承盖及端盖的螺栓取掉,并用吊索套好吊起,保证转子中心位置不变,如图8-15c所示。然后用前述方法将这一端盖和定子离开,这个过程要微微调整两端的吊索,使转子向右位移,如图8-15d所示。

8)将两吊索调整为人字形(一般用铁扁担),使转子水平并使其轴位于定子的水平中心上,任何部位转子与定子不得相碰,然后同步向右位移,并将绝缘纸板推至两端分别露出100mm,保护绕组。当移至转子一大半露出定子时即停止位移,用枕木支起定子使之不能滚动并保证转子与定子的间隙不变,如图8-15d所示。

这时将两只吊索松开取下,用一吊索将转子的重心部位套好并起吊,这时应垫以硬棉布或橡胶,以避伤及转子,同样应保证定子与转子的间隙不变,然后将厚壁钢管及枕木取掉,继续向右位移,直至将转子取出。取出时一定要注意不得使转子碰击定子的任何部位,并将转子轻轻地放在用枕木垫好的干净平台上,用木楔支好,如图8-15e和图8-16所示。


图8-16 将转子放在平台上

9)上述讲述的是用起重机吊心并伴有一个手拉葫芦进行的。如果没有起重机,则可将电动机先吊放在小轮平板导轨车上并临时固定,然后用两副人字抱杆及手拉葫芦进行吊心,其他方法同前。这里要注意抱杆的直径及长度应根据电动机的重量选取,梢径一般不得大于100mm。两副人字抱杆的捆绑必须牢固,并用缆绳撑紧后系在可靠的地锚上。导轨的铺设必须平整且轨距相等,导轨的长度可因电动机体积而定,详见图8-17。

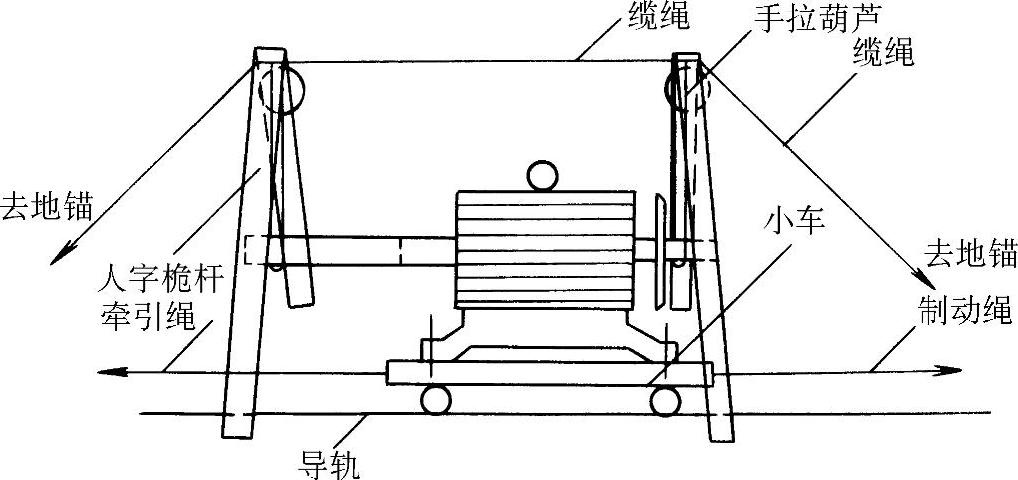

图8-17 简易电动机抽心示意图(www.daowen.com)

10)有些大型高压电动机的结构其轴承是另设在定子铁心之外,它和定子分别都装设在底板上,其抽心和前述略有不同。

①打开电动机两端的轴承(轴瓦)上盖,并拆掉有碍抽心的油管路。

②将电动机定子两端的防护罩拆下取掉。

③将厚硬质橡胶板从电动机下半部的间隙插入。板厚由间隙而定。

④将定子和底板的固定螺栓取掉。

⑤将定子和转子一起吊起,一般不超过200mm,然后用枕木支好。这里要注意不得将吊点放在两轴颈上,而应放在定子上,以免轴受重力而弯曲。

⑥将一端的轴承架拆掉。

⑦用前述的方法将转子取出。

⑧由电钳工检查轴瓦及油路是否正常,否则应修复。

⑨此种电动机装配和解体的方法相反,但应由电钳工调整轴瓦,使转子与定子同心,并随时转动转子盘车,观察有无阻卡或扫膛现象。

11)抽心过程中的注意事项如下:

①拆下的螺栓、端盖、轴承盖及其他附件等应编号保管,必要时应放在地面铺好的白布上,以免丢失或混乱,结构复杂的电动机应先画好分解图再解体。

②整个过程应由有经验的熟练技工统一指挥,必要时应编制工艺方案,并向所有工作人员进行技术和安全交底,说明工艺要点和注意事项。

③所有的吊索、吊机具在使用前应检查核对,以免失误,为了防止滑脱,一般不宜采用直接在轴颈上的人字形吊法。起吊前必须由起重工核对吊点有无不妥。起吊高度大于100mm时必须在100mm处停留,检查无误后才能继续起吊或位移。

④检查转子和定子应由专人进行,如需进入定子内腔检查必须穿软底鞋,不得携带任何金属器件,人数最多不得超过三人,检查完后应彻底检查内腔,任何器件不得留失在定子内腔中。

⑤抽心及装配一般应在当天完成,如需过夜或午间休息,必须有专人值班看护,以免意外发生。大型电动机抽心时用的机具较多,必须妥善保管和清点,不得遗失。
