××堤防工程2006年8月份监理月报
1. 本月工程描述
三标段:中铁××局本月主要工作内容为:迎水坡混凝土板防护工程、路缘石铺设的施工。
四标段:××公司本月主要施工内容为:混凝土护脚齿墙土方填筑、复合土工膜铺设、面板护坡砂砾石垫层、迎水坡混凝土板防护工程的施工。
五标段:××公司本月主要施工内容为:排水闸5个闸墩及胸墙从高程为23.5~27.661m的钢筋混凝土浇筑、工作桥钢筋混凝土浇筑、排水泵站负二层墙体钢筋混凝土的施工。
2. 工程质量控制
2.1 质量控制
2.1.1 过程控制
监理采取巡视和旁站相结合的监理方式,对齿墙土方回填、护坡砂砾石垫层铺设、复合土工膜铺设工程采取巡视检查;对重点工序混凝土浇筑采取旁站的监理方式。同时抽检混凝土坍落度、混凝土强度和干密度。施工过程严把质量关。
浇筑混凝土前,必须进行施工单位自检。合格后,监理进行验仓,检查钢筋根数、直径、间距、模板缝是否符合规范要求、支撑是否稳定。检查合格后,监理签发混凝土浇筑开仓证,方可浇筑混凝土。
2.1.2 原材料进场验收
监理实行严格的材料进场验收制度。如:
7月28日,监理、业主和××公司对进场的钢筋进行联合验收。
8月12日,监理、施工单位与业主代表对进场的路缘石进行联合验收。
2.1.3 见证取样
对混凝土施工中使用的水泥、钢筋,必须有产品出厂合格证、厂家的检测报告,经施工单位自检、监理抽检,均达到合格标准。
7月28日,××检测中心对五标段7种钢筋进行抽检,监理现场见证取样。
7月30日,省水利水电工程质量检测中心对五标段7种钢筋进行抽检,监理现场见证取样。
7月30日,省水利水电工程质量检测中心对三、四标段的砂子、碎石、卵石、水泥进行抽检,监理现场见证取样。
8月9日,五标段施工单位对××强排站泵房φ16、φ20、φ25焊件进行自检,监理现场见证取样。
8月14日,监理与业主代表对封存于仓库中的复合土工膜抽检取样和送检进行全过程见证,共抽检四组。
原材料:砂、卵石、碎石、水泥等,经施工单位自检、监理与业主抽检,都达到了合格指标;复合土工膜抽检中有1组不合格,后经4次复检,都达到了合格标准。中间产品:混凝土试块经自检和抽检,其中各有1组试块没有试验成功,重新取样做试验。
2.1.4 质量检测
(1)施工单位自检结果。
本月3个标段的施工单位共检测6个项目,共计178组,实际有检测结果的组数为133组(还有45组试件未出试验结果),其中合格131组,合格率98.5%,见表2所示。
其中:

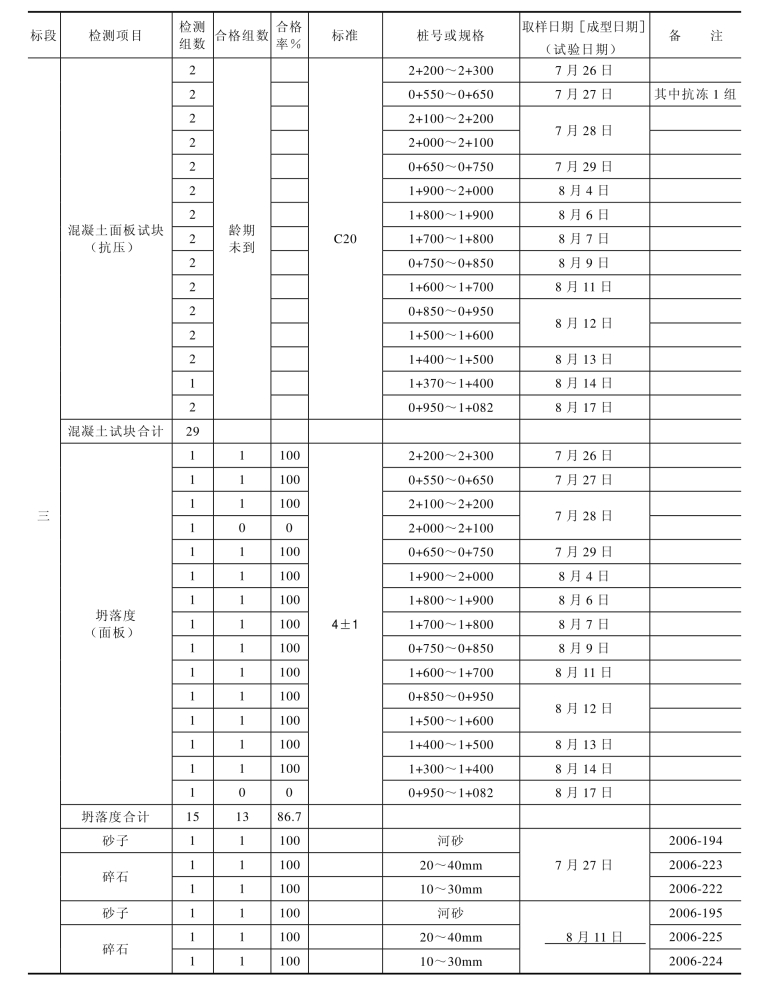

1)三标段:本月共检测3个项目,共计59组,实际有检测结果的组数为30组(其中有29组混凝土试块龄期未到),其中合格28组,合格率93.3%。
2)四标段:本月共检测4个项目,共计78组,实际有检测结果的组数为68组(其中有10组原材料的试验结果未出来),其中合格68组,合格率100%。
3)五标段:本月共检测5个项目,共计41组,实际有检测结果的组数为35组(其中有6组混凝土试块和原材料的试验结果未出来),其中合格35组,合格率100%。
8月施工单位自检成果见表1所示,8月施工单位自检成果详细清单见附件5。
(7月各标段自检成果详细清单见附件6)。
(混凝土配合比施工单位自检成果统计表见附件7;混凝土及砂浆抗压强度试验施工单位自检结果见附件8)。

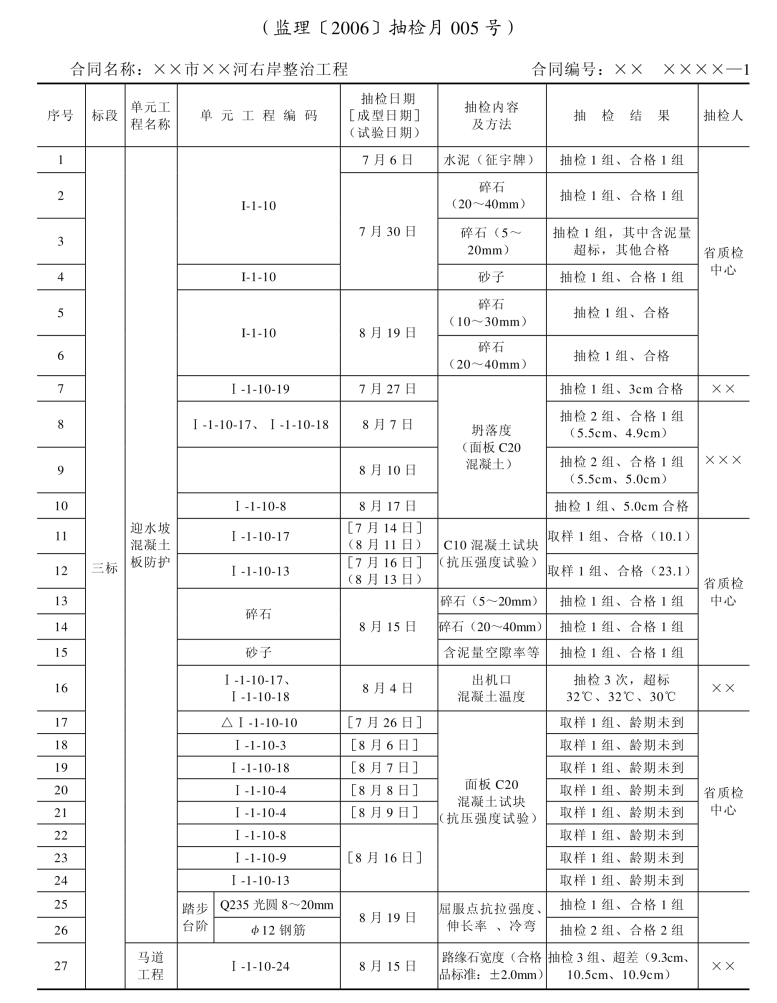

(2)抽检结果。

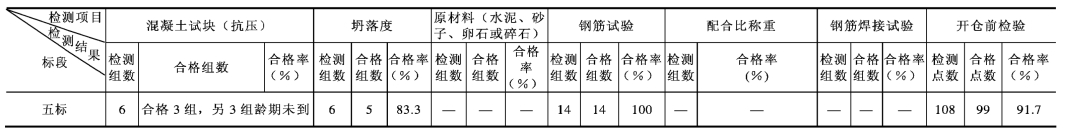

1)本月共抽检9个项目,共计207组,实际有检测结果的组数为187组(其中四标有1组混凝土试块未试验成功,还有20组混凝土试块龄期未到),其中合格148组,合格率79.1%。四标段抽检成果见表3,五标段抽检成果见表4所示。

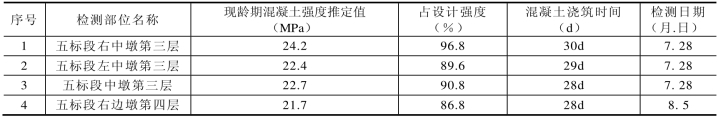

2)8月,监理对五标段闸墩超过28d的混凝土(C25)强度用回弹仪进行检测,共检测了4组,检测结果见表1所示(检测结果只作为参考)。
表1 8月回弹检测结果 五标段
2.2 本月工程质量状况及影响因素分析
本月工程质量情况基本上是好的,但也存在着一些问题:
影响质量的因素主要有:三标段复合土工膜与路缘石结合部位破损严重,原因是挖掘机在马道路面整平施工中所致,以及在面板混凝土浇筑施工中没有注意很好地保护,需要进行修补;四标段齿墙混凝土浇筑的班组施工经验不足,所浇筑的齿槽混凝土外观质量较差。
2.3 工程质量问题处理过程及采取的控制措施
2.3.1 现场纠正
8月4日,监理在三标段混凝土面板施工现场发现在混凝土浇筑前,有20块面板仓内有残余混凝土料,监理现场要求施工单位清除残料,保证面板的浇筑厚度在12cm。
8月6日,监理在三标段混凝土面板施工现场发现1+966~1+986段有2块C20混凝土面板质量不合格,现场下达指令予以清除,重新浇筑。
8月7日,三标段监理现场发现堤顶为8m段已支立的沥青木板不合格(经检测,厚度在5~8cm),监理现场口头指令予以更换,施工单位已按指令执行。
8月19日,监理在三标段混凝土面板施工现场发现施工单位在浇筑混凝土面板时,因振捣器坏而没有振捣,监理现场要求施工单位清除了6个仓面的混凝土。
2.3.2 现场抽检
(1)监理在旁站时,不定时抽检混凝土配合比称重和坍落度,保证坍落度控制在设计范围内。
(2)检查面板浇筑混凝土的振捣情况,防止漏振现象。
(3)对原材料进行定期抽检。
(4)对混凝土试块进行抽检。
2.3.3 下达警告通知
8月18日下午,中铁××局由于发电机损坏,在2+574~2+500段浇筑了16块混凝土面板,监理现场口头通知施工单位不得进行混凝土施工。
8月19日下午,在未得监理人员同意后仍继续浇筑面板混凝土。监理人员在现场再次口头警告不具备振捣条件下不得浇筑混凝土后,在监理人员离开现场后依然继续浇筑6块面板混凝土。监理随即返回现场要求施工单位清除6块已浇筑完但未振捣的面板混凝土,施工单位按监理的要求清除了6块已浇筑完但未振捣的面板混凝土。监理随后下发《警告通知》(监理〔2006〕警告004号)。

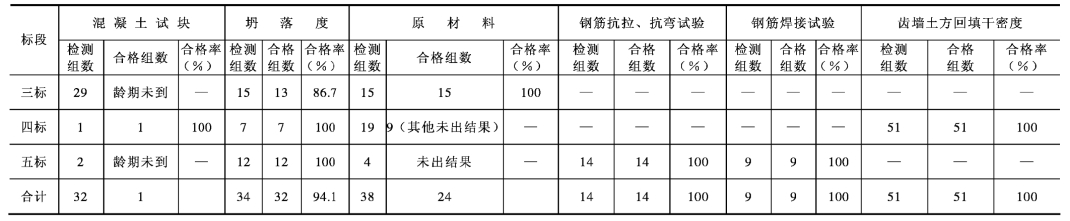

表2 8月自检成果汇总表

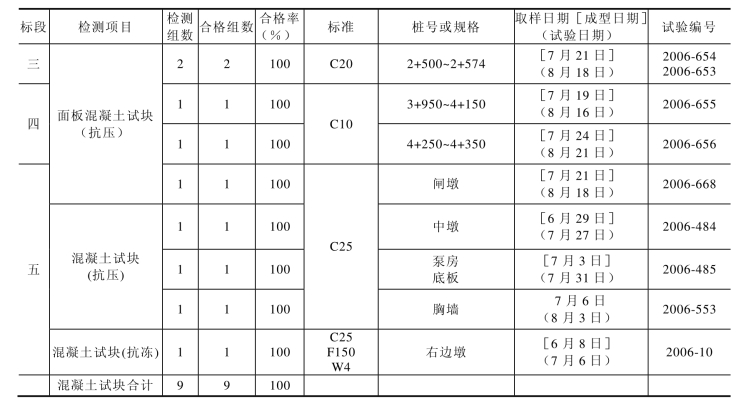

表3 8月三、四标段抽检成果汇总表
表4 8月五标段抽检成果汇总表
注 原材料中包括水泥、砂子、碎石、卵石。本次统计结果截止到2006年8月25日。
2.3.4 不合格材料的处理
7月14日由××水利水电工程质量检测中心对×××土工合成材料厂生产的复合土工膜共计二万平方米抽检了2组,其中有1组所检项目中有3项不符合《土工合成材料 非织造复合土工膜》(GB/T 17642—1998)标准中合格品指标要求,监理和业主将的这批土工膜全部退回并封存于仓库中。并于8月14日再次抽检4组,全部合格,经请示业主同意,可以使继续使用。
2.4 质量评定
2.4.1 本月单元工程质量评定情况
本月三、四、五标段的单元工程质量共评定了32个单元,其中优良单元16个,优良率50%。其中:
(1)三标段中铁××局上报11个“工程质量报验单”和“单元工程质量评定表”,经监理核定,合格单元11个,其中优良单元7个,优良率63.6%。
(2)四标段××公司上报16个单元工程的“工程质量报验单”和“单元工程质量评定表”,经监理核定,合格单元16个,其中优良单元9个,优良率56.3%。
(3)五标段××市××公司上报5个单元工程的“工程质量报验单”和“单元工程质量评定表”,经监理核定,合格单元5个,其中优良单元0个,优良率0。

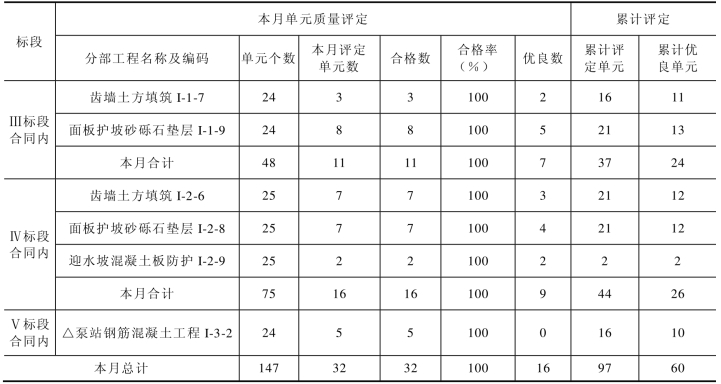

8月各标段单元工程质量评定见表5。
表5 8月单元工程质量评定统计表 2006年
注 评定截至日期为2006年8月25日。
2.4.2 二期工程开工以来单元工程质量评定情况汇总

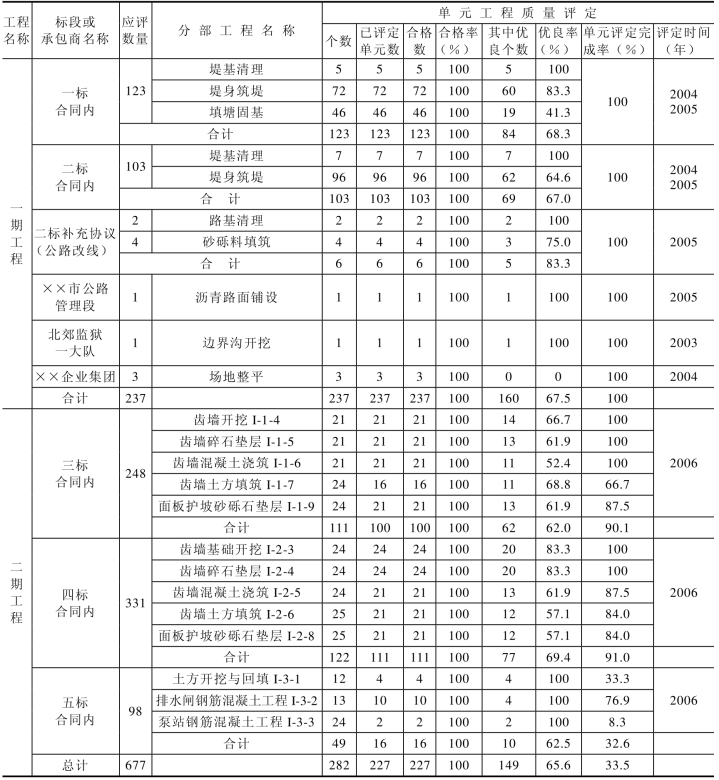

二期工程开工以来单元工程质量评定共计227个,合格227个,合格率100%;其中优良单元149个,优良率65.6%。单元工程评定完成率为33.5%,开工以来单元工程质量评定汇总情况见表6。
表6 ××河右岸整治一、二期单元工程质量评定结果汇总表
注 本次统计结果截至到2006年8月25日。
3. 施工进度控制
3.1 施工进度
三标段:混凝土板防护工程0+350~1+082段已浇筑完成;1+370~2+574段混凝土面板浇筑正在施工中;路缘石铺设正在施工中。
四标段:完成桩号为3+300~5+229段面板垫层混凝土浇筑;8月8日,从4+950段开始向南浇筑混凝土面板,到8月25日浇筑到4+250段,完成900延米。
五标段:本月首先进行的是闸墩和胸墙钢筋混凝土的施工,然后采用排水站负二层墙体和工作桥穿插的施工方法。
3.2 本月施工资源投入

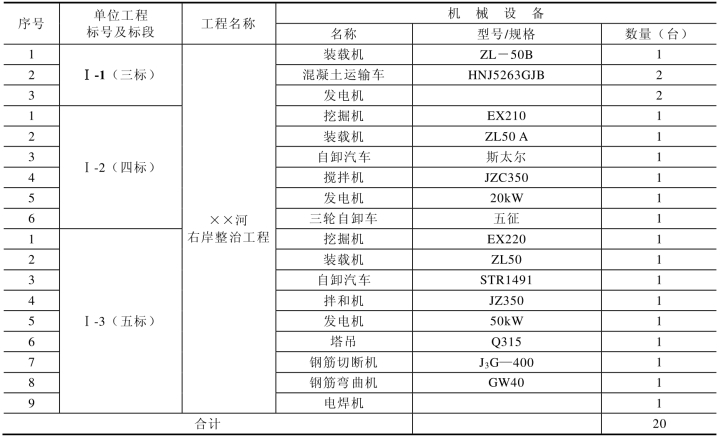

8月主要施工资源投入情况见表7所示。
表7 机械设备投入情况表

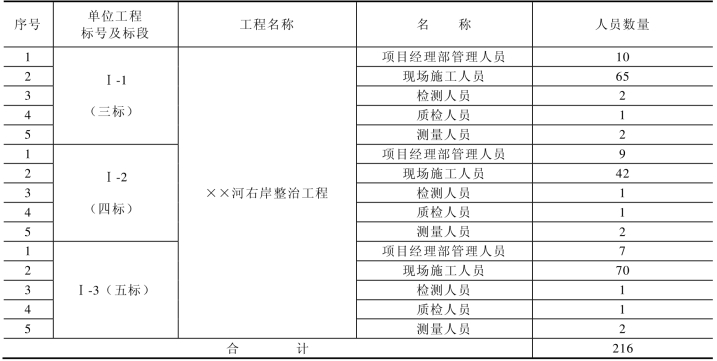

8月主要施工人员情况见表8所示。
表8 施工人员情况表
3.3 完成工程量
三标段:复合土工膜铺设完成5528.48m2,面板混凝土完成3705.98m3。
四标段:齿墙土方回填完成1700m3,复合土工膜铺设完成2400m2,护坡砂砾石垫层铺设完成270m3,面板垫层混凝土浇筑完成190 m3,面板混凝土浇筑完成555m3,齿墙混凝土浇筑完成50m3。
五标段:混凝土浇筑273.17m3,钢筋制安完成22.453t。

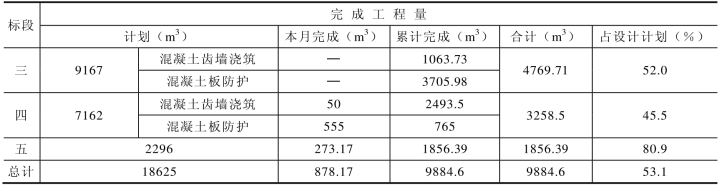

本月承包商上报完成工程量如表9所示,2006年累计完成工程量如表10所示。
表9 2006年8月完成工程量统计表
注 本月统计结果截至2006年8月25日。
表10 2006年累计完成混凝土工程量统计表
3.4 实际进度与计划进度比较
本月实际进度与计划进度比较如表11所示。(www.daowen.com)

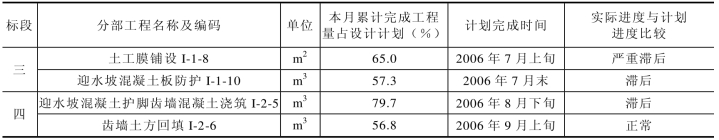

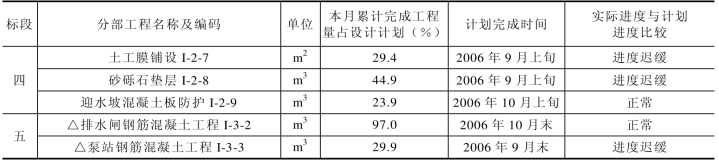

表11 本月实际进度与计划进度比较
续表
4. 工程投资控制

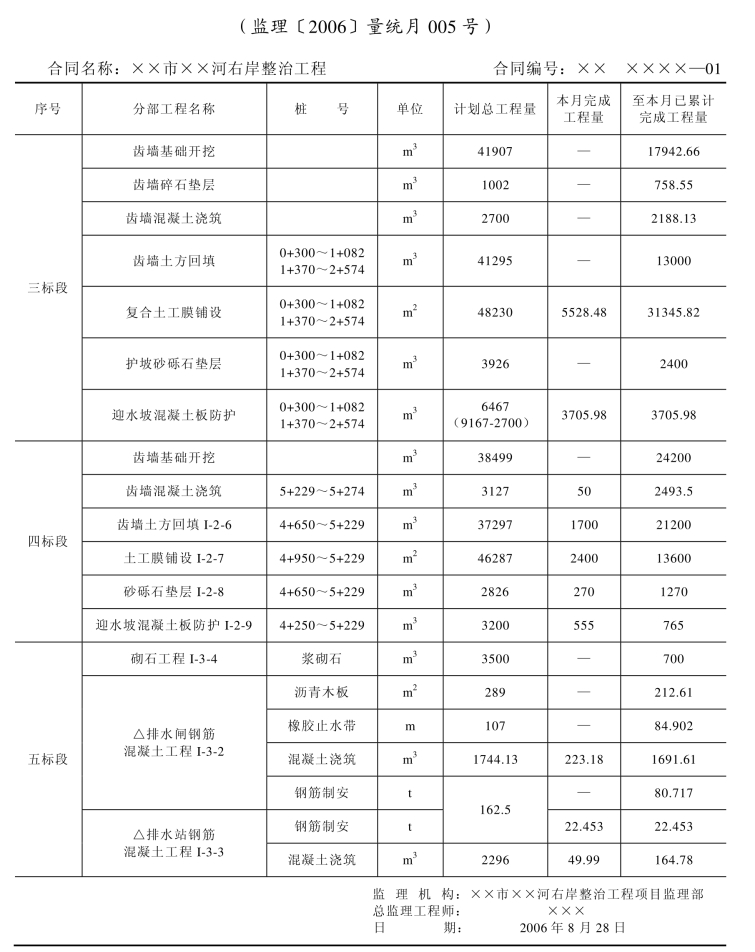

4.1 本月监理认证工程量
8月监理认证工程量见表12所示。

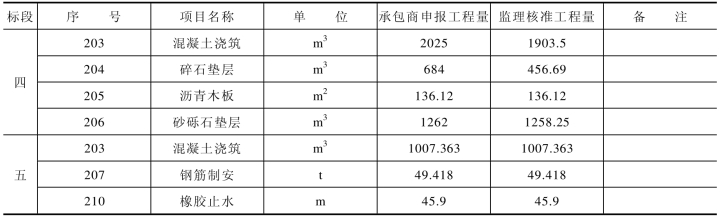

表12 8月监理认证工程量统计表
4.2 本月监理认证单元工程量详细清单
8月单元工程计量详细清单见表13所示。

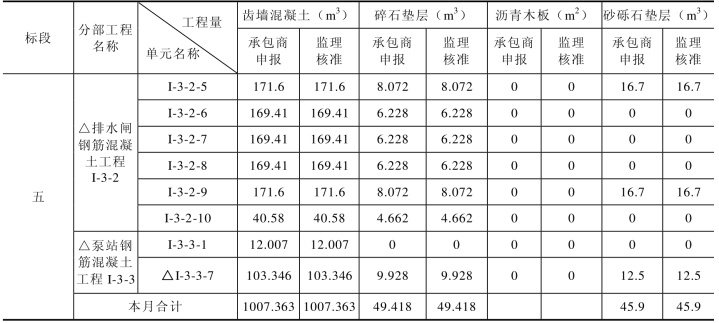

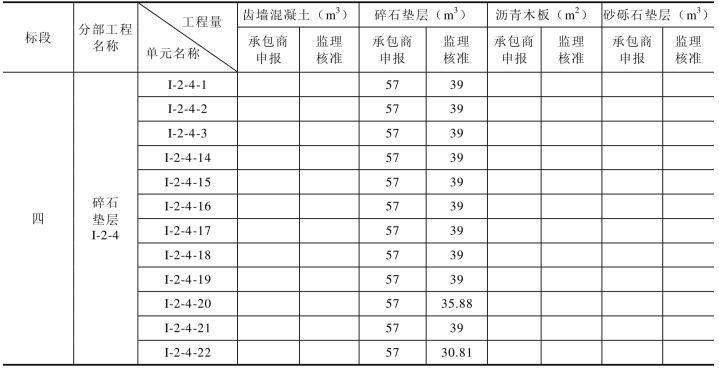

表13 8月单元工程量计量详细清单 2006年
续表
续表
4.3 工程款支付情况
4.3.1 本月支付情况

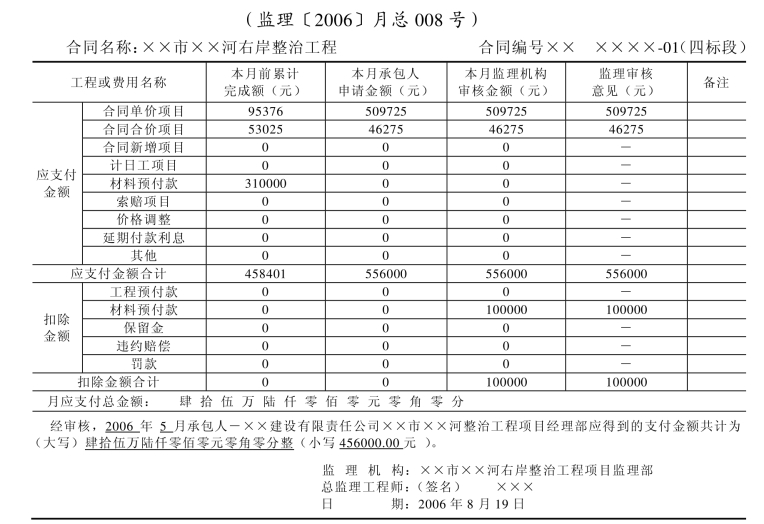

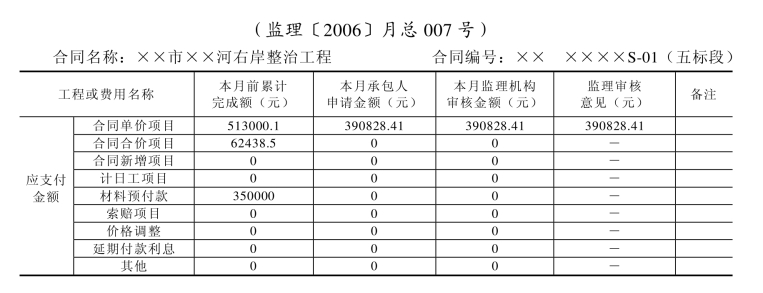

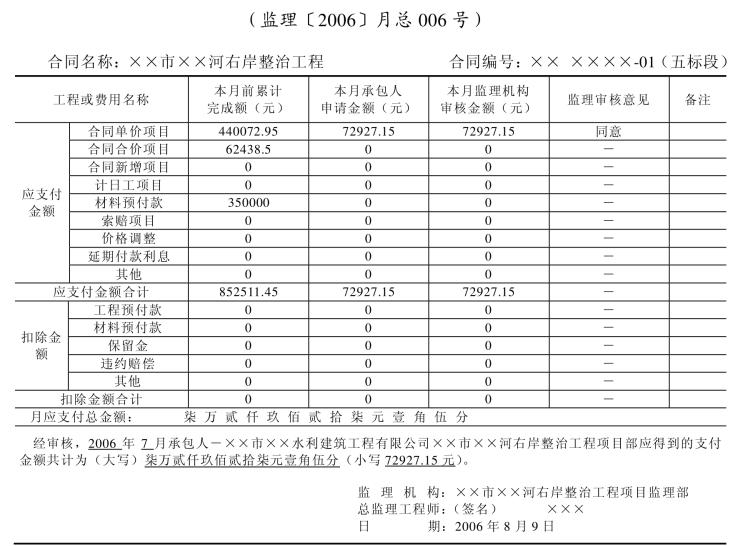

本月总监签发月付款证书3次(见附件4《月支付审核汇总表》(监理〔2006〕月总006~008号)。共计支付四、五标段工程款共计1019755.56元。扣除预付款后(四标段第一次扣除10万元,五标段第一次扣除11万元),实际支付工程款金额为809755.56元。

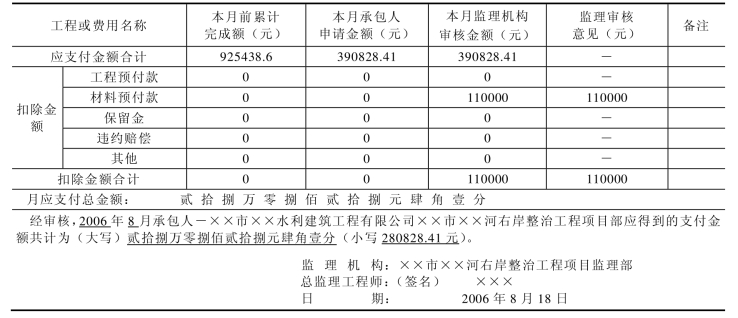

8月工程款支付汇总如表14所示。
表14 8月××河右岸整治工程监理批复工程款情况统计表 单位:元
注 统计结果截至到2006年8月25日。
4.3.2 二期工程累计结算情况

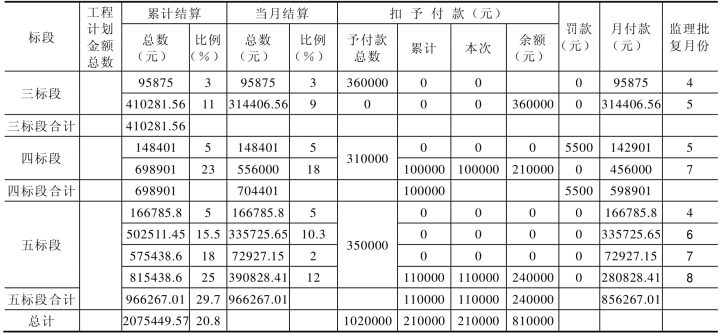

二期工程开工以来,项目法人审核各月份结算汇总情况见表15所示。
表15 2006年项目法人审核各月结算汇总表
注 统计结果截至到2006年8月25日
5. 合同管理其他事项
本月未发生合同争议。
6. 施工安全
贯彻安全法,对施工人员进行安全教育,随时督促施工人员的安全意识,检查现场施工人员高空作业时安全带和安全帽的佩带情况。
针对7月4日对三、四、五标段安全生产检查中存在的问题,监理部于7月26日对各承包商进行了安全生产复查。从复查中看出,施工单位对安全生产比较重视,对检查中存在的问题基本进行了整改。
7. 其他
8月16日,省质监站××到工地检查施工现场及监理验收和抽检资料。
8. 本月监理小结
本月四标段齿墙土方回填、迎水坡混凝土板防护工程和五标段排水闸钢筋混凝土工程进度正常,其他工程进度迟缓或滞后。
本月监理共完成单元工程质量评定32个,全部合格,其中优良16个。验工计价正常,本月共计批复月进度款1019755.56元。
9. 监理机构运行状况

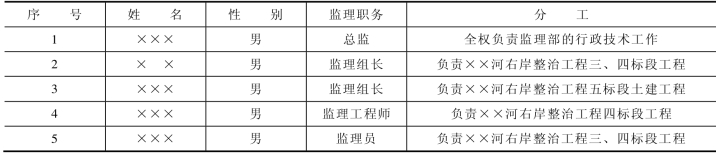

本月监理人员共有5人,监理部召开监理部会议1次,监理部工作运行正常。监理人员组成情况见表16。
表16 ××河右岸整治工程项目监理部人员组成
10. 附件
附件1 2006年8月监理大事记

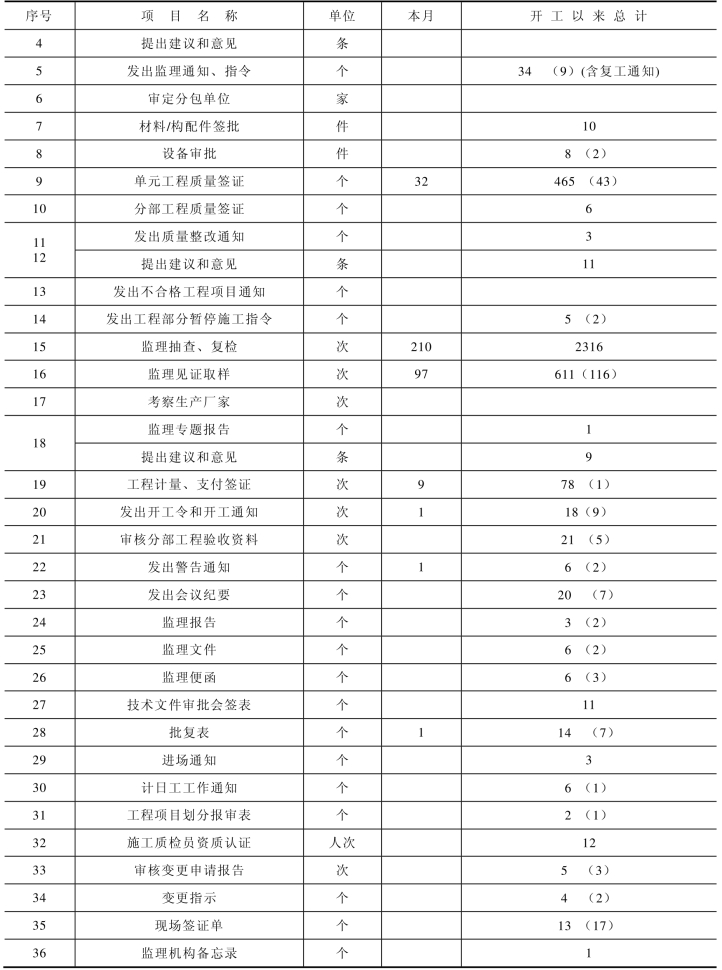

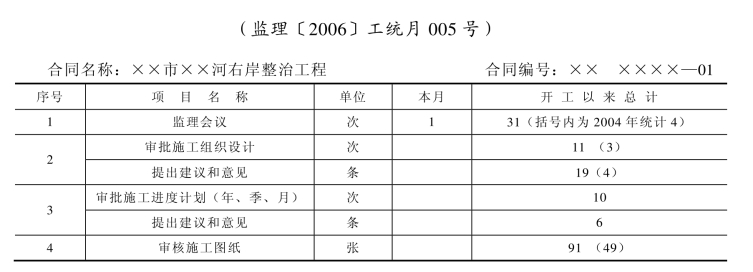

附件2 JL48 2006年8月监理工作统计月报
附件3 JL32附表1 完成工程量月统计表
附件4 JL32附表2 监理抽检情况月汇总表
附件5 8月施工单位自检成果详细清单
附件6 7月施工单位自检成果详细清单(6~7月送样,7~8月出报告)
附件7 混凝土配合比施工单位自检成果统计表
附件8 混凝土及砂浆抗压强度(抗冻)试验(施工单位自检)
附件9 JL21附表1 月支付审核汇总表(监理〔2006〕月总006~008号)
××市××河右岸整治工程项目监理部
报告编写人:×××
2006年8月30日
附件1 2006年8月监理大事记
(2006年7月26日至2006年8月25日)
略
附件2 JL48 2006年8月监理工作统计月报表
续表
说明:下月5日前报出,报送项目法人、监理公司。( )内为2004年监理工作统计
填报人:××、××× 审核人:××× 2006年8月29日
附件3 JL32附表1 完成工程量月统计表
说明:本表一式4份,由监理机构填写,作为监理存档及月报时使用。
附件4 JL32附表2 监理抽检情况月汇总表
续表
续表
说明:本表一式4份,由监理机构填写,作为监理机构存档和月报时使用。

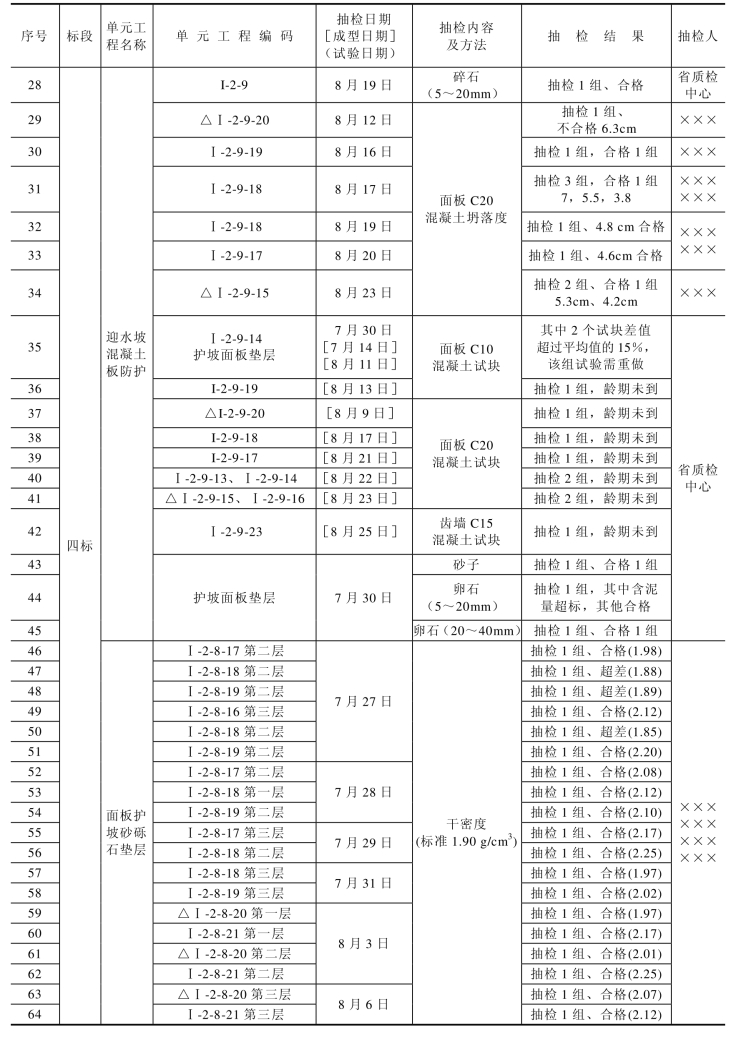

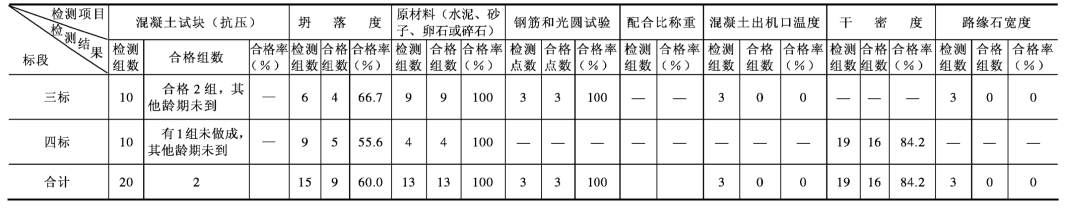

附件5 8月施工单位自检成果详细清单

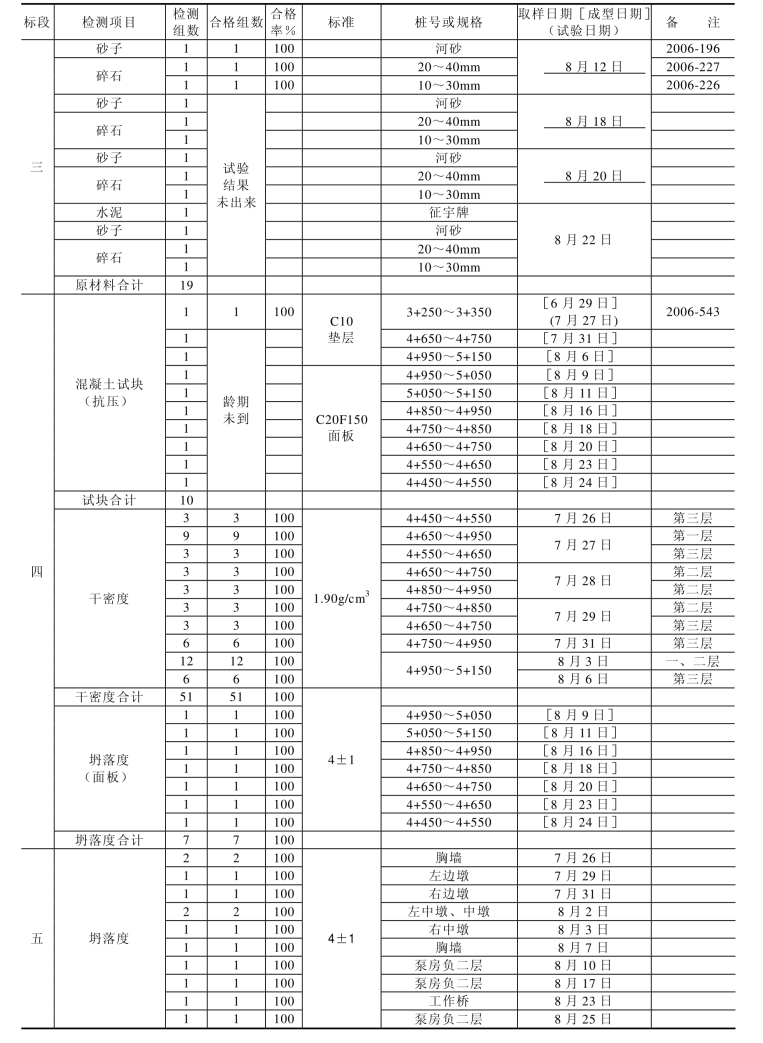

续表

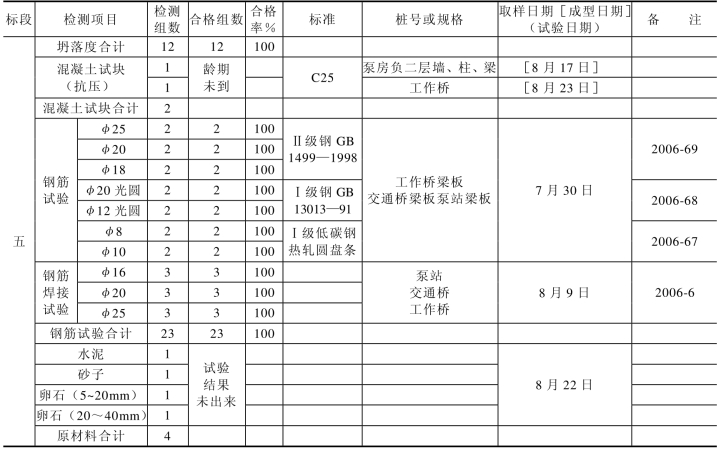

续表
注 本检测结果截至日期为2006年8月25日。
×××土工合成材料厂于8月14日对复合土工膜检测了四组,全部合格。
附件6 7月施工单位自检成果详细清单 (6~7月送样,7~8月出报告)
注 本检测结果截至日期为2006年8月25日。

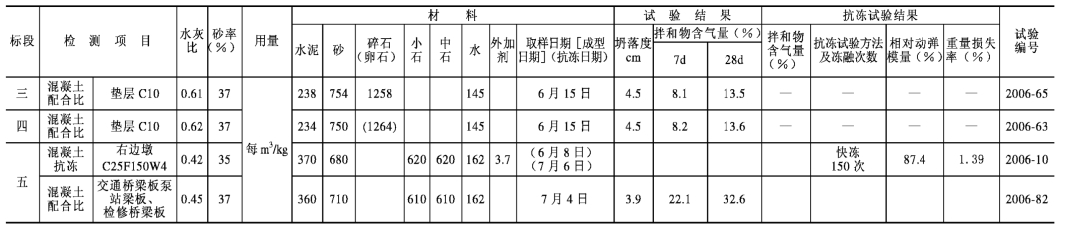

附件7 混凝土配合比施工单位自检成果统计表

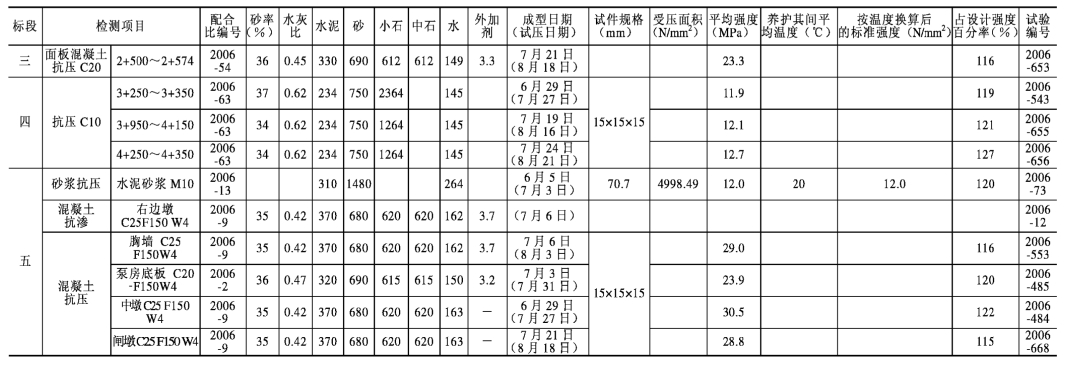

附件8 混凝土及砂浆抗压强度(抗冻)试验(施工单位自检)
附件9
JL21附表1 月支付审核汇总表
说明:本表一式5份,由监理机构填写。发包人1份,承包人3份,监理机构2份,作为月报及工程价款月支付证书的附件。
JL21附表1 月支付审核汇总表
续表
说明:本表一式5份,由监理机构填写。发包人1份,承包人3份,监理机构2份,作为月报及工程价款月支付证书的附件。
JL21附表1 月支付审核汇总表
说明:本表一式5份,由监理机构填写。发包人1份,承包人3份,监理机构2份,作为月报及工程价款月支付证书的附件。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
