1.确立因素集
该指标体系将本工程的投标决策评判归属于一个二级评判问题。
第一级评判因素:U={u1,u2,u3,u4}
u1——业主方面因素;u2——项目与招标条件方面因素;u3——投标人方面因素;u4——环境因素。
第二级评判因素:U1={u11,u12,u13,u14,u15,u16};U2={u21,u22,u23,u24,u25,u26,u27,u28};U3={u31,u32,u33,u34,u35,u36};U4={u41,u42,u43,u44}
u11——业主的信誉;u12——业主的资金来源;u13——业主能否及时支付工程款;u14——业主是否有带资承包的要求;u15——业主的招标条件是否公正;u16——业主的技术管理水平;u21——工程类型;u22——项目规模;u23——工程施工技术难度;u24——工期要求;u25——工程性质;u26——工程条件;u27——投标准备时间;u28——投标准备工作量;u31——投标人与业主的关系;u32——投标人有无承担类似工程的经验;u33——投标人的技术实力;u34——投标人的管理水平;u35——投标人当前任务的饱和度;u36——投标人公司的发展战略;u41——地理环境便利性;u42——水文、气象、地质、地形等自然条件;u43——竞争对手环境;u44——市场经济环境。
2.确定评价集V
本工程将定性指标的评价集分五级:
V={很好,较好,一般,较差,差}={1,2,3,4,5}
3.确定各级指标权重,建立权重集
本工程采用层次分析法确定各级指标权重,即由专家将同一层次的指标两两比较,构造判断矩阵,求得其特征向量,并对矩阵进行一致性检验。
(1)计算首层四个指标的权重,见表3-6。

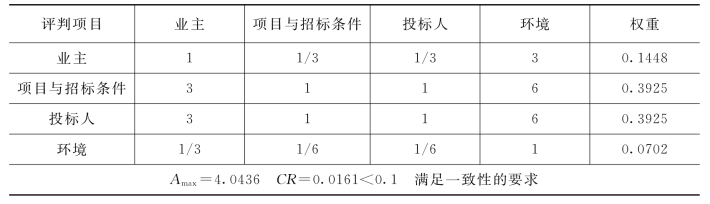

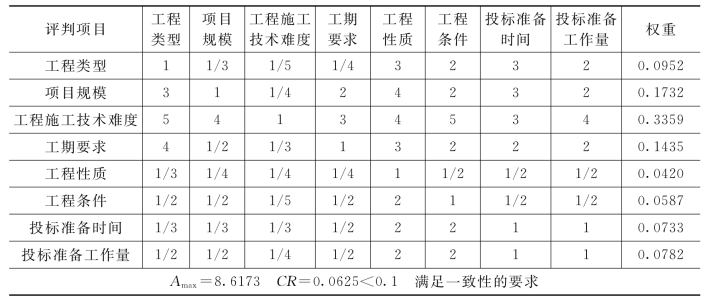

表3-6 首层四个指标的权重
(2)计算第二级指标的权重,见表3-7,表3-8,表3-9,表3-10。
表3-7 第二级指标权重

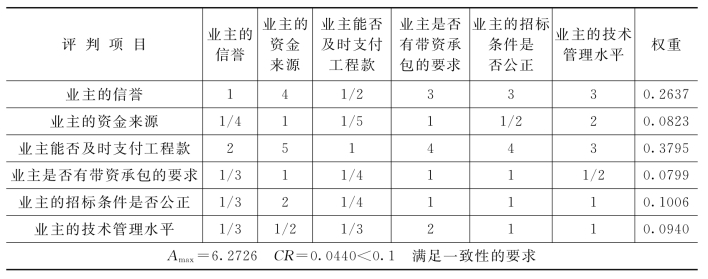

表3-8 第二级指标权重
表3-9 第二级指标权重

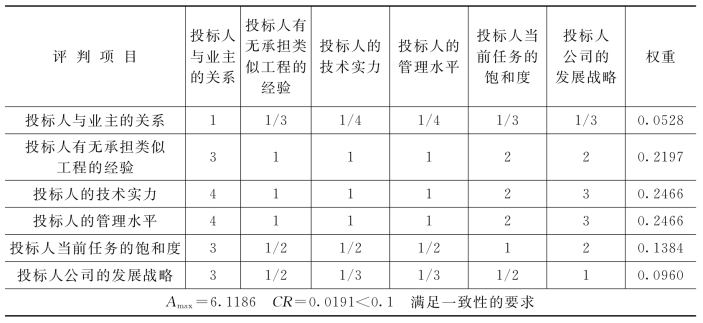

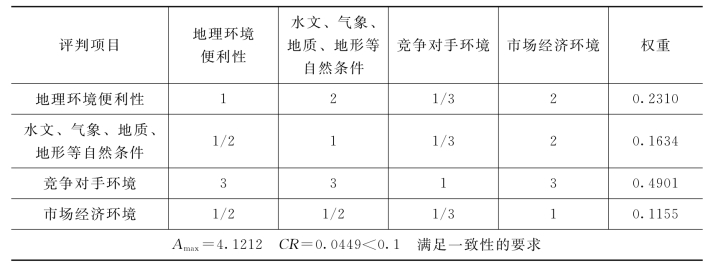

表3-10 第二级指标权重
(3)建立本工程投标决策指标权重集。
本工程各级指标的权重如下:
对应第一级评判指标:
U={u1,u2,u3,u4},其权重为
A={a1,a2,a3,a4}={0.1448,0.3925,0.3925,0.0702}
对应第二级评判指标:
U1={u11,u12,u13,u14,u15,u16}
U2={u21,u22,u23,u24,u25,u26,u27,u28}(www.daowen.com)
U3={u31,u32,u33,u34,u35,u36}
U4={u41,u42,u43,u44},其权重分别为
A1={a11,a12,a13,a14,a15,a16}
A2={a21,a22,a23,a24,a25,a26,a27,a28}
A3={a31,a32,a33,a34,a35,a36}
A4={a41,a42,a43,a44}
4.单因素评价
有5位专家针对各指标进行评判打分,评价情况见表3-11。

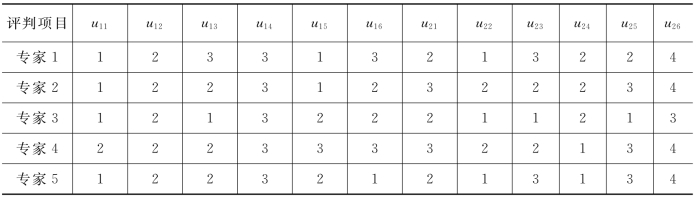

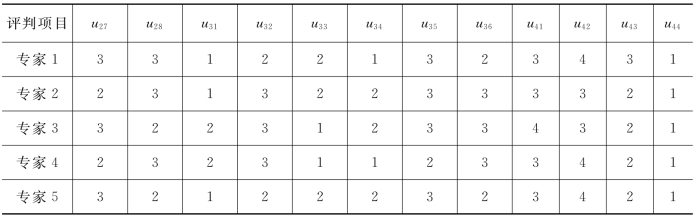

表3-11 各指标评分结果
续表
对指标U1,U2,U3,U4的评价见表3-12,表3-13,表3-14,表3-15。

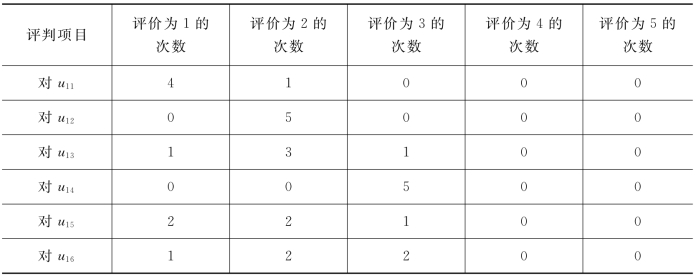

表3-12 指标U1评分结果

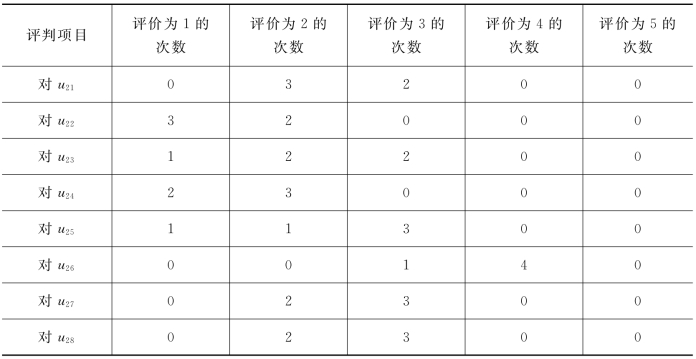

表3-13 指标U2评分结果

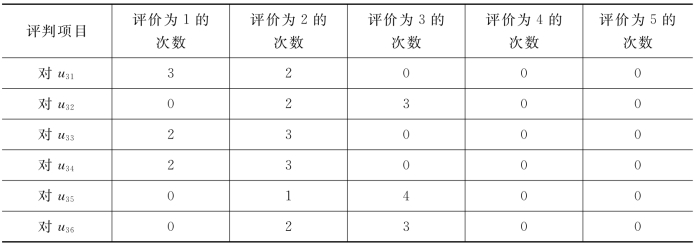

表3-14 指标U3评分结果

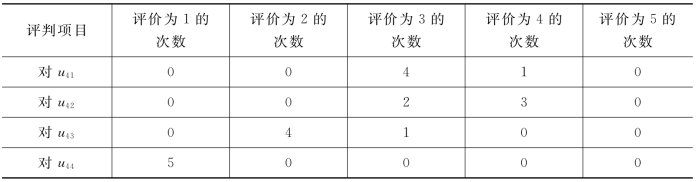

表3-15 指标U4评分结果

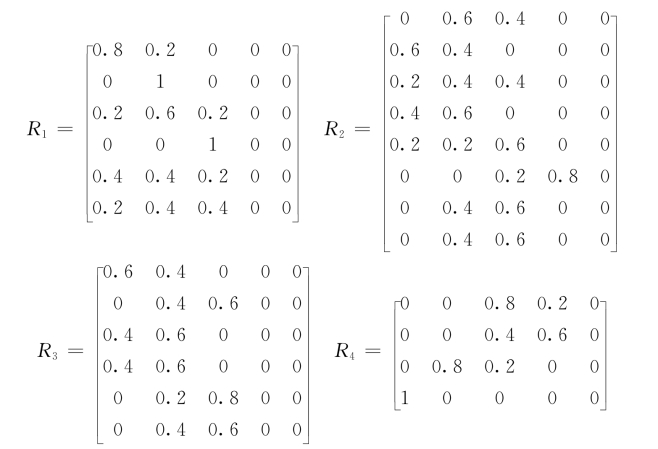

得到指标U1,U2,U3,U4模糊矩阵:
5.对投标进行模糊综合评判
一级模糊综合评价:
R1=[0.3459 0.4406 0.2135 0 0]
R2=[0.2369 0.4159 0.3001 0.0470 0]
R3=[0.2290 0.4710 0.30014 0 0]
R4=[0.1155 0.3921 0.3482 0.1442 0]

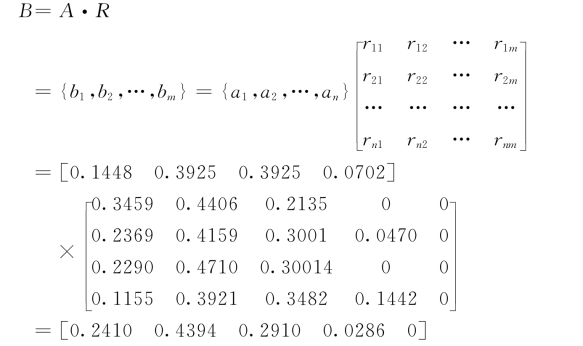

二级模糊综合评价:
则综合评价的结果表明,对此工程的投标,有24.1%的人认为优,43.94%的人认为良,基本可以决定进行投标。
