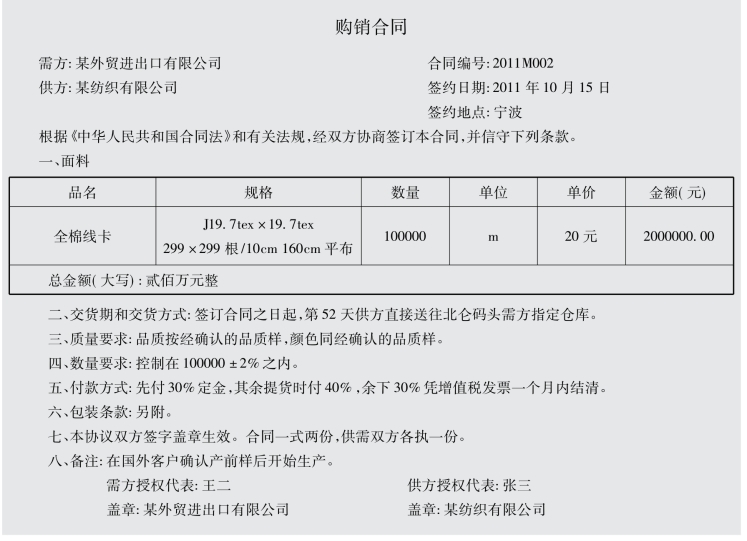

例6:某纺织有限公司接到客户生产订单,具体订单如下。
该品种以前的生产资料如下:
工艺流程:清花—梳棉—并条—粗纱—细纱—络筒—整经—浆纱—穿筘—织布—验布—码布—修布—打包入库。
布机:效率为90%,运转率为98%,百米经纱用量为11.5kg,百米纬纱用量为10.93kg,车速为600r/min,疵品率为2%。
浆纱:效率为80%,运转率为95%,车速为60m/min,1200m/每轴。
整经:效率为70%,运转率为100%,车速为250m/min,2620m/每轴。
槽筒:效率为90% ,运转率为98%,车速为800m/min,每筒2kg。
制成率如下:清花92%、梳棉90%、并条95%、粗纱95%、细纱92%、络筒99%、整经98%、浆纱95%、布机95%,成品的疵品率为2%。
根据生产订单和企业实际情况,企业做了如下生产计划安排。
1.确定生产周期和布机出产量
(1) 确定生产周期。生产周期为50 天。
(2) 确定布机生产数量。
2.确定布机的开台数和每天的生产量
(1) 确定布机生产周期,计算出织机日产量和开台数。
根据订单要求和织机的生产负荷情况,确定布机生产周期为30 天。

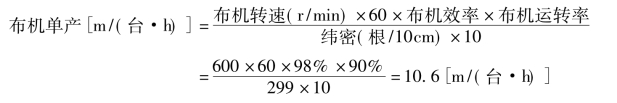

产量[m/( 台·天)]=10.6 ×7.5 ×3 =238.5[m/( 台·天)]
布机所需机台数=102040 ÷(30 ×238.5) =14.26( 台)
每天日产量=15 ×238.5 =3577.5( m)
要注意的是,在确定设备配置台数时,小数必须修正为整数,不管后面小数的大小,一律进一位,这里布机设备台数计算的是14.26 要修正成15 台,后面所有的设备配置都是如此。
(2) 按工艺流程反方向计算每个工序总生产量。
经纱生产量=102041 ×11.5 ÷(100 ×0.95) =12352.33( kg)
纬纱用量=102041 ×10.93 ÷(100 ×0.95) =11740( kg) ( 络筒)
浆纱用量=12352.33 ×0.95 =11735( kg)
络筒经纱量=11735 ÷0.98 =11974( kg)
细纱用量=11974 +11740 ÷0.99 =25126( kg)
粗纱用量=25126 ÷0.92 =27311( kg)
熟条用量=27311 ÷0.95 =28748( kg)
生条用量=28748 ÷0.95 =30261( kg)
棉卷用量=30261 ÷0.90 =33623( kg)
原棉投入量=33623 ÷0.92 =36547( kg)(www.daowen.com)
(3) 保证正常供应的日产量。
经纱日产量=12352 ÷30 =412( kg)
纬纱日产量=11740 ÷30 =391( kg) ( 络筒)
浆纱日产量=11735 ÷30 =392( kg)
络筒经纱日产量=11974 ÷30 =399( kg)
细纱日产量=11740 ÷30 =391( kg)
粗纱日产量=27311 ÷30 =910( kg)
熟条日产量=28748 ÷30 =958( kg)
生条日产量=30261 ÷30 =1009( kg)
棉卷日产量=33623 ÷30 =1121( kg)
原棉日投入量=36547 ÷30 =1218( kg)
(4) 各工序设备的配备。
布机开台:15 台
浆纱开台:先计算浆纱的台时产量,再算开台数。
浆纱台时产量=浆纱车速×60 ×浆纱总经根数×纱线线密度×(1-伸长率) ×运转率×效率/10-6
浆纱台日产量=22.5 ×255.28 =5743.8[kg/( 台·日)]
浆纱所需开台数=392 ÷5743.8 =0.0682( 台/日)
在生产实际中,实际上浆纱不可能间断生产,是以缸为单位分批生产。
3.画出生产周期表 如表3-6 所示,确定各工序投入、出产的具体时间。
表3-6 J19.7tex×19.7tex299×299根/cm160cm平布生产周期表
4.生产计划仿真安排( 顺流程安排)
(1)2011 年10 月19 日早班开始( 按配棉表成分比例) 每隔4 天运输4890kg 5 个批次的原棉到分级室。
(2)2011 年10 月20 日早班开始,安排1 套清花,每隔2 天清花开一槽,生产2254kg( × ×只棉卷)。
(3)2011 年10 月20 日中班开始梳棉生产,安排× ×台梳棉机( 要根据工艺生条定量和梳棉车速来定) ,每天生产1014kg 的生条( × ×桶) 。
(4)2011 年10 月21 日早班并条,安排× ×道× ×台( 根据工艺确定) 生产,每天生产熟条964kg( × ×桶) 。
(5)2011 年10 月22 早班开粗纱,安排× ×台粗纱机生产,每天生产915kg( × ×只) 。
(6)2011 年10 月23 早班开细纱,每班铺出1 台,共铺× ×台( 根据细纱车速和纱支来定) ,每天生产经纱412kg,纬纱380kg。
(7)2011 年10 月24 早班开络筒,安排× ×机台,生产经纱423kg( × ×只筒),纬纱391kg( × ×只筒)。
(8)2011 年11 月2 早班开始整经,开1 台车,每隔4 天生产3 架纱,9 个经轴。
(9)2011 年11 月3 早班开浆纱一缸( × ×浆轴) ,隔4 天生产一缸( × ×浆轴) 。
(10)2011 年11 月3 中班开始穿筘,每天供织造车间3 个织轴。
(11)2011 年11 月4 早班布机铺车,每天铺3 台,开15 台。(12) 整理车间根据布的下机情况,及时安排修布打包入库。在50 天内全部生产完。
