理论教育 点检组织停产检修管理标准化优化方案

点检组织停产检修管理标准化优化方案

时间:2023-06-12 理论教育 版权反馈
【摘要】:第十八条 由点检组织的作业设备检修管理标准化。首先,要有在停产检修模型指导下的“检修作业流程的标准化”,可按以下的科学而可持续的步骤实施。停产检修的全过程,其作业流程标准化,大致可以分为以下“四个阶段”。综上所述,是点检组织的作业设备检修管理“内容”上的标准化,它已经涵盖了停产检修的全过程;进一步汇总其作业流程标准化的“四个阶段”,体现在对“时间”上的标准化有明确的要求。

点检组织停产检修管理标准化优化方案

第十八条 由点检组织的作业设备检修管理标准化。首先,要有在停产检修模型指导下的“检修作业流程的标准化”,可按以下的科学而可持续的步骤实施。停产检修的全过程,其作业流程标准化,大致可以分为以下“四个阶段”。

1.“工程委托”阶段:包括工程立项、准备及工程委托,见图A-4。

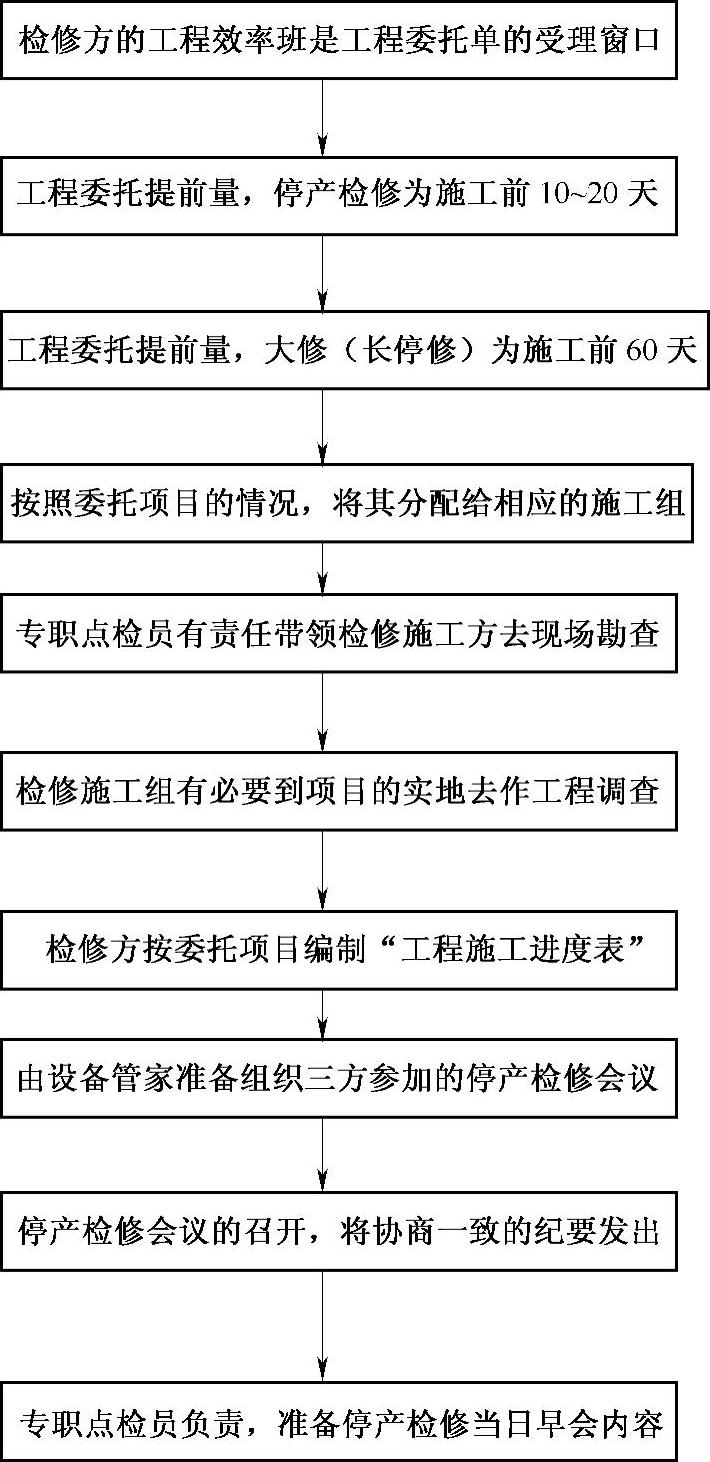

2.“工程受理”阶段:包括检修方以工程效率班为窗口进行工程受理、现场勘查、工程调查、编制“工程施工进度表”及召开“停产检修会议”等,见图A-5。


图A-4 专职点检“工程委托”流程


图A-5 检修方“工程受理”流程

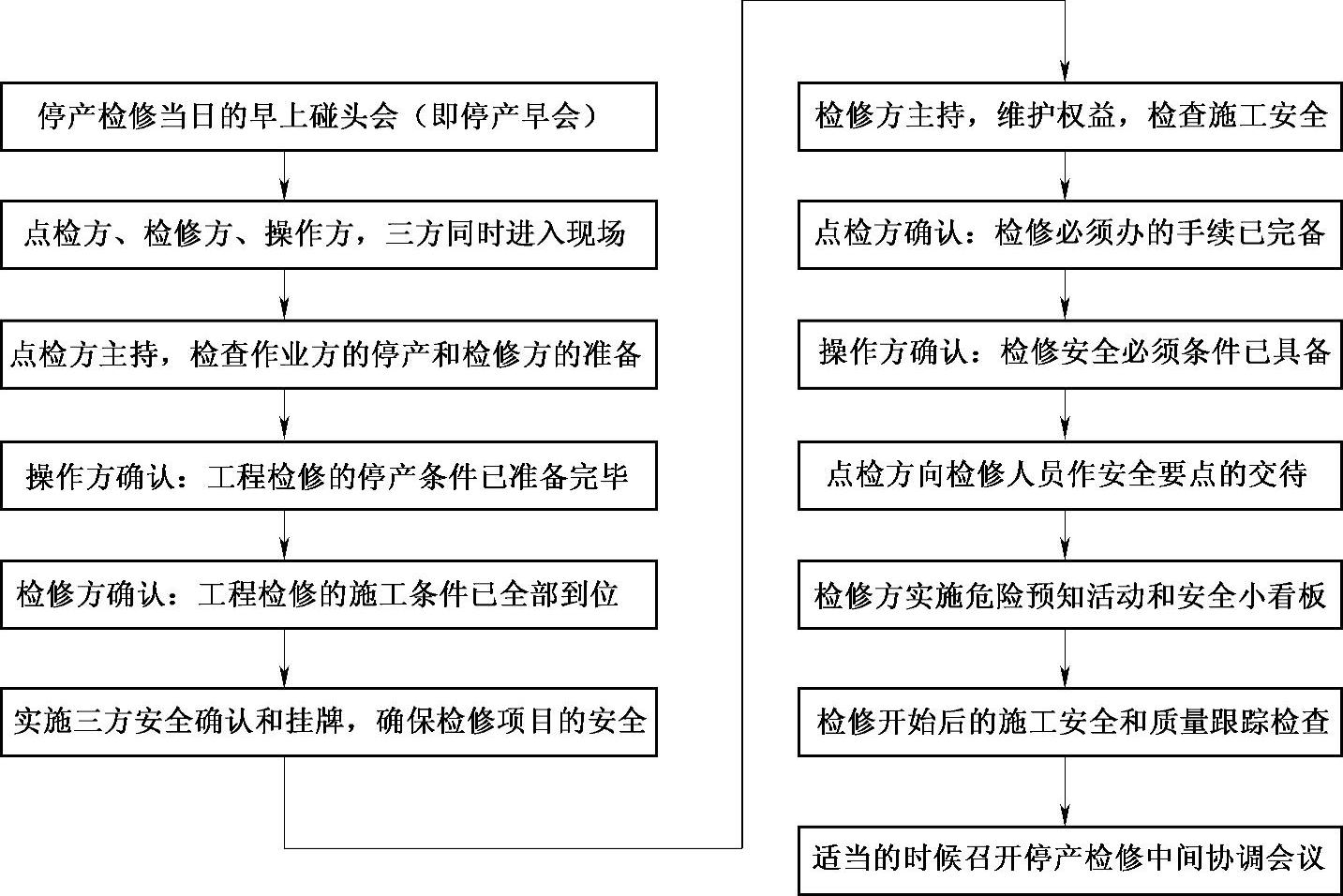

3.“工程实施”阶段:这个阶段又可分为“开展流程”和“验收流程”。检修“工程实施”的开展流程,见图A-6。


图A-6 检修“工程实施”的开展流程

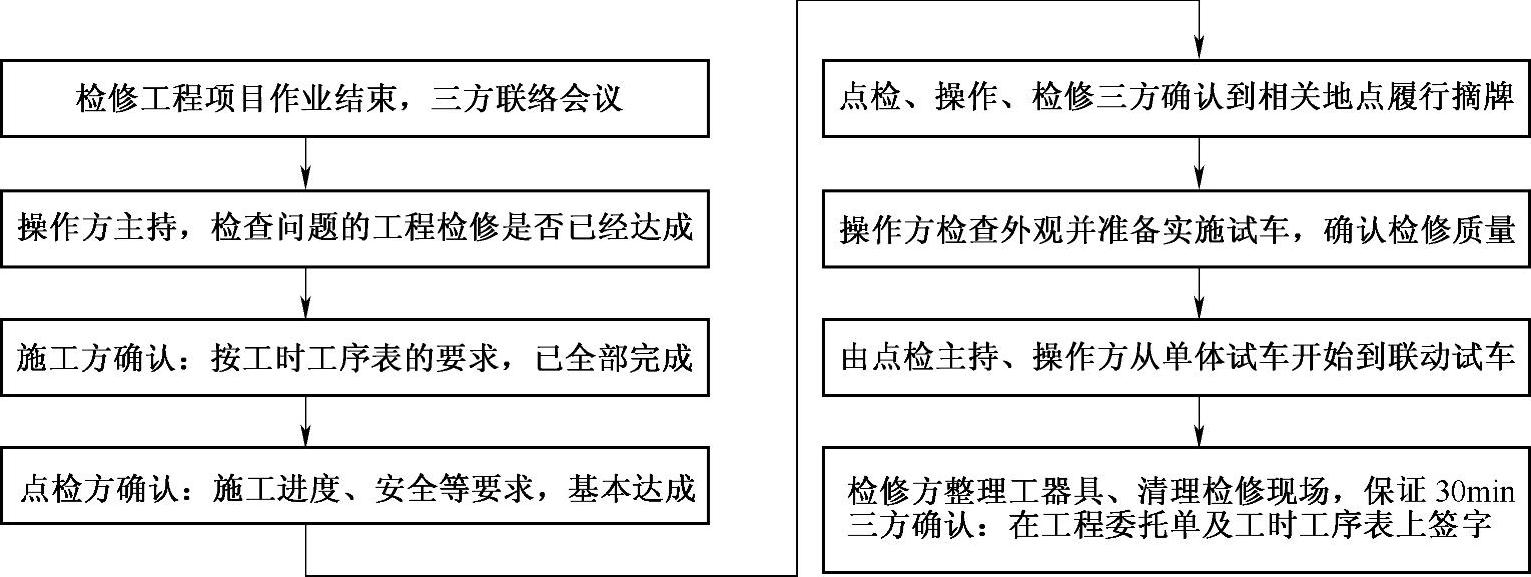

检修“工程实施”的验收流程,见图A-7。


图A-7 检修“工程实施”的验收流程

4.“工程记录”阶段:这是企业最薄弱的环节,普遍的是能干但不能记录。“工程记录”阶段流程见图A-8。

综上所述,是点检组织的作业设备检修管理“内容”上的标准化,它已经涵盖了停产检修的全过程;进一步汇总其作业流程标准化的“四个阶段”,体现在对“时间”上的标准化有明确的要求(见图2.6-14,中间“0”点,表示停产检修当天的起始点)。

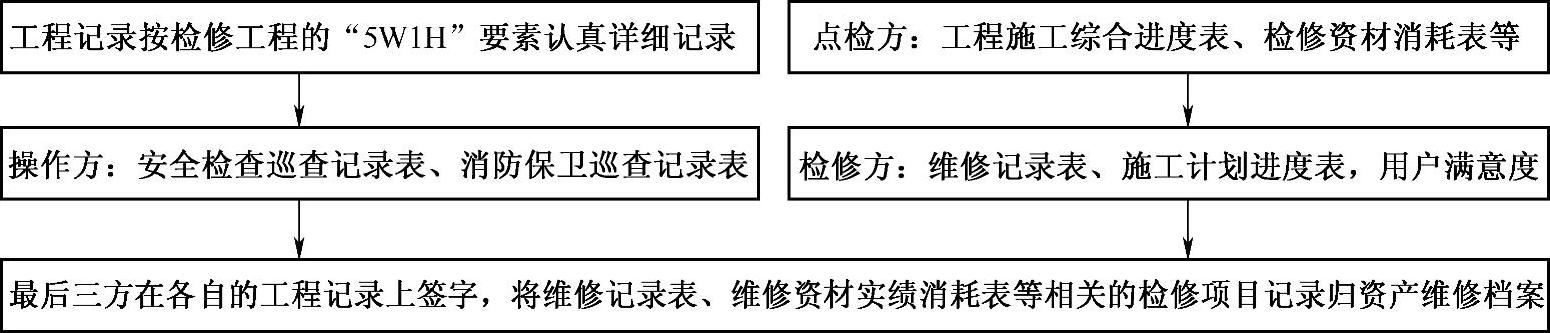

图A-8 “工程记录”阶段流程
