理论教育 案例企业停产检修周期和标准化作业实施

案例企业停产检修周期和标准化作业实施

时间:2023-06-12 理论教育 版权反馈
【摘要】:表2.6-10 停产检修当日的标准化作业(续)从表2.6-10中可以看出,该案例企业的“停产检修周期”为每四周一次;其每次“停产检修的停产时间”为4h,即从上午九点开始到下午的一点结束。三个阶段,每个阶段四个,共“十二个确认”的工程实施标准化作业。

案例企业停产检修周期和标准化作业实施

下面介绍案例企业的停产检修工程项目实施的全过程(见表2.6-10)。

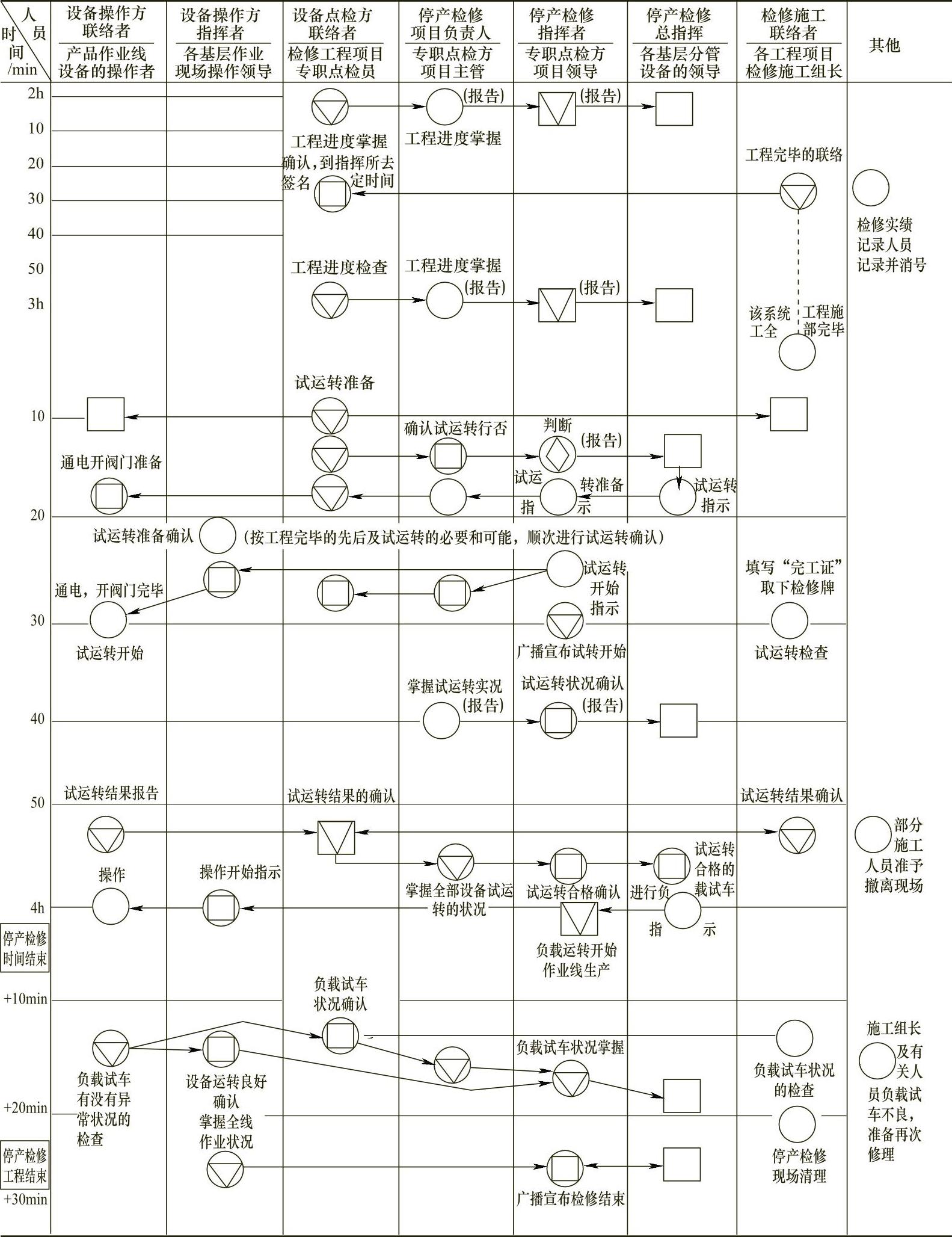

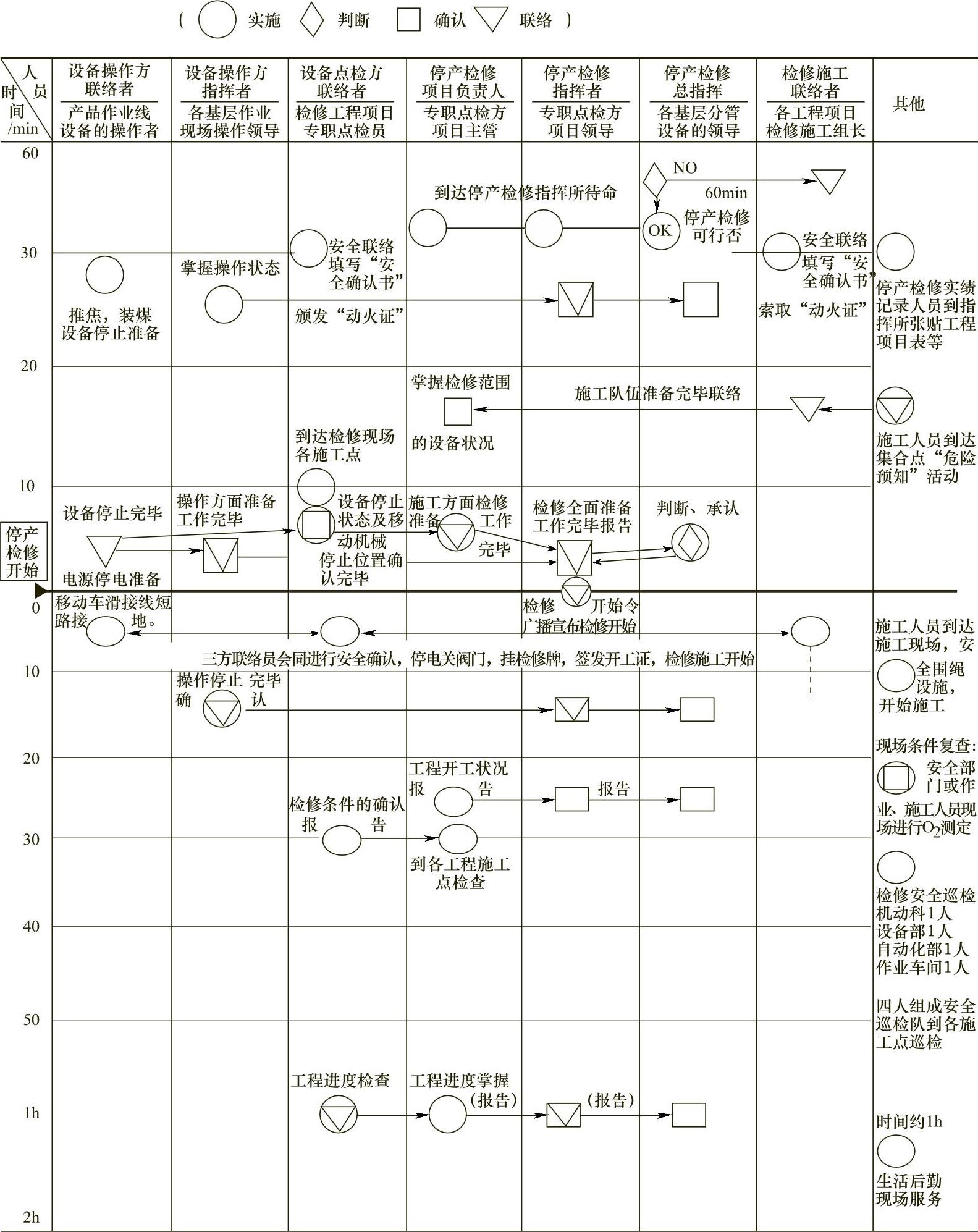

表2.6-10 停产检修当日的标准化作业


(续)(www.daowen.com)


从表2.6-10中可以看出,该案例企业的“停产检修周期”为每四周一次;其每次“停产检修的停产时间”为4h,即从上午九点开始到下午的一点结束。而停产检修的“工程实施”时间是5.5h,可将其分成为“三个阶段”,即,由停产检修开始前一个小时的集结、准备阶段、4h的停产检修阶段和停产检修结束后0.5h的确认、清理阶段组成。这“停产检修当日的标准化作业”的横方向,是表示参与这次停产检修的所有部门和人员,涉及这次停产检修的总指挥、各个停产检修工程项目的指挥者及项目负责人、设备操作方的指挥者和工程项目停产检修时的三方联络者;纵方向是表示这5.5h的时间轴及每个特定时间线上该完成的工作,包括停产检修的许可与确认、停产安全联络与确认、设备停产的实施与确认和检修施工的准备与确认、施工安全的检查与确认、工程进度的检查与确认、检修实绩的记录与确认和现场后勤的服务与确认、恢复作业安全联络与确认、负荷运转的状态与确认、现场清理的实施与确认和异常状态的检查与确认等。三个阶段,每个阶段四个,共“十二个确认”的工程实施标准化作业。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
