制定检修计划工作流程详解

时间:2023-06-12 理论教育 版权反馈
【摘要】:制定停产检修计划的工作流程,大致可以分成四个阶段:1)检修“相互约束值”构成要素的商定阶段。在此基础上,再编制各基层的季度停产检修计划,一年四次,将安排在每年的2月、5月、8月、11月来实施,再由季度计划,进一步制定细化的月度停产检修计划,安排在每月中旬之前,制成下一个月的停产检修计划。表2.6-4 企业停产检修计划的具体日程安排

制定检修计划工作流程详解

制定停产检修计划的工作流程,大致可以分成四个阶段:

1)检修“相互约束值”构成要素的商定阶段。

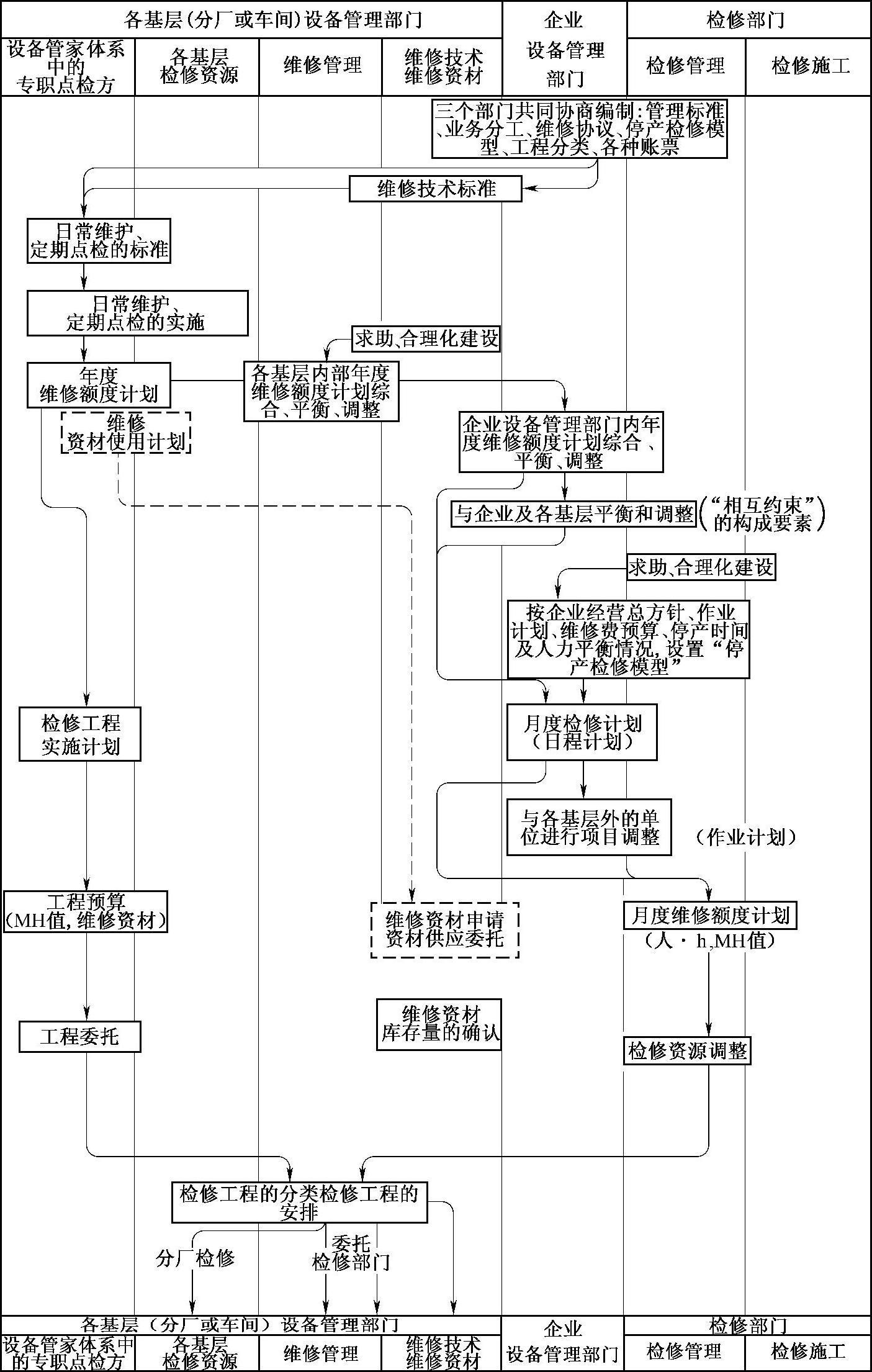

2)两种计划(维修额度计划与工程项目实施计划)的确认阶段。

3)从“工程委托”到“工程例会”运作阶段。

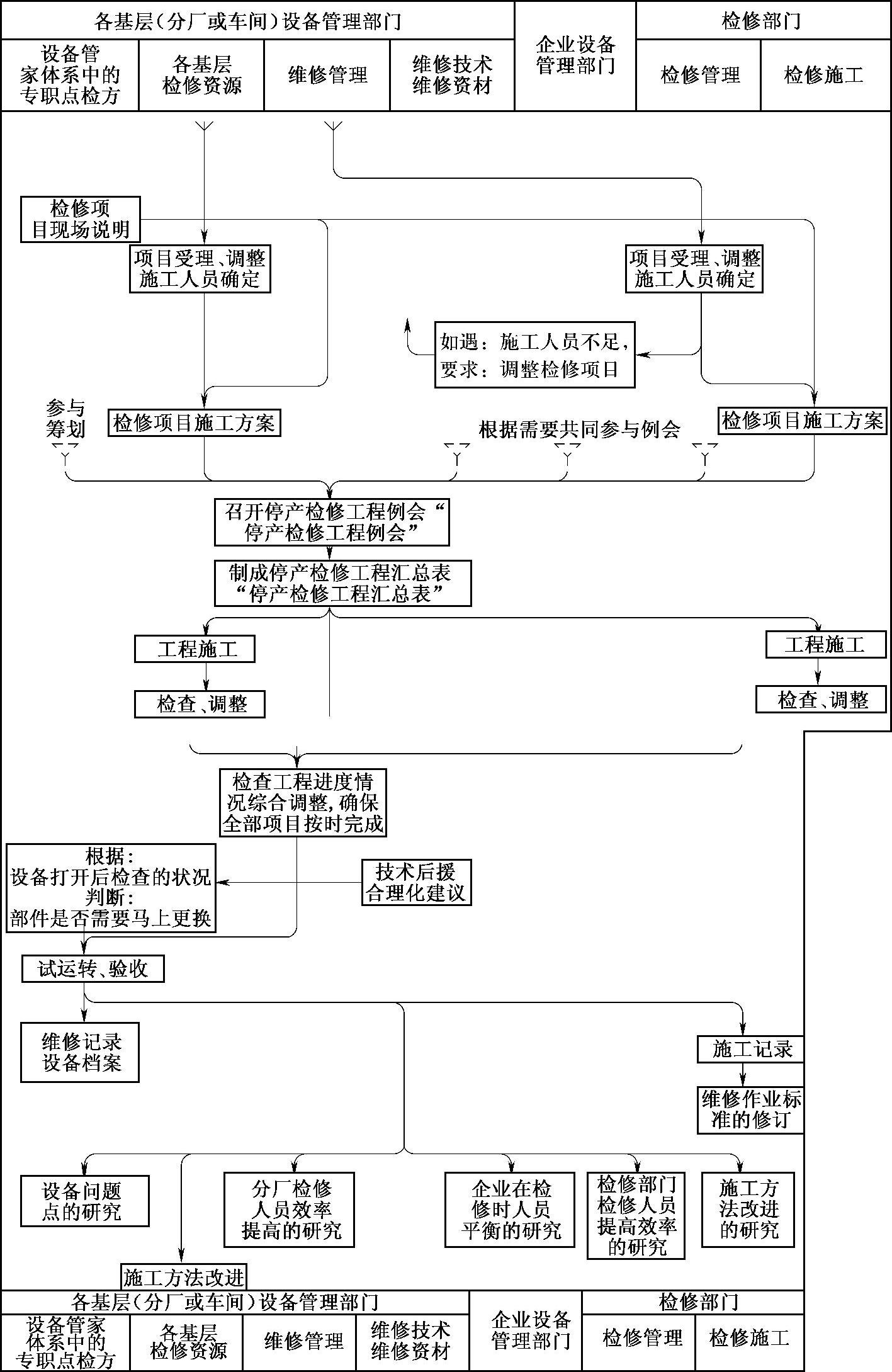

4)从“工程施工”到“工程总结”实施阶段,如图2.6-3所示。

图2.6-3分别代表了四个阶段。企业产品作业线设备,经设备管家体系及其专职点检方点检的结果,提出的其工程项目需要停产检修的工作流程,要实行标准化程序管理(见附录D、E)。企业“停产检修工程项目工作流程的标准化程序管理”,其中,必须包含:

1)产品作业线设备的停产检修,要先检查一下,其相应的前提条件是否具备,方可予以立项,如,工程项目预定需用的资材或检修专用的工器具是否已经准备妥当,复杂项目的技术方案是否已经确定,检修施工方是否有能力承担等。

2)为使停产检修计划尽可能符合实际,通常停产检修项目的委托时间为:施工前的两至三周,大修为施工前的两个月。

3)检修施工方在接到各基层设备管理方委托项目后,要到工程项目的所在地,进行现场调查和接收委托方在检修施工前的技术交底,并编写施工网络图、工时工序表、安全确认书,按维修作业标准,做好各项停产检修前的准备工作,并向委托方返回检修施工计划表。

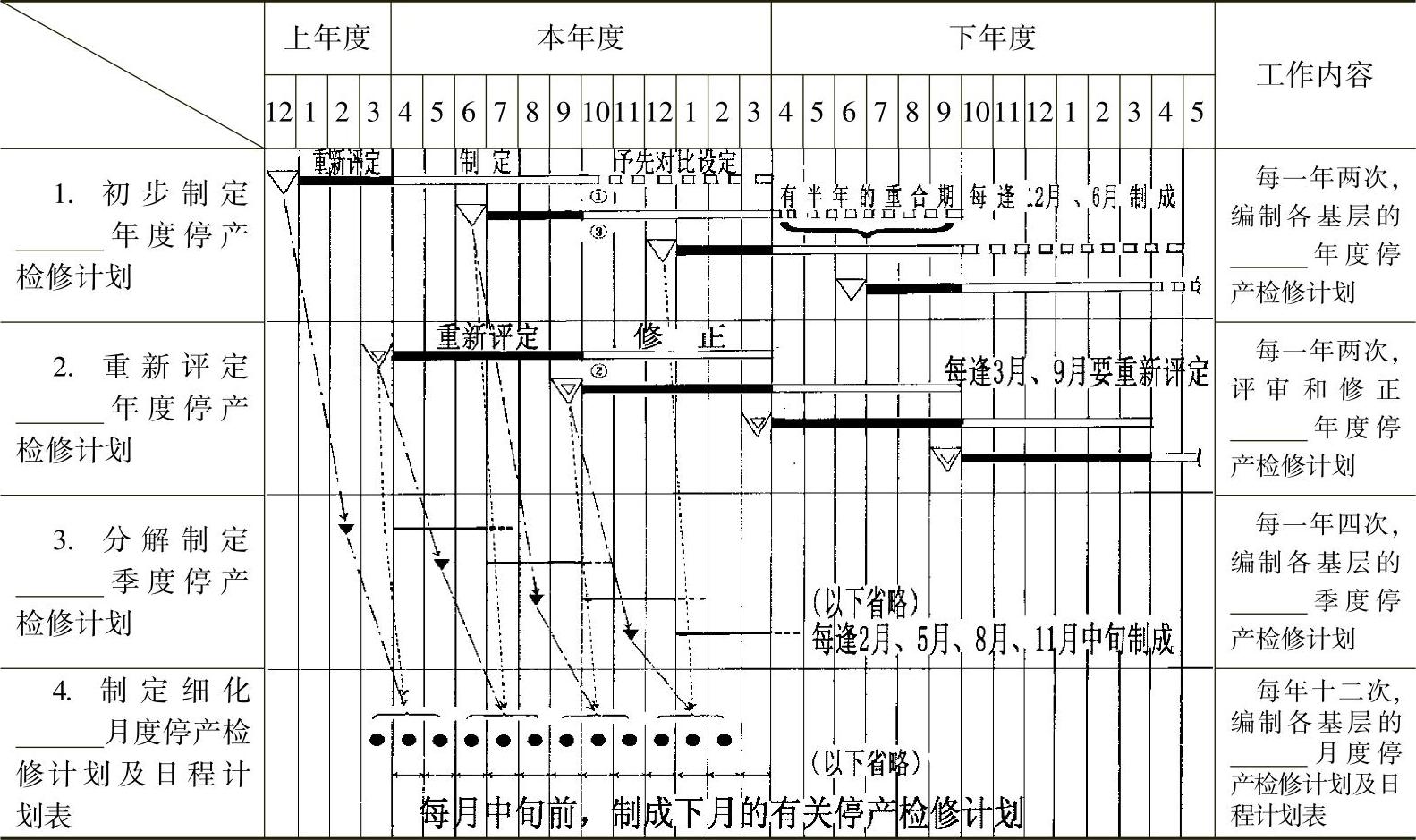

图2.6-3 制定停产检修计划的工作流程(www.daowen.com)


图2.6-3 制定停产检修计划的工作流程(续)

4)在停产检修前两天,必须由各基层设备管家体系中的专职点检方,召开由检修、点检、操作三方参加的停产检修会议,最终确定停产检修工程项目、进度以及相互配合事项,并制定出停产检修综合进度表。

5)在停产检修日开始作业前,必须组织检修、点检、操作三方的项目联络者、责任者进行安全联络,对停产检修设备的开关、阀门及其位置、安全预防措施,三方共同进行联络、确认并挂牌,“三方联络、确认”手续完毕后,方可开始检修施工,同样,停产检修完毕后,也要进行三方联络、确认并办理停产检修工程项目的验收手续。

6)在停产检修中,由各基层设备管家体系中的专职点检方召集三方负责人,召开停产检修工程项目的中间协调会,检查工程项目停产检修的进度,并解决需协调的问题。

7)停产检修后,由各基层设备管家体系中的专职点检方,召开三方停产检修总结会,相互交换意见,总结经验教训,以提高再次实施停产检修工作的水平。

表2.6-4是企业停产检修计划的具体日程安排,企业的设备管理部门,每年两次,(安排在当年的12月及转年的6月),初步制定各基层明年的停产检修计划;在每年的3月及9月,则对制定的停产检修计划,实施评审和修正。在此基础上,再编制各基层的季度停产检修计划,一年四次,将安排在每年的2月、5月、8月、11月来实施,再由季度计划,进一步制定细化的月度停产检修计划,安排在每月中旬之前,制成下一个月的停产检修计划。

表2.6-4 企业停产检修计划的具体日程安排
