施工延误同样也会对设备费用造成影响,如造成设备的空闲。对设备空闲费用损失的索赔依赖于合同的规定。在有些情况下,合同可能对设备的空闲或闲置有相应的规定,或者只赔偿损失的效率,或者根本就不补偿。如果在合同中没有相应的说明,承包人可以对设备空闲提出全面的索赔。当然,承包人应该在施工日报中详细记录设备的情况以准确反映设备的闲置时间。

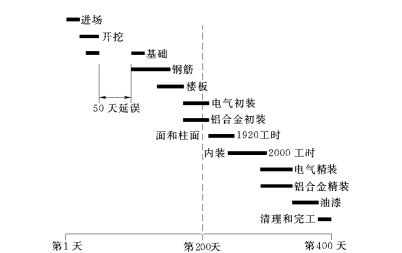

图6.5 施工延误后进度计划(附上木工的实际工时)

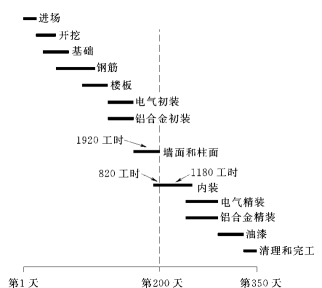

图6.6 原进度计划(附上木工实际工时)
发包人应注意的问题通常会是施工延误所引起的设备空闲是不是真的?对于发包人来说应该审核施工延误前后设备的使用情况。如果发现在施工延误的前后设备都是空闲的,那么发包人就可以问有关施工延误的设备空闲损失在哪里?
正如劳务费一样,设备费也存在增长的问题。如果承包人使用的设备是租赁的,在施工延误情况下租赁费会增加。在这种情况下可以而且应该用发票证实。
在施工延误情况下,有很多因素可能会对设备的使用形成影响。例如,如果一个严重的施工延误影响到了工程的一个部位,承包人原计划所使用的设备已不再适合。进一步说,承包人原计划用铲运机进行开挖,但由于施工延误而必须使用装载机和卡车来完成这项工作。这之间肯定存在费用的差别。费用的差别可以对两种方法进行比较来得出。而且,上述这种影响还可能导致效率损失。
下面对施工延误情况下的设备费增长和效率损失举例说明。
【例6.4】某工程施工合同中,要求承包人将一废弃垃圾场的垃圾约200000m3运到临近的垃圾场中去。在工作开始之前,发现垃圾中可能含有有害物质,于是,发包人指示停止开挖工作以进行有害物质测试。该测试工作历时3个月。之后,发包人允许承包人按原方案进行施工。但是,由于施工延误,承包人不得不改变设备,从而导致费用的变化。
按原方案,承包人计划用铲运机开挖170000 m3的垃圾,剩下的30000 m3用挖掘机和20t自卸汽车进行。由于施工延误,铲运机已用于其他工程,在本工程没有铲运机可用。由此,承包人只得用挖掘机和自卸汽车进行全部的开挖工作。承包人认为由于施工延误使他受到了两方面得影响,第一,原打算租用的挖掘机现已涨价;第二,用挖掘机配汽车开挖方法的单价高于用铲运机的开挖单价。基于此,承包人计算出以下的设备增加费用:
(1)设备租赁费增加。(www.daowen.com)
挖掘机
原报价:800元/周(附报价单)
新单价:850元/周(附发票)
差异:50元/周
计划台数:2台
计划施工时间:5周
费用增加:50×5×2=500元
(2)单价费用增加。
铲运机单价:4.5元/m3(附计算)
挖掘机配汽车单价:7.2元/m3(附计算)
差异:2.7元/m3
费用增加:2.7×170000=459000元
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
