【摘要】:施工单位上报结算书显示1—5 项均为定额子目套用错误。图06-012审计报告成果三、后果及影响经招投标确定的单价均无须检验其套用定额是否正确,因其已经经过招投标竞争,施工单位对其报价负责。但对于新增单价以及设计变更单价等,均存在重新确定单价问题。施工单位为追求利润,有时故意套错定额,企图蒙混过关,套取利润。
一、概况
同审价06-023 的概况。
二、问题

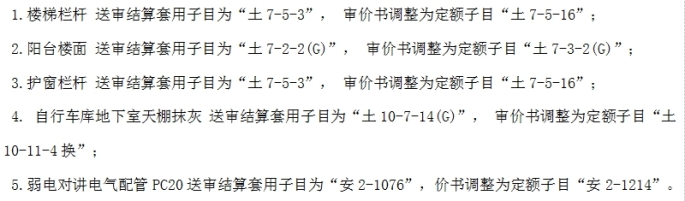

图06-012 是该工程审价报告的一部分,依据招投标文件可知,1—5 项均为新增单机,根据招标文件规定,结算时需重新套用定格确定单价。施工单位上报结算书显示1—5 项均为定额子目套用错误。
图06-012 审计报告成果(www.daowen.com)
三、后果及影响
经招投标确定的单价均无须检验其套用定额是否正确,因其已经经过招投标竞争,施工单位对其报价负责。但对于新增单价以及设计变更单价等,均存在重新确定单价问题。施工单位为追求利润,有时故意套错定额,企图蒙混过关,套取利润。仅这5 项套错定额子目,如果没有被及时发现、纠正,将造成741万元建设资金的流失、损失。
四、对策及处理
处理:对5 项新增单价,调整定额子目,核减投资741万元。
对策:①对新增单价,审价人员首先应具备较强的专业知识,其次应在认真了解项目情况特征、熟悉项目施工技术和施工工艺的基础上,才能套用正确、适用的定额子目;②(13 清规)11.3.6 发包人委托工程造价咨询人核对工程竣工结算的,工程造价咨询人应在28 天内核对完毕,核对结论与承包人竣工结算文件不一致的,应提交给承包人复核,承包人应在14 天内将同意核对结论或不同意见的说明提交给工程造价咨询人。工程造价咨询人收到承包人提出的异议后,应再次复核,复核有异议的,协商或争议处理。
