一、概况

上海××发展有限公司开发的联合办公项目进行办公装修改造工程(开竣工时间2015年11月—2016年5月),项目位于上海市闸北区恒丰路,装修总面积2 600 m2,总投资约800万,主要工程内容包括室内装修、空调工程、消防工程、结构加固改造工程。项目2016年1月开工,2016年7月完工,由上海××工程造价咨询公司进行全过程投资监理,并负责项目建安审价。

二、问题

审价单位在审核该结算时,发现装修总包提供的结算资料仅包括施工合同、竣工图、结算书,缺少投标文件、工程签证单、工程隐蔽验收记录、材料报验单及合格证等基础性资料,而结算报价中包括原合同235万,以及变更签证42万。

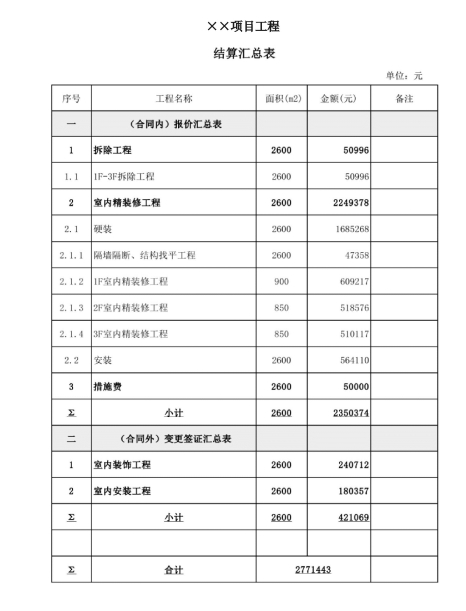

表06-011 施工单位提供的结算报价文件

(www.daowen.com)

三、后果及影响

由于没有工程签证单,签证费用无法进行审核,工程内容、工程量及单价均无法核实。施工单位认为变更均为建设单位提出,需按已完实际工作量进行结算。

四、处理及对策

处理:审价单位发函件要求建设单位督促施工单位补齐相关结算资料,在审核过程中,由建设单位组织,审价组与施工单位一起踏勘现场,一一核对结算单中的签证内容,并由建设单位逐项补充工程签证单。根据现场复核及确认,最终确认变更签证为37万,体现了合同公正性与公平性。

对策:①对于资料不齐全但实际发生的情况,建议发函件要求建设单位督促施工单位补齐,以现场核实情况为准,若为现场无法核实的隐蔽工程,应多方询问现场代表及监理代表,并调取施工日志及过程中影像文件等相关资料,客观、细致、整体、全面地进行审核;②审价单位在审核施工单位报审的结算资料时,应核实资料的全面性、完整性、真实性,审核工程量时,可采取现场测量、审查收方记录、工程隐蔽记录等方式对现场验收资料进行审核,审价时要深入市场了解建筑材料的品牌、规格及价格,避免发生定价不真实、不客观的现象。
