【摘要】:项目采用勘察、设计、施工总承包模式,合同价原则上不调整,结算价即合同价。尽早确定设计标准与设计文案也是体现勘察、设计、施工总承包模式优越性的前提条件。

设计标准调高后的勘察、设计、施工总承包招标模式下的结算问题探讨

一、概况

为了改善水环境,提升河道防洪排涝能力,上海××区实施了×××河道综合整治工程(开竣工时间2015年1月—2015年11月),主要内容包括整治河道长度6.12km,疏浚土方34.91万m³ ,新建护岸10.72km,改建、新建桥梁7 座,新建防汛通道3.17万m2,新建绿化9.92万m2。概算总投资为45 243.37万元。项目采用勘察、设计、施工总承包模式,合同价原则上不调整,结算价即合同价。

其中工可批复绿化工程446万元,绿化合同价214万元,投标让利为232万元。

二、问题

项目在工可批复后进行了招投标,采用勘察、设计、施工一体化模式,投标单位依据工可批复进行投标报价。中标后联合体中的设计单位进行了初步设计,初步设计的桥梁、绿化规模及标准均有较大改变,批复设计概算做了较大调整。项目结算审价难度大,概算投资控制风险大,其中绿化工程费用送审价810.65万元。

三、后果及影响

本项目在初步设计批复时桥梁、绿化规模及标准提高,按合同约定可以调整合同价格;设计标准提高为发包人提出,按照总承包合同约定结算时应相应增减工程费用。

四、处理及对策(www.daowen.com)

处理:本项目在初步设计评审过程中,政府主管部门审批意见要求提高本工程设计标准和工程规模,两项主要工程内容护岸结构工程和桥梁工程均发生了较大改变,并引起工程费用增加,总承包合同价需重新结算。

①初步设计未变更部分,该项合同价不调整,按合同价结算。例如护岸工程中的A、B、C、D 型护岸结构未变更,按合同价结算。

②初步设计调整的桥梁规模、绿化规模及标准提高,以批复概算为上限,按照初设调整后竣工图进行结算。

③绿化工程:因初步设计批复绿化工程量和绿化标准均有所提高,绿化费用增加较大,经与建设单位、施工单位共同协商,同意按照合同工程量、概算批复绿化单价结算绿化工程费用,同时扣减投标让利结算。经审核,确认绿化工程施工费810.65万元,绿化工程增加费用810万元-232万元=578万元。施工单位上报送审价工可批复绿化工程446.98万元,绿化合同价214万元,投标让利为232万元,审定价扣减投标让利、合同价后,绿化工程费用增加576万元。

893.43万元(陆域绿化)+80.215万元(斜坡绿化)+48.865万元(水生植物)-232.0306万元(让利费)-214万元(扣减合同原绿化费用)=576.4794万元

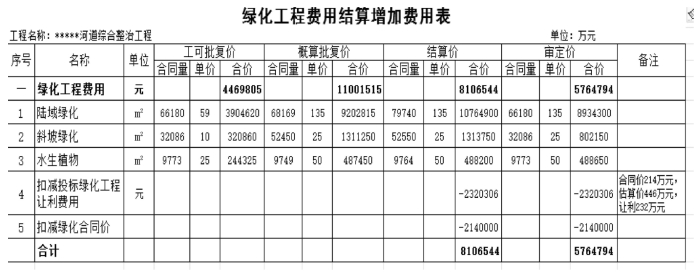

表06-006 绿化工程结算增加费用表

对策:①项目可行性研究报告应在收集资料、信息后,认真编制,并应按程序征询政府各行业主管部门意见;②在立项时应确定项目的定位与标准,避免出现本案例中的在后续审批时临时提高建设标准、规模等情况,对投资控制十分不利。尽早确定设计标准与设计文案也是体现勘察、设计、施工总承包模式优越性的前提条件。
