工程交叉部位土方重复计算问题审价报告

一、概况

武汉市××污水处理厂改扩建土建工程(开竣工时间2014年11月—2016年4月),新建20万m³/d 污水处理厂,现有30万m³/d 工程升级改造及深度处理工程,总投资为1.2 亿。某承包单位承建市政道路、室外雨污水管网、室外给水管网、室外工艺管道等室外管网的安装及附属构筑物(包括消毒池、膜池、膜细格栅间等)的建设,室内涉及的工艺管道由甲方另行分包;合同工程量清单实行固定单价,工程量按实结算,由上海××工程造价咨询公司全过程跟踪审价。

二、问题

施工单位提交的结算书中市政道路、室外雨污水管网、室外给水管网和室外工艺管道都填报了土方开挖的工程量,实际土方开挖量低于施工单位提交的结算工程量。审价单位经计算,发现施工单位在计算过程中,由于附属构筑物与市政道路及各室外管道的交叉部分的土方开挖已在附属构筑物放坡之土方开挖中计算,因此,市政道路及各室外管网与附属构筑物交叉部分的土方开挖应扣除。

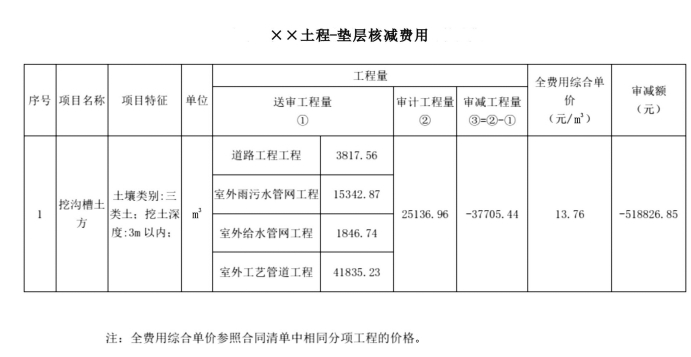

表06-003 土方费用核减情况

(www.daowen.com)

三、后果及影响

如按施工单位结算书结算,则交叉部分的土方重复计费,将造成建设单位51.8827万元建设资金的损失。

四、处理及对策

处理:扣除市政道路及各室外官网清单中与附属构筑物交叉部分重复计算的工程量,共节省51.8827万元。

对策:①审价单位应不熟悉图纸及工程量的计算规则,还应熟悉施工工序、施工技术和施工单位案,以及施工单位案与建设成本的对应关系;②对于交叉部位的施工内容应特别留意,做好现场施工记录、验收资料,并保留好现场关键工序施工的影像资料,以免造成重复计算;③对于交叉部位,杜绝简单分块单独计算,整个有交叉关系的部位应系统处理,有条件的可以运用BIM 技术碰撞检测。
