一、工程概况
××道路新建工程,设计道路等级为城市支路,道路规划红线宽度为30m,道路全长约1.245km。路面采用沥青混凝土路面,排水管管材DN300 采用HDPE 双壁缠绕管、DN1000~DN1350 采用承插式钢筋混凝土管。本工程建设内容主要包括道路、桥梁、排水管道及交通安全设施、信号灯、绿化等附属工程和前期工程费,全线新建桥梁二座,抗震设防烈度七度,设计概算为9 550.76万元。
二、问题

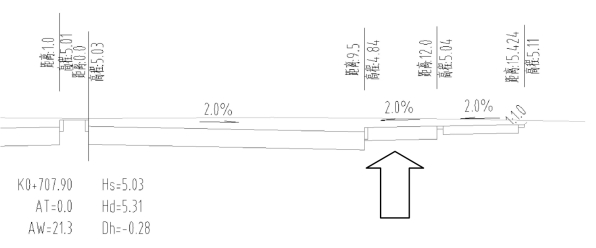

对于道路工程,设计图纸开挖断面面积标示为21.3m2,如图05-002 所示。
图05-002 涉及开挖断面图
经对比结构设计图,可知设计所画土方计算底线仅为道路结构层部分,不包括路基部分土方开挖工程量。
投资监理审核时将结构层线予以画入横断面图,在原设计结构层底线下增画了路基底层开挖线,计算实际开挖断面面积为37.343m2,见图05-003。(www.daowen.com)

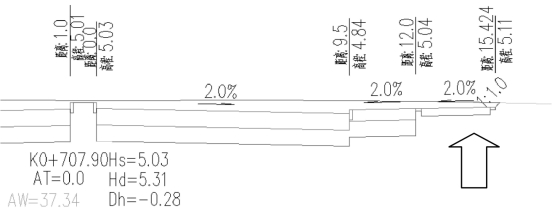

图05-003 修正的开挖断面图
三、后果及影响
若招标清单对于挖填方量仅套用设计图纸标识工程量,则预估挖方量差为(37.34m2-21.3m2)*1245m=19969.8m³ (其中37.34m2 是标准断面实际开挖工程量,21.3m2 是标准断面设计经投资监理计算的工程量,1245m 是道路全长),本工程挖方及运土单价为29.04 元/立方米,则本清单由于量差将导致漏算57.99万元。
四、对策及处理
处理:按照实际开挖线计算土方开挖工程量,同意控制价增加57.99万元。
对策:①本项目的问题在市政工程中普遍存在,建议建设单位在设计出图的过程中要求他们以一般路基底标高线作为计算挖填土方量基准;②招标代理单位应复核招标图纸道路横断面图所画道路厚度是否包含路基厚度,若不包含则需考虑路基挖填土方量;③招标代理需复核道路纵断面与横断面标高是否一致,避免设计疏忽导致工程量偏差巨大。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
