一、概况

××小区修缮工程,建设用地面积约34 218m2。建有19 幢住宅楼65 个楼梯,总户数798 户,居住人数2 500 人,住宅总建筑面积66 497.4m2。该小区为早期建设的多层住宅小区。由于建设较早,小区内的环境差,墙面裂纹,屋面老化、配套设施老化及不完善等。因为××小区不能满足日常物业维修,所以申报此次××小区整体修缮工程。招标时,该项以98 550 元作暂估项目。

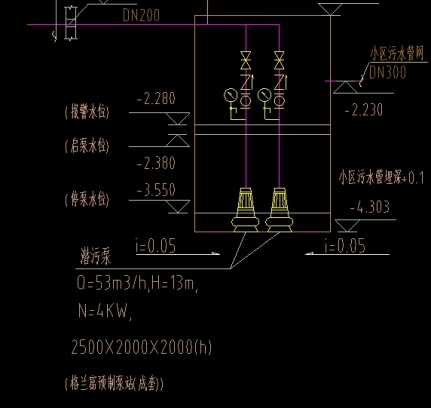

图04-013 施工图纸

二、问题

业主委托设计单位编制的设计概算中,未考虑污水提升泵为格兰富成套泵。概算只设列98 850 元,但其设计图纸明确为格兰富成套泵。

表04-007 概算审核对照表

(www.daowen.com)

三、后果及影响

施工时,格兰富成套泵厂家报价21万元,造成施工单位无法接收此价格施工。

四、对策及处理措施

1.建议业主更改产品,业主改为熊猫牌国产污水处理成套设备,一备一用2 台,10万元为最终报价。

2.设计单位应在图纸中明确污水提升泵规格、型号参数,禁止规定品牌,造成产品采购失去公开、公正、公平竞价原则。

3.设计单位设计负责人与概预算负责人应衔接、配合、沟通,防止脱节,造成差错。

4.设计图纸与设计概算成果,均须通过设计单位复核、审批同意。
