理论教育 清单特征描述不准确,导致招投标造价增加

清单特征描述不准确,导致招投标造价增加

时间:2023-06-11 理论教育 版权反馈
【摘要】:东向阳河桥:中心桩号K19+437.225,跨径组合10.005+12.921+9.9,桥长33.666m。图04-010蟠龙港桥桥面铺装做法图04-011蟠龙港桥立面图二、问题招标代理公司编制清单人员,未认真读图,按东向阳河桥施工图的桥面铺装的做法,编制了蟠龙港桥桥面铺装的工程量清单。

清单特征描述不准确,导致招投标造价增加

一、概况

工程招标人:上海市××管理署

工程设计单位:同济大学建筑设计研究院(集团)有限公司

招标代理单位:上海××建设管理咨询有限公司

本工程各道路设计标准如下。

1.道路等级:二级公路城镇段(参考城市主干路相关技术标准)。

2.本工程范围内沿线共涉及 2 座拼宽改建桥梁,基本情况如下。

(1)东向阳河桥:中心桩号K19+437.225,跨径组合(m)10.005+12.921+9.9,桥长33.666m。老桥宽13.6m,改建后桥宽40.6m。

图04-008 东向阳河桥桥面铺装做法

图04-009 东向阳河桥立面图

(2)蟠龙港桥:中心桩号K18+231.216,跨径组合(m)11.001+11.871+10.97,桥长34.934m。老桥宽24.6m,改建后桥宽40.6m。

(www.daowen.com)

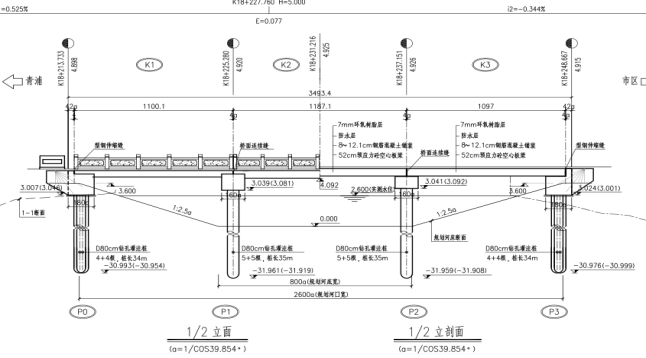

图04-010 蟠龙港桥桥面铺装做法

图04-011 蟠龙港桥立面图

二、问题

招标代理公司编制清单人员,未认真读图,按东向阳河桥施工图的桥面铺装的做法,编制了蟠龙港桥桥面铺装的工程量清单。

三、后果及影响

造成工程量清单的特征描述与施工图纸中的设计说明不一致。施工时中标单位按图施工,但其报价为一般的沥混凝土,而非7mm 环氧树脂层。因7mm 环氧树脂层无中标价做参考需重新核价,施工单位报价为480 元/m2,经投资监理核价为420 元/m2;扣除SBS 改性沥青(SMA-13)65.72 元/m2。造成业主增加工程费用支出(420-65.72)*1366.84/10000=48.4244 元/m2

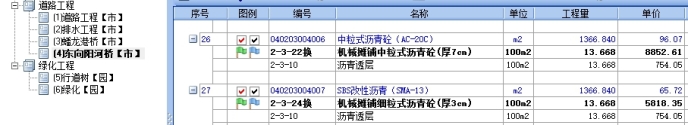

图04-012 中标商务标

四、对策及处理措施

1.招标代理单位清单编制人员,应严格按图纸要求编制工程量清单,不能以经验代替实际,从源头上把关;招标代理单位应加强内部质量管控,严格执行编制编审程序,在过程中把控。

2.招标代理单位应严格执行工程量清单、招标控制价等招标文件编制、编审复核制度。

3.建设单位应将招标代理单位清单编制的准确性纳入合同考核,奖优罚劣。

4.投资监理应审核招标清单,对清单设置、清单特征、清单内容等认证审核。
