【摘要】:招标清单按照详图编制,若按中标单价结算,将造成40万~50万元的损失。
一、概况
××工程一期北起G60 高速跨线桥南桥台,起点桩号K2+175.941,南至泗陈公路交叉口(含北侧泗陈公路交叉口),终点桩号K4+902.927,路段全长2 726.986m。
××工程一期分为两个标段实施。其中一期一标工程北起G60 高速跨线桥南桥台,起点桩号K2+175.941,南至终点桩号K3+700,路段全长1 524.059m,包括千步横五箱涵、菘五桥、千步泾支浜箱涵等三座跨河构造物;一期二标工程北起桩号K3+700,南至泗陈公路交叉口(含北侧泗陈公路交叉口),终点桩号K4+902.927,路段全长1 202.927m,包括新浜桥、新浜支河桥等二座跨河构造物。
二、问题

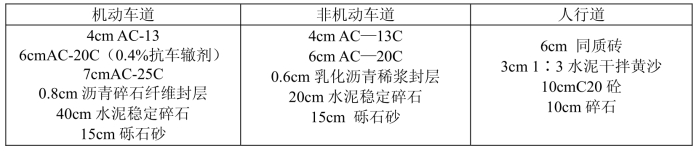

表04-005 设计总说明中的道路结构设计
图04-007 详图道路结构做法(www.daowen.com)

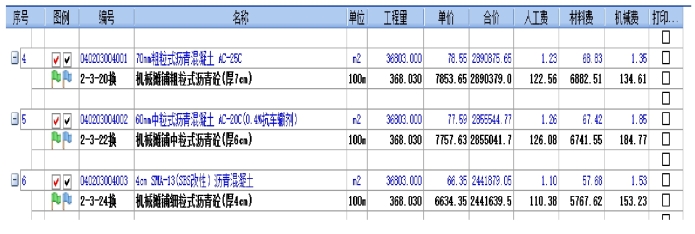

表04-006 中标清单文件
设计总说明中道路面层为沥青混凝土4cm AC-13,详图为沥青混凝土4cmSMA-13(SBS 改性,0.3%聚酯纤维),图纸发生矛盾。
三、后果及影响
施工单位若按设计总说明中的要求施工,则与详图要求不一致,与建设标准不符。
四、对策及处理措施
1.建议设计图纸中明确设计图纸不一致时的处理原则。招标清单按照详图编制,若按中标单价结算,将造成40万~50万元的损失。
2.招标文件及图纸应进一步明确,各种图纸、说明不一致时将按照最严格标准执行,费用不做调整。
