一、概况
××新建工程一期北起G60 高速跨线桥南桥台,起点桩号K2+175.941,南至泗陈公路交叉口(含北侧泗陈公路交叉口),终点桩号K4+902.927,路段全长2 726.986m。
本项目分为两个标段实施。其中一期一标工程北起G60 高速跨线桥南桥台,起点桩号K2+175.941,南至终点桩号K3+700,路段全长1 524.059m,包括千步横五箱涵、菘五桥、千步泾支浜箱涵等三座跨河构造物;一期二标工程北起桩号K3+700,南至泗陈公路交叉口(含北侧泗陈公路交叉口),终点桩号K4+902.927,路段全长1 202.927m,包括新浜桥、新浜支河桥等二座跨河构造物。
表04-003 路面结构组合
图04-005 道路平面布置图截图
图04-006 纵断面设计图截图
二、问题(www.daowen.com)
勘察单位出具勘察报告显示有鱼塘,设计单位依据勘察报告现场踏勘,但未发现勘察单位所述情况(实际情况是,勘察时的确为鱼塘,但当地政府因减量化要求,直接把鱼塘给回填了,造成设计单位看不到原本的情况),故未对鱼塘部分进行专门设计。
三、后果及影响
招标代理单位编制招标控制价时,依据设计图纸,未考虑鱼塘部分大面积换土费用,结果招标控制价失去真实性。此部分清单计价约360万。

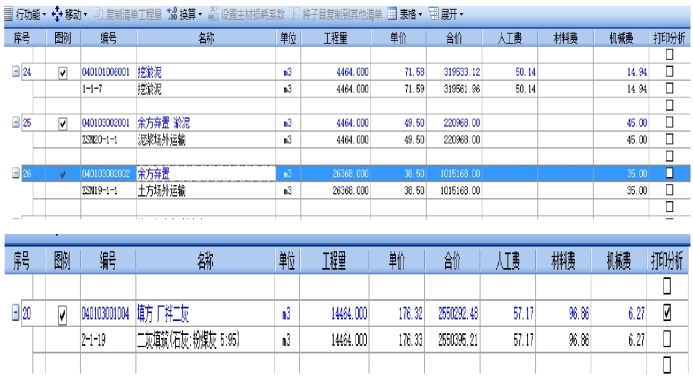

表04-004 招标控制价
四、对策及处理措施
1.设计单位严格按业主提供的勘察报告资料为依据设计,遇到问题及时沟通。
2.代理单位在汇报招标控制价情况时,勘察单位提醒清单未考虑大面积换土的情况。会上设计与勘察单位沟通后,设计单位重新出图,明确此部分的做法和工程量。
3.建设单位与勘察、设计、招标代理等单位对工程理解、计算有重大歧义时,应及时组织对接、沟通,防止出现重大疏漏或造成重大投资偏差。
