理论教育 清单工程量计算错误导致招投标投资偏差

清单工程量计算错误导致招投标投资偏差

时间:2023-06-11 理论教育 版权反馈
【摘要】:图04-002结构剖面图二、问题表04-002招标控制价招标代理单位按照分工,王工负责计算工程量,李工负责编制控制价。王工计算工程量时,误读了剖面图,只计算了混凝土底板一半的工程量,而对称线另一半的工程量未计算。但李工工作认真,编制招标控制价时计取了全部的工程量,导致招标控制价与概算不吻合。

清单工程量计算错误导致招投标投资偏差

一、概况

××污水处理厂二期工程,设计单位为×××有限公司。本工程为二次扩建工程,桩基础为PHC 管桩,C30 混凝土,室外±00 相当于绝对标高4.2m。主要工程内容为污水构作物:细格栅曝气沉砂池,生物反应池,二沉池,二沉池配水井及污泥泵房,紫外线消毒池,进水计量井,剩余污泥计量井,巴氏计量渠,出水计量井,空气计量井及室外总体工程。

图04-002 结构剖面图

二、问题

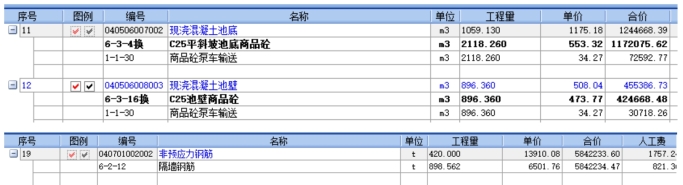

表04-002 招标控制价

招标代理单位按照分工,王工负责计算工程量,李工负责编制控制价。王工计算工程量时,误读了剖面图,只计算了混凝土底板一半的工程量,而对称线另一半的工程量未计算。但李工工作认真,编制招标控制价时计取了全部的工程量,导致招标控制价与概算不吻合。结果是工程量清单中的混凝土池底工程量少了1 059.13m³ ,钢筋工程量少了420t。

三、后果及影响(www.daowen.com)

1.招标控制价与实际投标价格有353万差额,以原控制价中标后,建设单位可能造成353万损失。

2.由此导致项目可能超概算批复。

3.此行为属于人为失误导致,后果相当严重。

四、对策及处理措施

1.招标代理单位控制价编制与清单编制人员应相互沟通、相互衔接,杜绝编制思路出现差错。

2.清单及控制价编制完成后,招标代理单位均需要实行复核程序,防止出现重大错误导致投资不可控,给建设单位带来巨大风险。

3.投资监理应对清单控制价履行审核职责。

4.加强从业人员技能培训,设置公司内部岗位上岗资格要求。
