一、概况
××××小区(一期)拟建8 幢24~27 层高层住宅(设有地下2 层埋深约6.0m 的地下车库)、1 幢3 层的商业、配套公共服务设施用房、一座埋深约6.0m 的1 层地下车库及1 层的门卫、街坊站、垃圾压缩站、开关站、围墙等辅助设施。
本工程总建筑面积为168 323m2,地上总建筑面积为119 743m2,地库总面积43 733m2,其中人防建筑面积4 986m2,地下室顶板覆土厚度为1.5m。
层高24~27 层的住宅楼皆为剪力墙结构,地下室及其他配套建筑物均为框架结构。本工程建筑地基基础设计等级和桩基设计等级均为甲级。
建筑结构安全等级为二级,建筑抗震设防类别为丙类,抗震设防烈度为7 度(0.1g),地震分组为第一组,场地类别为Ⅳ类,设计特征周期为0.9s。
图03-017 ××××小区一期效果图
二、优化依据
同设计03-001 的优化依据。
三、优化设计
在本项目结构设计优化工作过程中,结构工程师秉承“专业创造价值”精神,以建设需求为本、实现项目成本最小化为服务,在满足建筑功能、结构安全、使用功能及效果的前提下,争取做到各项经济指标均为当地最优水平。
(一)主要优化设计内容
1.外加剂使用优化
(1)问题
本工程地下室、基础梁、板混凝土中,设计均添加胶凝材料8%的SY-T 复合纤维增韧剂。

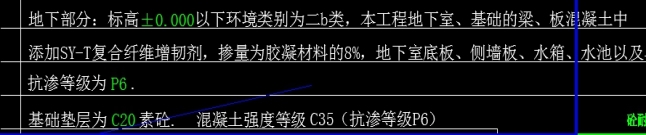

图03-018 本工程中的外加剂使用
添加胶凝材料8%的SY-T 复合纤维增韧剂,按市场行情需要增加约80 元/m2(按地下室建筑面积计)。
(2)后果及影响
外加剂材料单价较高,如果按照8%掺量计算,本工程地下室面积约43 733m2,此项外加剂影响造价约349.9万元。如果按照设计优化建议,可节省该笔费用。

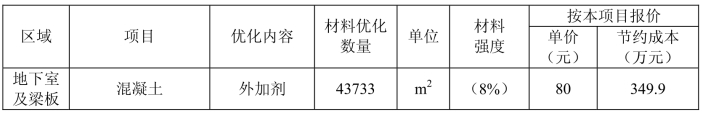

表03-010 外加剂优化工程量及费用表
(3)对策及建议
地下室产生裂缝的主要成因:水泥选用不当、水泥水化热过高、混凝土温度收缩、施工质量问题以及基础沉降等。采取一定措施可有效控制裂缝产生。
建议取消外加剂,并在施工过程中,合理设置后浇带、科学安排施工工序,保证施工质量。大量工程实例证明,建筑物、构筑物只要按规定设置后浇带,按照施工规范浇捣混凝土、养护到位,并按规定要求拆模,一般不需要额外添加抗裂纤维等掺加剂。行业内对抗裂纤维效果有争议,认为控制不好会引起质量事故,不建议大面积掺用。著名混凝土防裂缝专家王铁梦在其《超长超厚大体积钢筋混凝土结构裂缝控制理论与实践》一文中用大量实例说明了该问题。
2.地下室底板优化
(1)问题分析

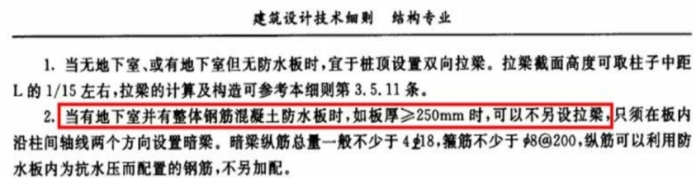

原设计采用“桩承台+地梁+防水板”的基础形式,防水板设计厚度350mm。根据设计规范规定,当防水板厚度大于等于 250mm 时,可取消地梁。经计算,地梁取消后原防水板配筋仍有较大余量,仍可以继续优化配筋。由于底板厚度足以作为承台的拉结作用,在《北京市建筑设计技术细则结构专业》第 36 页中,已经对此类技术问题做出了明确说明。

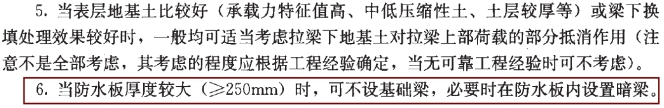

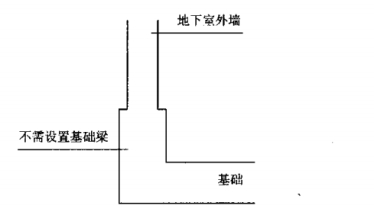

图03-019 《北京市建筑设计技术细则结构专业》相关内容
另外朱炳寅的《建筑结构设计问答及分析》第 7.4.4 条中也有关于这个问题的表述。
图03-020 《建筑结构设计问答及分析》相关内容
(2)后果及影响
经优化计算,基础形式改变后,原设计混凝土量为2 748m3,设计优化后为3 310m3,增加562m3;原设计钢筋2 144.423t,优化后为1 651.21t,减少493.23t,经优化节省投资194万元(暂未计入基础形式改变土方及围护造价的优化量)。
表03-011 地下室优化工程量及费用表
(3)对策及建议
本工程柱距不大,柱网均匀,在高水位软土地区,采用梁板式基础施工比较麻烦,工期长,底板承受的水浮力大,综合经济效益一般不如平板式。采用平板式基础时,同时取消了外墙下暗梁,减少了基坑围护的开挖深度,大大减少了围护成本。
在柱网均匀且柱距不大的情况下,建议梁板式与平板式做经济性分析,从而选取更适合本工程的基础形式。
3.地下室外墙优化
(1)问题分析
原设计地下室外墙墙顶设置暗梁,墙底设置地梁,根据《全国民用建筑工程设计技术措施(地基与基础)》第5.8.4 条,外墙的刚度较大、暗梁的刚度很小时,没有必要设置。

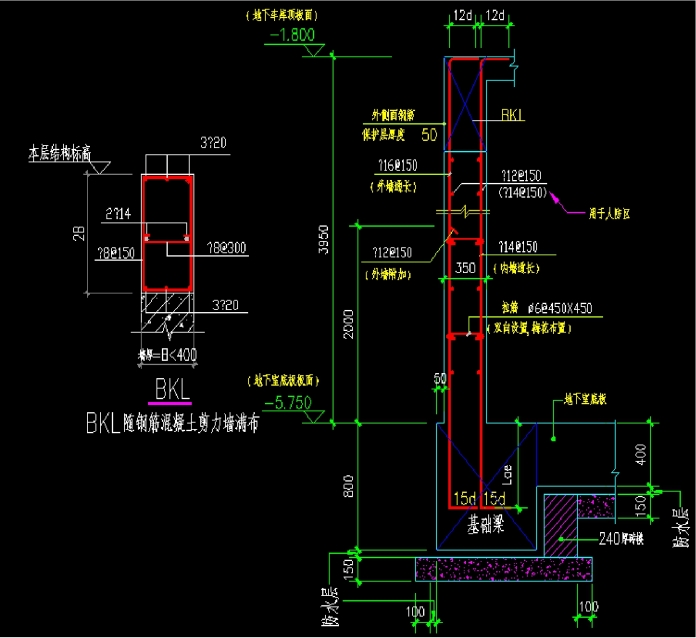

图03-021 地下室外墙优化
图03-022 《全国民用建筑工程设计技术措施(地基与基础)》相关内容

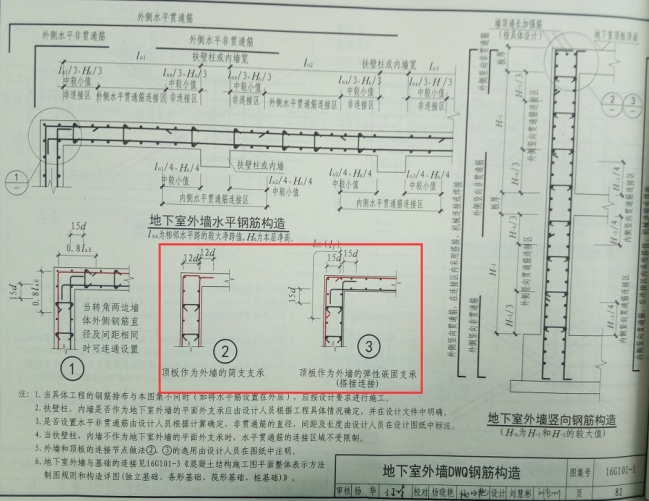

根据《混凝土结构施工图平面整体表示方法制图规则和构造详图》《16G101-1》中地下室外墙钢筋构造做法要求,地下室外墙顶部与楼板相交处无论是简支还是固接计算,均不需要设置构造暗梁。
图03-023 设计图
(2)造价影响
经优化计算,取消暗梁可节省5.6万元(暂未计入基础形式改变土方及围护造价的优化量)。(www.daowen.com)
表03-012 地下室外墙优化工程量及费用计算表
(3)对策及建议
经与原设计单位及审图单位沟通,设计取消墙顶暗梁,并在修改基础形式的同时,取消了墙底地梁。如此,不仅节省了造价,也为施工提供了便利。
4.后浇带优化
(1)问题分析
原设计后浇带采用超前止水,并设置中埋式止水带,背包厚度及配筋率均较大。参考图集《16G101-3》第107 页做法。优化改为外贴式止水带,背包厚度可从450mm 减少为250mm,并根据水位按悬挑板计算配筋。

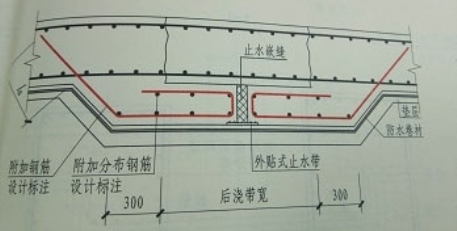

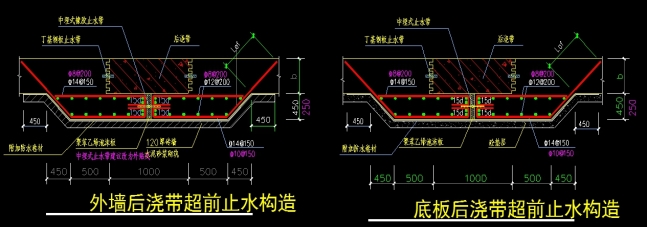

图03-024 设计图
(2)造价影响
经优化计算,后浇带及止水改变后,原设计混凝土量为21 103m3,设计优化后为20 503m3,减少600m3;设计钢筋77.05t,优化后为37.72t,减少39.33t,经优化节省投资48万元。

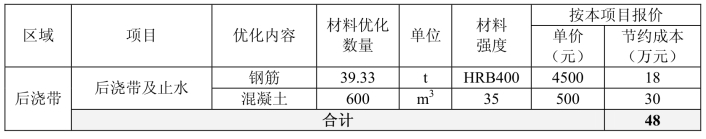

表03-013 后浇带优化工程量及费用计算表
(3)对策及建议
地库范围较大,后浇带数量较多,根据技术与经济结合的原则,应根据实际情况选取合适的后浇带形式。
5.外墙优化
(1)问题分析
原设计保护层厚度取50mm,并配置A4@200 双向钢筋网。
图03-025 原保护层的设计
根据《混凝土设计结构设计规范》(2015 版)第8.2.3 条规定混凝土保护层厚度大于50mm 时,宜对保护层采取有效的构造措施。

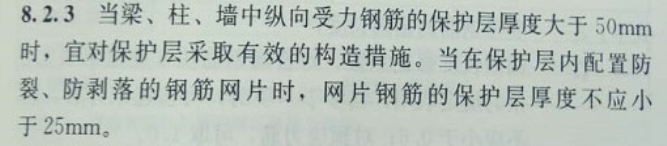

图03-026 《混凝土设计结构设计规范》(2015 版)相关规定
同时《混凝土结构耐久性设计规范》第3.5.4 条中说明,增设钢丝网,若施工不当,反而会对构件的耐久性造成更为有害的后果。

图03-027 《混凝土结构耐久性设计规范》相关内容
(2)造价影响
经优化计算,外墙取消钢丝网后,原设计钢筋56.22t,优化后为0,减少56.22t,经优化节省投资25.3万元。

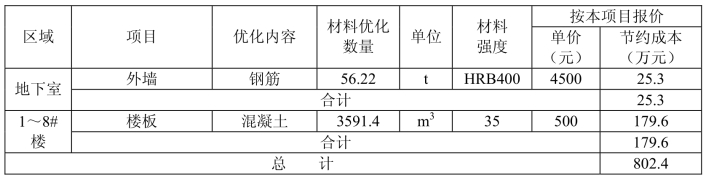

表03-014 外墙优化工程量及费用计算表
(3)对策及建议
经与设计沟通,同意接受优化建议,最终确认取消附加钢丝网。
6.楼板优化
(1)问题分析
原设计主楼板厚均为150,根据沪建标定〔2016〕126 号文件规定,楼板设计厚度包含结构层、附加层、面层等构造在内的楼板总厚度。
图03-028 相关文件对楼板厚度的规定
(2)造价影响
经优化计算,楼板厚度改变后,原设计混凝土量为17 957.1m3,设计优化后为14 365.7m3,减少3 591.4m3,经优化后节省投资48万元。
表03-015 楼板优化工程量及费用计算表
(3)对策及建议
经与审图沟通,根据《住宅设计标准》局部修订的通知,同意本工程根据新规定选取板厚,板厚150mm 改为120mm。
四、优化效果对比
经优化计算,本次通过优化设计节省投资共计802.4万元。

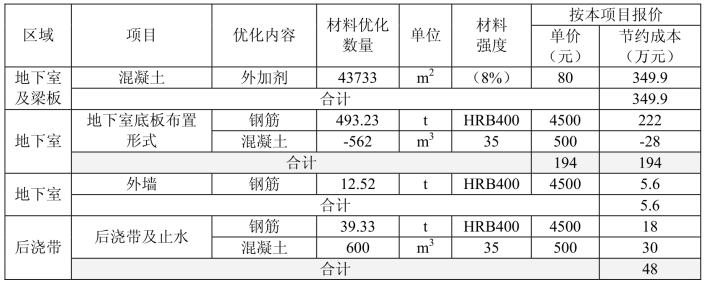

表03-016 优化工程量及费用汇总表
续表
