一、概况

×××道路新建工程,线路全长约1250m。道路等级为城市次干路,规划红线45m,采用双向4 快2 慢规模,下穿××公路地道按照远期双向6 快2 慢规模一次实施到位。

二、问题

根据项目现场的实际勘测,并与军缆权属方沟通,得知道路实施范围内存在现用军缆11 根,11 根军缆搬迁估算金额787万元,阻断费用1 320万元,共计2 107万元。但在立项阶段,上述工作所需的费用,却因为没有收费依据等各种因素,得不到评审专家和审批部门的同意,无法在立项批复中估算费用中列项,详见表02-004。

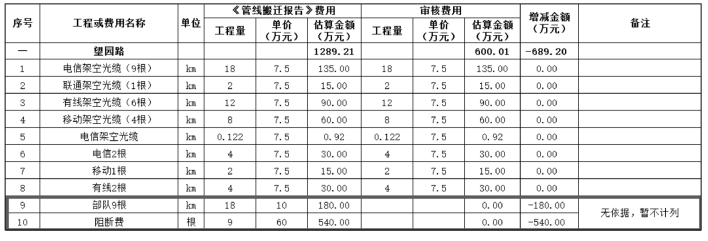

表02-004 概算评审对照表(相关部分)(www.daowen.com)

三、后果及影响

由于工程估算中没有列支上述管线搬迁费用,导致后续初步设计概算审核时相应的费用也无法支列,但管线搬迁工作仍需落实,从而导致上述管线搬迁费用没有出处,或者导致整个项目费用超支的情况。

四、对策及处理

针对上述情况,可通过如下途径解决:①对此类无国家或者行业收费标准的管线搬迁,应提前向管线权属单位进行搬迁费用征询,后续作为估算审核的依据;②召开评审会,与评审专家及审批部门加强沟通,力争在估算批复中予以考虑,如在批复中仍未列,由投资监理依据实际情况对批复概算予以修正,更新估算该部分费用金额,并明确费用列支方向,确保管线搬迁在概算批复内完成;③加强其它管线搬迁费用的投资控制工作,整个管线搬迁费用通盘考虑,力争做到管线搬迁费用不超概算;④建议审批主管部门在批复此类“无依据,暂不列支”情况时应备注说明,允许建设单位在实施过程中待依据充足,资料完整后,重新补报概算,审批部门应重新补批、调整投资概算。
