【摘要】:表4-6进度控制计划4.6.1.2控制进度的管理措施1)分期分批办理施工许可证为了确保进度目标,考虑到虹桥市政配套项目包含6条道路、3个泵站,由于泵站的用地手续滞后,导致无法统一办理施工许可证。施工总包单位按照表4-7所列措施落实到位。
4.6.1.1 工程进度目标
根据东片区综合改造的总体进度计划,确定本工程2015年12月中旬开工、2017年9月底竣工。总进度计划结合T1及交通中心的进度计划,制定了进场G5友乐路上匝道、离场G3匝道、高架主线、地面道路、工程竣工共5个节点工期。进度控制计划见表4-6。
表4-6 进度控制计划
4.6.1.2 控制进度的管理措施
1)分期分批办理施工许可证
为了确保进度目标,考虑到虹桥市政配套项目包含6条道路、3个泵站,由于泵站的用地手续滞后,导致无法统一办理施工许可证。经过与上海市建筑建材业受理服务中心协商,采取道路、泵站分开办理规划许可及施工许可的办法,这样保证了6条道路可以提前大约半年时间办出施工许可证,先行进行施工。(www.daowen.com)
2)精心组织、周密部署
由工程部召集施工、设计、监理等相关参建单位,通过多次讨论与优化,制定了保证进度计划的相关保证措施,督促相关单位落实到位,并在过程中严格把控,一旦发现滞后立即采取赶工措施进行补救,确保整个项目按期建成投用。施工总包单位按照表4-7所列措施落实到位。

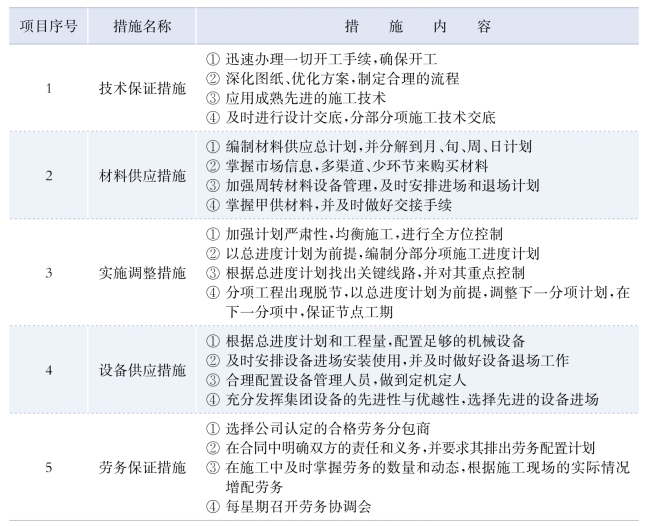

表4-7 施工措施
3)分阶段通车条件验收
为了缓解不停航施工期间的交通压力,根据现场实际的环境情况,结合交通中心、航站楼的需求以及市政配套一期工程施工的工况,经与上海市交通质监站沟通,按照完工一条或者一段道路、验收(通车条件)一条或者一段道路并投入使用的原则,满足不停航施工的交通需求,保证工程建设的顺利进行。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
有关虹桥商务区机场东片区综合改造的文章
