【摘要】:为解决施工期间社会车辆及施工车辆的交通需求,在正式施工之前,先增设部分施工便道,如图4-18所示。3)新建东航路临时道路图4-17横断面布置图4-18临时道路平面布置为空港三路与友乐路在北部提供联通路径,使施工期间空港三路—迎宾一路交叉口限行后,北工作区车辆可通过空港三路—东航路临时道路—友乐路形成的通道实现进出。同时,施工车辆可通过此临时道路顺利从友乐路—空港三路进出航站楼施工区。

增设施工便道的意义与介绍

为解决施工期间社会车辆及施工车辆的交通需求,在正式施工之前,先增设部分施工便道,如图4-18所示。主要包含以下施工便道:

图4-15 道路交叉口平面布置

图4-16 人非共板

1)新建迎宾五路临时道路(空港一路—迎宾一路)

提供机动车东向西单行、非机动车双向通行功能,可与改成西向东单行的空港一路形成顺时针单循环交通组织,盘活受限的南工作区交通。

2)新建空港八路临时道路(友乐路以西)

提供施工期间东航食品公司从空港三路改道友乐路进出的途径,并兼顾临时道路北侧给水泵站施工车辆的进出功能。(www.daowen.com)

3)新建东航路临时道路(空港三路—友乐路)

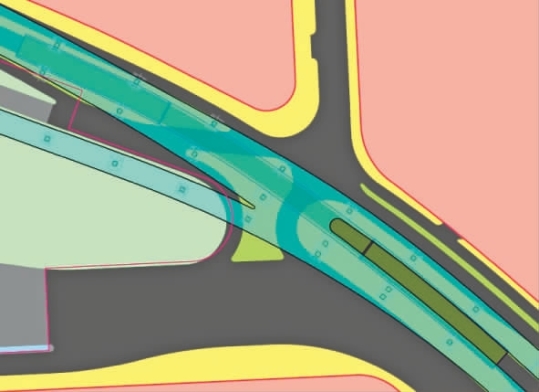

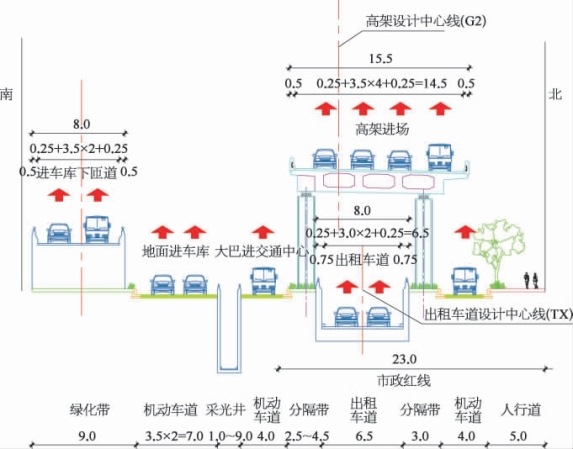

图4-17 横断面布置

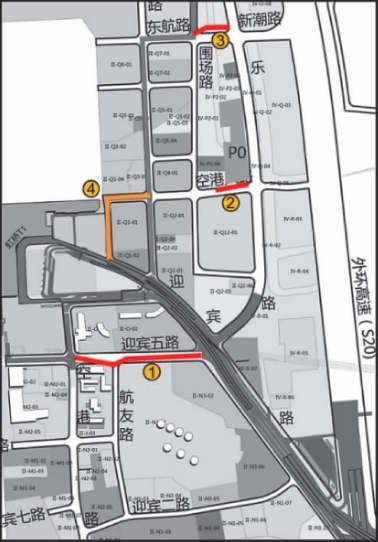

图4-18 临时道路平面布置

为空港三路与友乐路在北部提供联通路径,使施工期间空港三路—迎宾一路交叉口限行后,北工作区车辆可通过空港三路—东航路临时道路—友乐路形成的通道实现进出。同时,施工车辆可通过此临时道路顺利从友乐路—空港三路进出航站楼施工区。

4)加固现状空港八路(倒“L”形)

根据施工期间交通组织方案,该路段为施工车辆进出航站楼施工区的必经之路,而现状空港八路路面受损严重。为确保施工期间车辆的通行安全,避免路面因重载车辆遭受破坏性损伤而影响施工车辆通行、进而延误施工进程,应先行实施对现状空港八路的加固修复工作。
