3.6.2.1 交通组织翻交分阶段实施
1)第一次道路翻交
出租车由现有上匝道北侧道路进场→穿越上匝道→进入航站A楼楼前高架下方停靠→现有P1与花坛间车道→穿过高架下匝道→P2与下匝道间车道离场(图3-18)。
图3-18 第一次翻交示意图
2)第二次道路翻交
出租车由现有上匝道北侧道路进场→穿越上匝道→进入航站A楼楼前高架下方停靠→航站B楼楼前车道→穿过高架下匝道→P2与下匝道间车道离场(图3-19)。
图3-19 第二次翻交示意图
3)第三次道路翻交
社会车辆出发改走地下室顶板道路→钢便桥上匝道→楼前高架及下匝道离场。出租车走顶板正式道路及车库坡道封闭形成的临时道路→穿越钢便桥上匝道→至永久大巴车道停靠、上客→走南侧地下室顶板上正式道路至迎宾一路离场(图3-20)。
图3-20 第三次翻交示意图

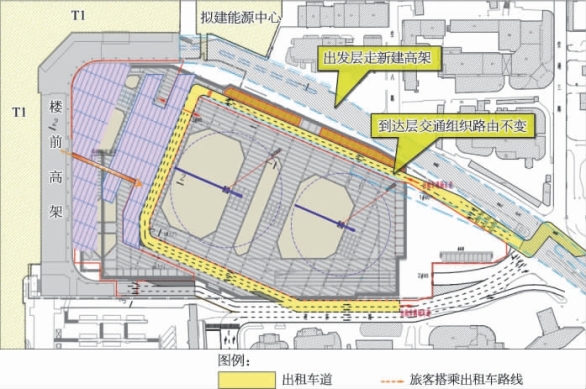

4)第一次开通(新建高架开通)
新建高架完成后启用,社会车辆走新建路面高架至出发层;其余交通组织路由保持不变(图3-21)。
图3-21 第一次开通示意图

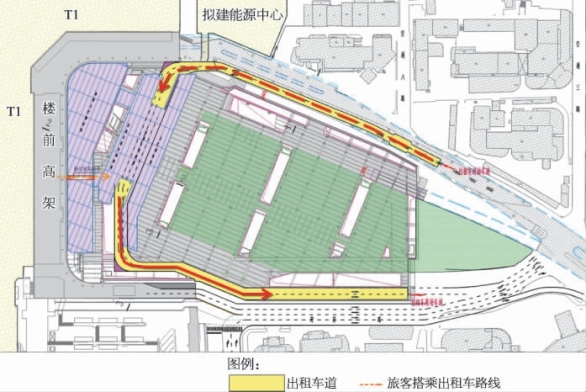

5)第二次开通(新建高架地面道路开通)
换乘中心及出租车候车钢结构雨篷完工后启用正式出租车道(图3-22)。
图3-22 第二次开通示意图
3.6.2.2 “三次翻交两次开通”过程管控
1)施工围挡设置
采用注水高密度聚乙烯塑料围挡作为移动临时围挡。围挡每单片之间通过卡扣拼装保持整体,在单片上口位置两侧另设置扁钢两道,通过对鞘螺栓连接加固。背侧设置钢管扣件式三脚架作为防风加固措施。
采用现浇钢筋混凝土+方钢立柱+型钢骨架彩钢板围挡作为半固定式临时围挡。立柱采用预埋件+膨胀螺栓固定。三脚架底座通过膨胀螺栓与结构连接,并按要求设置过水孔。
半固定式临时围挡立面剖面图如图3-23所示。
图3-23 半固定式临时围挡立面剖面图
采用预埋件固定围挡,将航站楼出发层与施工区隔离。围挡采用泡沫夹心彩钢板,立柱为方钢,通过预埋件+膨胀螺栓与地面固定,通长设置两道方钢横梁,与立柱焊接固定。
B楼前彩钢封板剖面图和立面图如图3-24所示。(www.daowen.com)
图3-24 B楼前彩钢封板剖面图和立面图
2)出租车道两侧隔离设置
为确保出租车行驶视线畅通,在车道穿越交通中心施工区域,车道边两侧采用市政路面上的隔离栏杆进行布置(图3-25)。护栏采用热镀锌钢管,高分子复合底座。底座与地面采用膨胀螺栓固定,每片隔离栏杆上设置2处黄色反光标志。
图3-25 车道隔离栏图
3)平交口管理
施工区域内拟布置的施工车道与出租车道存在十字平交,平交口处须设置施工车辆通行大门及安保岗亭。平交口施工大门采用遥控闸机形式,大门开启避开出租车通行高峰时段,每个平交口设置1个岗亭,24h监控。
平交口、应急车道入口平面示意图如图3-26所示。
图3-26 平交口、应急车道入口平面示意图
4)灯光照明补偿
出租车道路两侧采用太阳能LED高杆路灯,间距20m设置一盏高度5m,功率40W,配100AH蓄电池,满足夜间灯光照明时间及亮度(图3-27)。采用膨胀螺栓与地面固定。蓄电池采用专用电箱盒,防雨保护;并使用镀锌扁铁+膨胀螺栓接地固定。
5)车道划线
对出租车进、出场车道及应急车道进行道路划线。道路划线规格按照《道路交通标志和标线》(GB5768—2009)和《上海市城市道路交通标志、标线设置补充规定》实施,划线采用冷漆工艺(图3-28、图3-29)。
图3-27 太阳能路灯及电池示意图
图3-28 箭头示意图
图3-29 渐并线示意图
6)标志标牌
对进、出场出租车道及排队等候区做相应标志标牌。标志标牌按照《道路交通标志和标线》和《上海市城市道路交通标志、标线设置补充规定》实施(图3-30)。
图3-30 标志标牌图
7)其他附着措施
部分出租车道两侧设置混凝土防撞隔离墩及警示柱(图3-31),防撞墩长度80m,采用预制成品。警示柱采用改性柔性橡胶材质,高度90cm,与地面连接采用膨胀螺栓固定。
图3-31 防撞隔离墩及警示柱图
