3.4.2.1 施工防护措施
拆除区域西、北两侧道路边为机场的桥架管道、管线及空调机组系统,拆除裙楼和主楼施工前,对拆除区域外围四周搭设全封闭彩钢板围挡,挂好警示牌,防止周边人员进入拆除区。主楼爆破前,还须在主楼东、南、西、北四个方向搭设高度9m的安全防护钢管脚手架并悬挂警示牌。
3.4.2.2 地下管线保护措施
施工区内道路下方有多条管线,施工前必须将施工区内道路进行硬化加固并铺设8mm厚钢板,确保道路及管线不受损坏。在有地下管线区域,设立警示标志,配专业安全员指挥。
3.4.2.3 防尘措施
1)主楼爆破拆除降尘措施
主楼爆破区域搭设9m高全封闭防护脚手架;房间内隔墙先进行拆除,垃圾及时清出楼外。爆破前对各个房间进行洒水,以减少灰尘产生;同时使用消防水提前对主楼的倒塌区域进行喷水工作,减少爆破扬尘。爆破前,在主楼四周,设置六个自动旋转喷头,爆破时全部打开,进行全角度喷淋,旋转喷头大面积全角度覆盖洒水,减少扬尘。爆破时,在主楼侧前方安装一台喷雾机,针对倒塌落地方向易产生大量粉尘的情况,爆破时打开喷雾机瞄准落地点方向有力喷洒水雾,可将爆破粉尘控制在倒塌区域而不外溢。
2)裙房机械拆除扬尘控制措施
拆除前对被拆房屋的各个房间进行洒水作业,待每个房间充分被淋透后,方可进行机械拆除作业;机械拆除时同时进行喷洒作业(利用消防水);机械拆除后,对垃圾进行喷洒,控制扬尘。施工现场临时碎渣堆放处设置在避风位置,堆放期间进行洒水浇透;建筑垃圾清运车辆在装车完成后立即封闭顶盖。(www.daowen.com)
3.4.2.4 噪声控制措施
通过搭设全封闭防护围挡,最大限度地将施工噪声控制在围挡范围内。施工方法上,采用长臂剪刀机拆除主体结构,大量使用液压鳄式压碎进行二次破碎拆除,可大大减小噪声的影响。在拆除施工时优化作业时间,尽可能避开机场高峰运营期间施工,特别是避免对机场运营区域的噪声影响。严格管理,控制拆除施工时间,白天拆除,夜间只做辅助作业。
3.4.2.5 易燃易爆物品的安全措施
存放易燃易爆气体钢瓶等的场地宜阴凉通风,有降温措施的场所,还要注意远离火源、热源,防止日光暴晒。每天对施工现场库房、动火现场进行巡视检查,确保仓库专用的消防设施、器材完好、有效;发现火种、电源及库房内与储存物品防火安全冲突的问题,要及时解决。氧气、乙炔瓶在使用过程中严格按规定放置,两瓶相距5m,严禁将氧气、乙炔瓶倒置,严禁将罐存煤气当乙炔气使用。运输、装卸氧气、乙炔时,要做到搬运时轻装轻卸,严禁撞击、横倒滚动气体钢瓶和液体容器。气体钢瓶在运输时要平放,瓶口朝着同一方向,不得交叉。瓶装高度不超过防护栏板,戴好气瓶安全帽,套上防震圈。施工现场不设置油料储存库,所有施工机械设备使用的油料,均由加油车定期定量配送至工地,确保工地无重大危险源。
3.4.2.6 动火作业管理措施
严格执行动火申报审批制度。严格执行“十不烧”制度,动火必须具有“二证、一器、一监护”。脚手架上、临时设施四周按规定设置足够的灭火器材,并由安全员检查落实到位。灭火器须由专人维修、保养,定期调换药剂,标明换药时间,确保灭火器效能保持正常。气割作业人员必须考核通过安全技术培训,方能上岗作业。安排专人每天下班后对工地临时设施进行一次消防巡查,消除事故隐患。

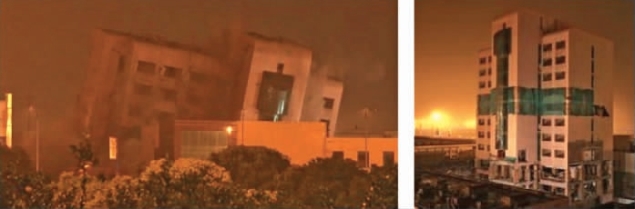

虹港大酒店拆除过程影像如图3-10所示。
图3-10 虹港大酒店拆除过程影像
