为最终确定相对科学合理的不停航改造施工方案,建设方与运行方共同从多角度对上述两个方案进行了深入分析比较。
1)运行和施工风险分析
从运行角度来看,若采用二阶段改造方案,则国际国内航班在两个改造阶段

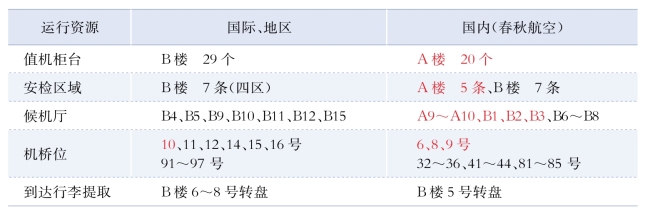

表3-1 2012年虹桥机场T1航班运行资源状况
若采用二阶段改造方案,运行资源在A楼改造阶段缺口见表3-2。

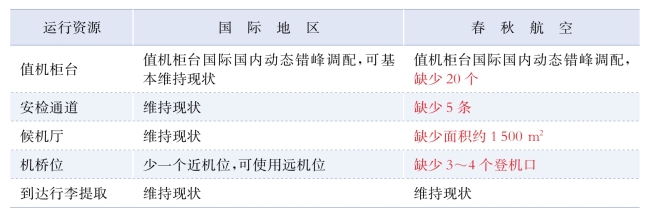

表3-2 二阶段改造方案在A楼改造阶段的运行资源缺口
而三阶段改造方案在前两个阶段改造时,保留C区国内功能;当第三阶段改造时,A、B区均已建成。因此,对运行资源整体影响不大。由此,从运行角度来看,二阶段改造方案要比三阶段改造方案存在较大的资源缺口,运行风险也较大。
从施工角度来看,首先三阶段改造方案在实施时,因为三个区域界面和原有建筑结构分段不吻合,造成某些部位无法实现施工区与运营区域完全隔断,因此对防火分隔以及防尘、防气味、防噪声等带来很大问题。而二阶段改造方案可以做到根据原有建筑结构分段划分界面,可实现施工区域和运行区域的完全隔断。其二,三阶段改造方案在改造期间须进行大量和多次的临时系统补偿,新旧系统并网难度大,对原有系统运行的稳定性也存在较大风险。而二阶段改造方案只须进行少量系统补偿,大大减小了此类风险。其三,三阶段改造方案中第三阶段C区的改造面临被两侧运行区域包围的局面,施工流线与旅客流线存在交叉,交通组织难度大,部分结构补缺的材料和机械进出场、混凝土浇筑等尤为困难。要避免对两个运行区域的影响,施工必须安排在航后进行,而航后施工组织则更加困难,施工周期加长则对运行影响的时间也更长。而二阶段改造方案基本无上述问题。(www.daowen.com)
综上,三阶段改造方案相对二阶段改造方案的运行资源较为充足,但为了保障这些运行资源,改造工程将面临较大的施工风险。
2)工期和投资分析
如表3-3所示,不考虑开工前系统补偿等准备工作时间,以桩基施工开始至整个T1改造完毕,三阶段改造方案所需要的总工期为58个月,二阶段改造方案所需要的总工期为43个月。二阶段改造方案将比三阶段改造方案节省15个月的时间。

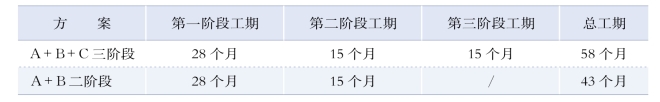

表3-3 不停航施工改造工期分析
对于改造费用来说,如表3-4所示,三阶段改造方案的临时系统补偿估算费用约为2450万元,二阶段改造方案临时系统补偿估算费用约为200万元。二阶段改造方案将比三阶段改造方案节省约2250万元。另外,二阶段改造方案在工期上比三阶段改造方案节省了15个月,则施工管理费和监理费方面可节省约6150万元。因此,从以上两个方面来讲,“A+B”二阶段改造方案比“A+B+C”三阶段改造方案可节省投资约8400万元。

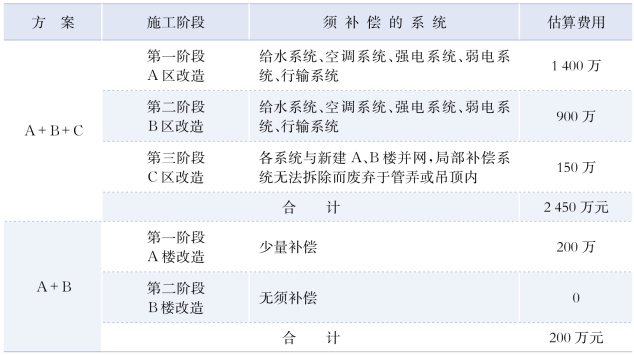

表3-4 不停航施工改造系统补偿费用分析
通过以上比较和分析,策划最初提出的三阶段改造方案,在改造各阶段运行资源相对充足,但为了保障这些运行资源,改造工程将面临较大的施工风险,而施工风险反过来又会给运行安全带来风险;并且三阶段改造方案的工期要比二阶段改造方案多15个月,这意味着无论是施工还是运行都要增加15个月的风险;再加之工程经济性的考虑,最终建设方和运行方都一致认可虹桥机场T1改造工程采用“A+B”二阶段不停航施工改造方案。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
