基于以上考虑,不停航施工策划首先提出了对航班运行影响最小的“A+B+C”三阶段不停航施工改造方案(以下简称“三阶段改造方案”)。即,第一阶段,维持B区国际、C区国内区域运行,A区(包括A楼已停用区域和A楼国内安检二区)实施改造;第二阶段,国际航班搬入改造好的A区运行,维持C区国内区域运行,B区国际区域实施改造;第三阶段,国内航班搬入改造好的B区运行,C区实施改造,改造完毕后国内国际航班调整至最终设计模式运行。平面图见图3-3。
(www.daowen.com)

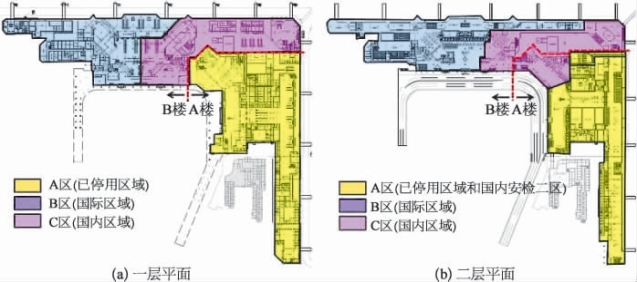

图3-3 “A+B+C”三阶段改造方案分区平面示意图
在对三阶段改造方案深入分析后发现,这一方案面临的最大问题是:在全部改造完成前,各改造阶段运行区域功能存在情况各异的不完整性,均须采用临时过渡措施以保障运行。例如,三阶段改造将切断现有机电、弱电系统,新系统将在全部改造完成后才形成完整的系统,而现状国内功能C区的机电和弱电系统不是独立系统,是由A、B两区相应机房供给的,因此在每个阶段改造前都需要对系统进行大量的补偿工作,才能确保运行区域的正常运作。又如,A楼的办票大厅屋面及外立面在C区改造施工完成前无法封闭,采取临时围护结构封堵必须考虑施工操作的可行性和经济性,势必会对旅客的感官舒适度造成一定的影响。
因此,施工策划结合建筑现状和改造设计方案又提出了“A+B”二阶段不停航施工改造方案(以下简称“二阶段改造方案”)。即,第一阶段将A楼内的国内功能并入B楼,B楼承担全部国内国际航班运行,整个A楼进行改造;第二阶段,国际航班搬入A楼正式运行,国内航班在A楼内过渡运行,B楼进行改造,改造完毕后,国内航班搬入B楼正式运行,A楼内的国内过渡区域调整至国际区域。
采用这一方案将大量减少系统补偿的工作量、缩短工期,但是国内和国际功能在两个改造阶段都将合并在一个楼里运行,需要机场运行方和航空公司在改造施工期间克服办票柜台、安检通道、登机口、行李转盘等资源紧张的困难。都将合并在同一楼内运行,对运行资源影响较大。表3-1为虹桥机场T1航班在2012年的运行资源状况,红字部分为采用二阶段改造方案在A楼改造阶段将无法使用的资源。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
