建设周期安排就是按照项目的规划设计、建设条件和市场等情况对项目开发建设时间进行预计。
优秀案例一:某房地产项目可行性研究的建设周期安排
参考点评:本案例的建设周期安排比较粗略,但粗略往往比较有弹性。
本项目按我司的规划设想进行调整后,项目总建筑面积为26.81万m2,其中住宅面积约25.01万m2,配套非营业性公建面积1.5万m2,考虑配套的学校约1万m2由合作方建设,我司建设约0.5万m2的非营业性公建,可销售住宅面积约25.01万m2。营业性公建0.3万m2考虑招商或自收自支,不在开发计划中体现,该项目拟分四年开发:2012年开发7万m2,2013年开发7万m2,2014年开发7万m2,2015年开发4.51万m2。
优秀案例二:某房地产项目可行性研究的建设周期安排
参考点评:本案例按照房地产项目开发的全流程进行建设周期的安排,分析比较详细,也不失为一份好的建设周期安排方案。
本项目计划在5~6个月左右的时间内建成。建设进度计划如下:
2008年7月1日:项目建议书批复。
2008年6月1日~2008年8月:编制可行性研究报告并报批。
2008年7月~2008年8月:建筑方案设计。
2008年8月:综合管网设计。
2008年8月~2008年11月:施工图设计。
2008年10月:基地拆迁。
2008年12月:报建、领取建设规划许可证。
2009年2月:一期工程开工。
2009年3月:完成投资25%,开始预售。
2009年9月:二期工程开工。
2010年6月:一期正式入住。
2010年9月:三期工程开工。
2011年6月:二期正式入住。
2011年9月:三期工程开工。
2012年9月:四期工程开工。(www.daowen.com)
2013年6月:三期正式入住。
2014年6月:整体竣工正式入住。
优秀案例三:某城市综合体项目可行性研究的建设周期安排
参考点评:本案例不仅用表格列示了项目的建设周期安排和每期开发规模,还解释了项目启动区被选为首个开发区域的原因,以及对开发顺序进行了详细说明。整个案例因果结合,使建设周期的安排显得更科学。
(1)项目启动区选择
以地块JBN25-7中①号位置作为项目首开启动区,即在地块JBN25-7上的东南角启动项目首期,开发约8万m2。
1)此位置位于先科路与规划市政路交汇处,交通条件较好,易于工程施工,客户源也容易到达。
2)接近于江北中心区,昭示性强。
3)临近望江公园、东江,具有公园景观资源,客户更能感受滨江风景。
4)首期开发多层情景洋房、少量小高层,高端入市,达成首期旺销。
5)项目的中后期开发,可借助丰富的景观资源(望江公园、望江滨江公园以及东江江景),拉升产品销售价格。
(2)总体开发顺序
1)统一规划,分期开发。
2)项目容积率为2.5,根据项目整体规划,体现项目整体分布层次,整体开发密度由北向南、由东西两侧向中心逐渐降低。
3)首期在地块JBN25-7上东南角开发住宅及沿街商铺等物业,开发约8万m2,有利于大盘优势的推广。
4)大型集中商业置于中后期开发,在前期开发中为集中商业开发预留空间。
5)JBN25-5号地块小且不规则,适宜待区域成熟后,开发商业、公寓或酒店等物业,以提升项目整体开发档次。
6)JBN25-2号地块待整体品牌成熟后动工,商业价值也将最大化。且体量小,稍后开发较合适。
(3)项目分期开发计划(表8-13)

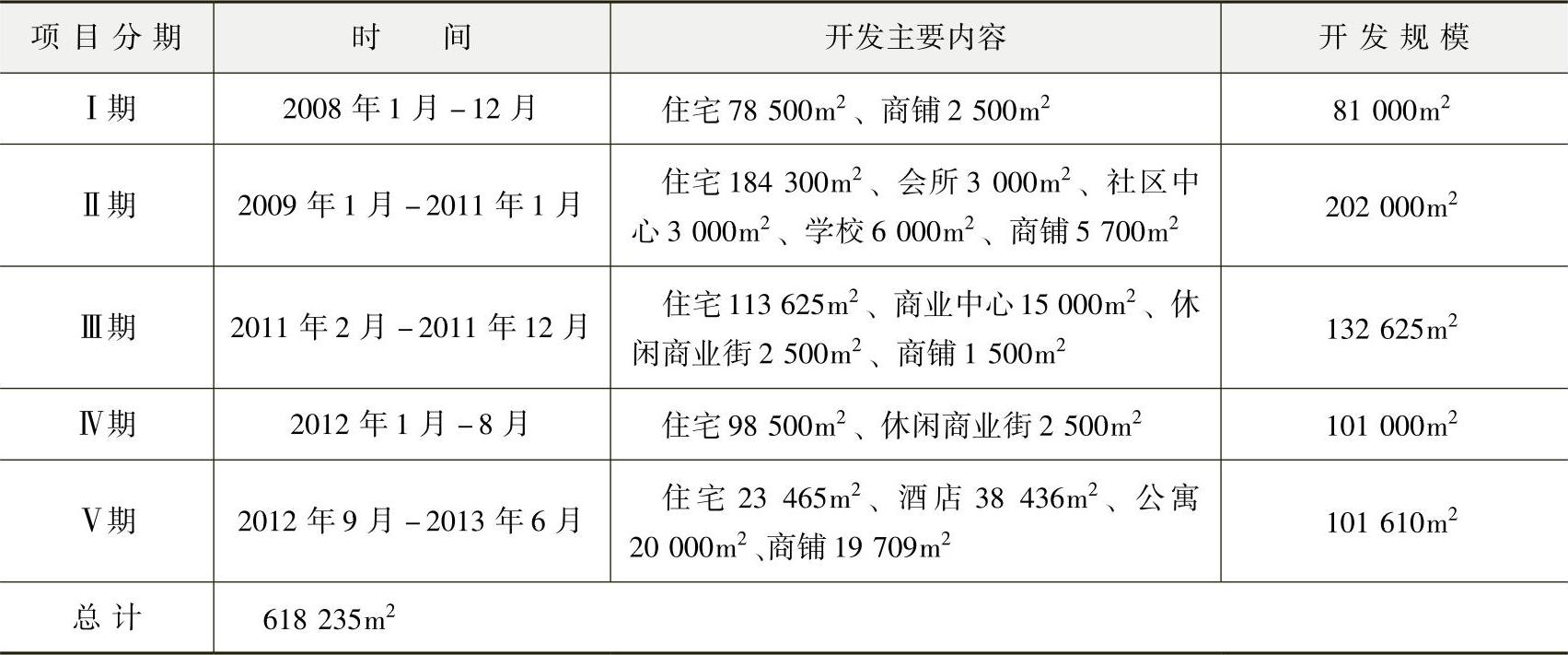

表8-13 项目分期开发计划
