1.工程勘察阶段的划分
工程勘察的主要任务是按勘察阶段的要求,正确反映工程地质条件,提出岩土工程评价,为设计、施工提供依据。工作分为三个阶段,可行性研究勘察、初步勘察、详细勘察。对于工程地质条件复杂或有特殊施工要求的重要工程,应进行施工勘察。各勘察阶段的工作要求如下:
(1)可行性研究勘察,又称为选址勘察。目的是依据整理、分析的资料,到现场进行实况比对,对拟选场址的稳定性和适宜性进行岩土工程评价,得出满足该场地方案要求的技术、经济方案。
(2)初步勘察。该阶段的勘察开展基于可行性研究勘察工作成果,对场地内建筑地段的稳定性做出岩土工程评价,论证建筑总平面布置图、主要建筑物地基基础方案、不良地质现象的防治工作方案满足初步设计或扩大设计的要求。
(3)详细勘察。该阶段勘察针对地基基础处理与加固、不良地质现象的防治工程进行岩土计算与评价,满足施工图设计要求。
工程勘察的工作流程如图5-3所示。

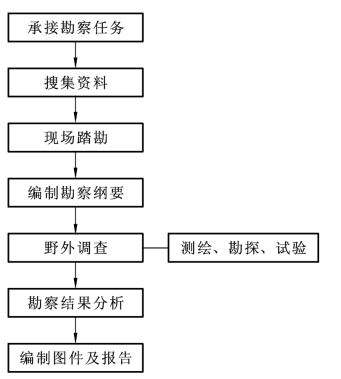

图5-3 工程勘察的工作流程
2.工程勘察质量控制的工作
(1)在编写勘察任务书、竞标文件或招标文件前,要广泛收集各种有关文件和资料,如计划书、规划许可证、设计单位要求、相邻建筑地质资料等,在进行分析整理的基础上提出与工程相适应的技术要求和质量标准。
(2)审核勘察单位的勘察实施方案,重点审核其可行性、精准性。
(3)在勘察实施过程中,应设置报验点,必要时,应进行旁站监理。
(4)对勘察单位提出的勘察成果,包括地形地物测量图、勘测标志、地质勘查报告等进行核查,重点检查其是否符合委托合同及有关技术规范标准的要求,验证其真实性、精准性。
(5)必要时,应组织相关专家对勘察成果进行评审。
3.工程勘察质量控制要点(www.daowen.com)
工程勘察是一项技术性和专业性较强的工作,其质量控制的基本方法遵循工程质量控制的基本原理,对工程勘察的影响因素进行检查与过程控制。其控制要点如下:
1)勘察单位的选择
根据《建筑工程勘察设计管理条例》规定,凡在国家建设工程实际资质分级标准规定范围内的建设工程项目,建设单位均应委托具有相应资质等级的工程勘察单位承担勘察业务工作,委托方式可选用竞选委托、直接委托和招标中的任一种,其中竞选委托和招标可以采取公开或邀请的形式进行。同时应注意强制委托与招标的范围。原则上,建设单位应将整个工程项目的勘察任务委托给一个勘察单位,也可依据工程项目的专业特点与技术要求分别委托几个勘察单位。勘察单位的资质、专业技术骨干素质、业绩与服务意识应在选择标准范围内。
2)勘察方案质量控制
勘察单位在进行勘察前,应结合工程特点、勘察的工作内容与深度要求,在相应强制性标准与规范要求下,编制工程勘察方案。勘察方案应由项目负责人主持编写,由勘察单位技术负责人审批。
工程勘察方案要体现规划、设计意图,反映工程现场地质概况和地形特点,满足任务书和合同工期的要求,内容上应突出不同勘察阶段及具体勘察工作的质量控制点。初步勘察阶段应按工程勘察等级确认点、线、网布置的合理性,控制性勘探孔的位置、数量、孔深、取样数量等。
3)勘查现场作业质量控制
在勘查现场,主要控制要点包括:现场作业人员要持证上岗;严格执行勘察方案中有关操作规程的规定;原始记录表格按要求认真填写,经有关人员检查签字;勘察仪器、设备、机具应通过计量认证,严格执行管理程序;项目负责人应对作业现场进行指导、监督和检查。
4)勘察文件质量控制
勘察文件资料的审核与评定是勘察阶段质量控制的重要工作。质量控制的一般要求是:工程勘察资料、图表、报告等文件依据工程类别按规定执行各级审核、审批程序,由相应负责人签字;勘察成果齐全、可靠,符合国家法律法规、强制性技术标准和合同规定要求;勘察成果的检查验收与质量评定应当遵循国家、行业和地方有关勘察成果检查验收评定的规定。工程项目完成后,勘察单位应将全部资料,特别是质量审查、监督主要依据的原始资料,分类编目,归档保存。
5)后期服务质量保证
勘察文件交付之后,根据工程建设的进展情况,勘察单位应做好施工阶段的勘察配合及验收工作,对施工过程中出现的地质问题要进行跟踪服务,做好监测和回访工作,着重参加验槽、基础工程验收和工程竣工验收及与地基基础有关的工程事故处理工作,保证整个工程建设的总体目标得以实现。
6)勘察技术档案管理
工程项目完工后,监理工程师或业主代表应检查勘察单位技术档案管理情况,要求将其全部材料分类归档保存,质量审查、监督主要依据的原始资料应重视。
