所谓工期优化是指计算工期不满足要求工期时,通过压缩关键工作的持续时间来满足工期要求。
工期优化的步骤如下:
1)确定初始网络计划的计算工期、关键线路及关键工作。
2)根据要求工期计算应压缩的时间。
3)确定各关键工作允许压缩的持续时间。
4)选择关键工作,压缩其持续时间,并重新确定网络计划的计算工期和关键线路。
5)重复2)~4),直到满足工期要求或工期不能再压缩为止。
6)当所有关键工作的持续时间都已达到其能缩短的极限而工期仍不能满足要求时,应对计划的原技术方案、组织方案进行调整。经反复修改方案和调整计划仍不能达到工期要求时,应对要求工期重新审定。
选择哪些关键工作进行压缩,应考虑以下因素:
1)压缩持续时间对质量和安全的影响不大。
2)压缩持续时间所增加的费用最少。
3)有充足备用资源。
需要指出,关键工作的持续时间压缩后,网络计划的关键线路可能改变,因此,必须重新确定改进后网络计划的关键线路及工期。如关键线路不变,则总工期的压缩时间即为关键工作的压缩时间;如关键线路改变,必须重新计算新工期。

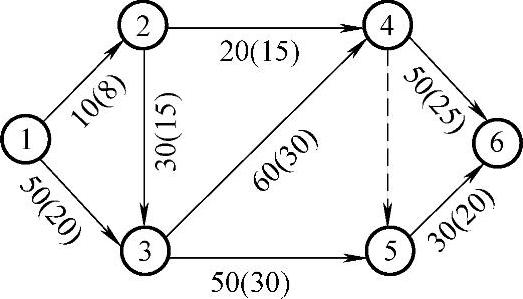

【例11.6】 某网络计划如图11-12所示,图中箭线下方括号外面的数字为工序的正常持续时间,括号内数字为工序的最短持续时间,该网络计划的要求工期为100天,注意压缩工作4-6需要增加的劳动力较多。试根据要求工期进行工期优化。
解 1)计算时间参数,确定关键线路(如图11-13所示)。
(www.daowen.com)

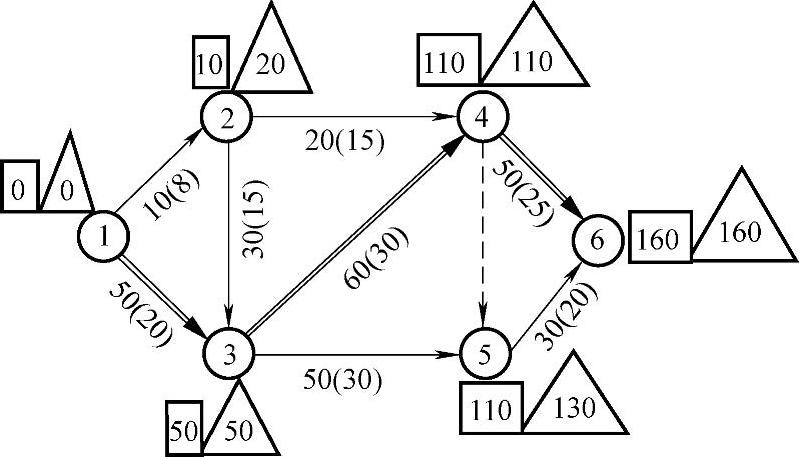

图11-12 例11.6网络图
图11-13 例11.6时间参数
2)计算缩短工期。初始网络计划的计算工期为160天,需要压缩60天。
3)确定各关键工作允许压缩的持续时间(题目已经给定)。
4)选择关键工作,压缩其持续时间,并重新确定网络计划的计算工期和关键线路。
根据题目条件,关键工作1-3、3-4、4-6分别允许压缩30、30、25天,由于压缩工作4-6需要增加的劳动力较多,故仅压缩工作1-3、3-4,并压缩至最短持续时间。
重新计算时间参数,并确定关键线路图11-14。注意,关键线路有两条,分别为1-2-3-5-6和1-2-3-4-6。
5)优化后的计算工期为120天,仍比要求工期长20天,在两条关键线路上各选一条能够压缩20天的关键工作3-5、4-6,将工作3-5压缩至最短持续时间30天,将工作4-6压缩20天。
重新计算时间参数及关键线路(图11-15),再次优化后的计算工期为100天,满足要求。

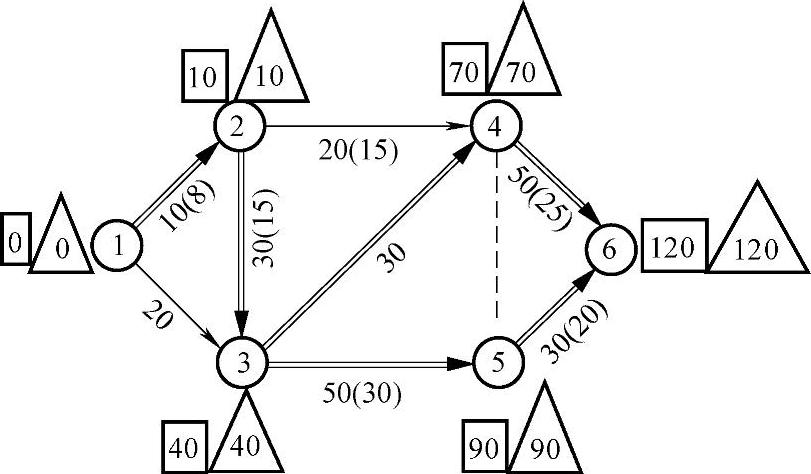

图11-14 第一次优化后的时间参数

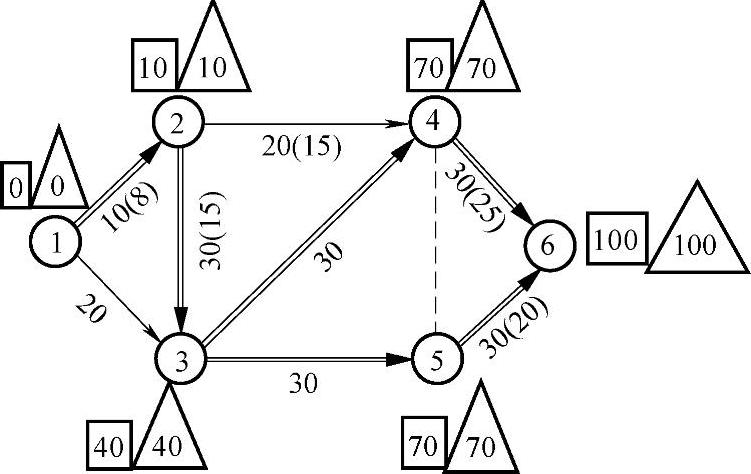

图11-15 第二次优化后的时间参数
