理论教育 项目完工概率分析

项目完工概率分析

时间:2023-06-01 理论教育 版权反馈
【摘要】:工序时间是随机变量时,项目的完工期也是随机变量。2)求项目完工期的期望值及其方差。3)求项目在72天内完工的概率。图11-11由式,查正态分布表有:4)已知概率P0=0.98,由式,查正态分布表有P{X≤X0}=Φ=0.98,Z=2.05X0=Zσ+μ=2.05×2.1886+69.17=73.65(天)要使项目完工的概率为0.98,至少需要73.65天。

项目完工概率分析

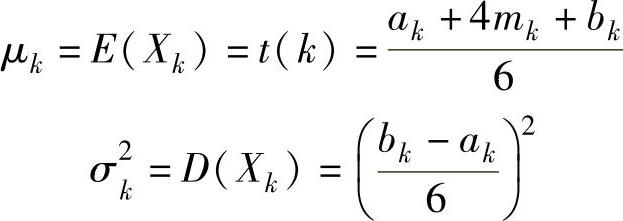

工序时间是随机变量时,项目的完工期也是随机变量。设关键工序数为nXk为关键工序k所需时间的随机变量,则Xk相互独立,期望值和方差


项目的完工期是一随机变量978-7-111-46552-2-Chapter11-32.jpg,期望值和方差为

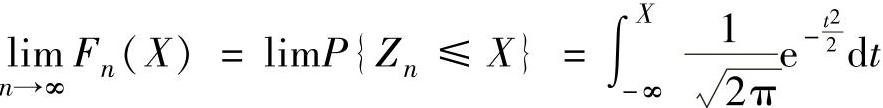

则由李雅普诺夫中心极限定理知

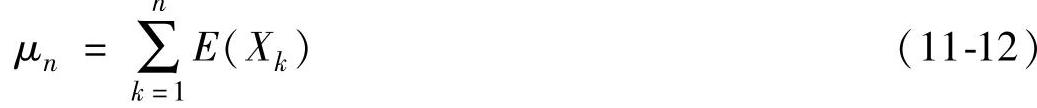

即当n很大时,Zn近似服从N(0,1)分布,则有X=∑Xk=σnZn+μn近似服从Nμnσ2n)分布,即XNμnσ2n)。

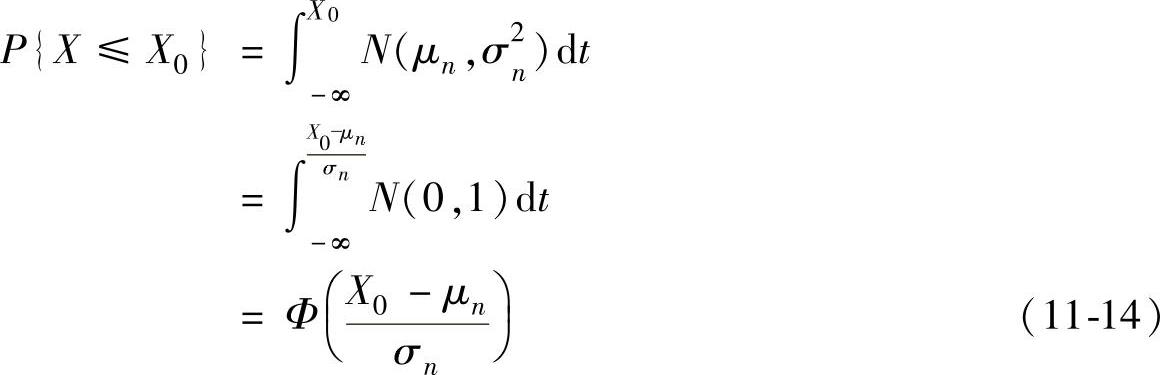

设给定一个时间X0,则项目完工时间不超过X0的概率为


要使项目完工的概率为P0,至少需要多少时间X0,由


正态分布表求出Z,又978-7-111-46552-2-Chapter11-39.jpg,得

X0=Zσn+μn (11-16)当X0n时,P=0.5

【例11.5】 根据例11.3所示的资料,完成如下问题(www.daowen.com)

1)求工序的最早开始和最迟开始时间。

2)求项目完工期的期望值及其方差。

3)求项目在72天内完工的概率。

4)要求完工的概率为0.98,至少需要多少天。

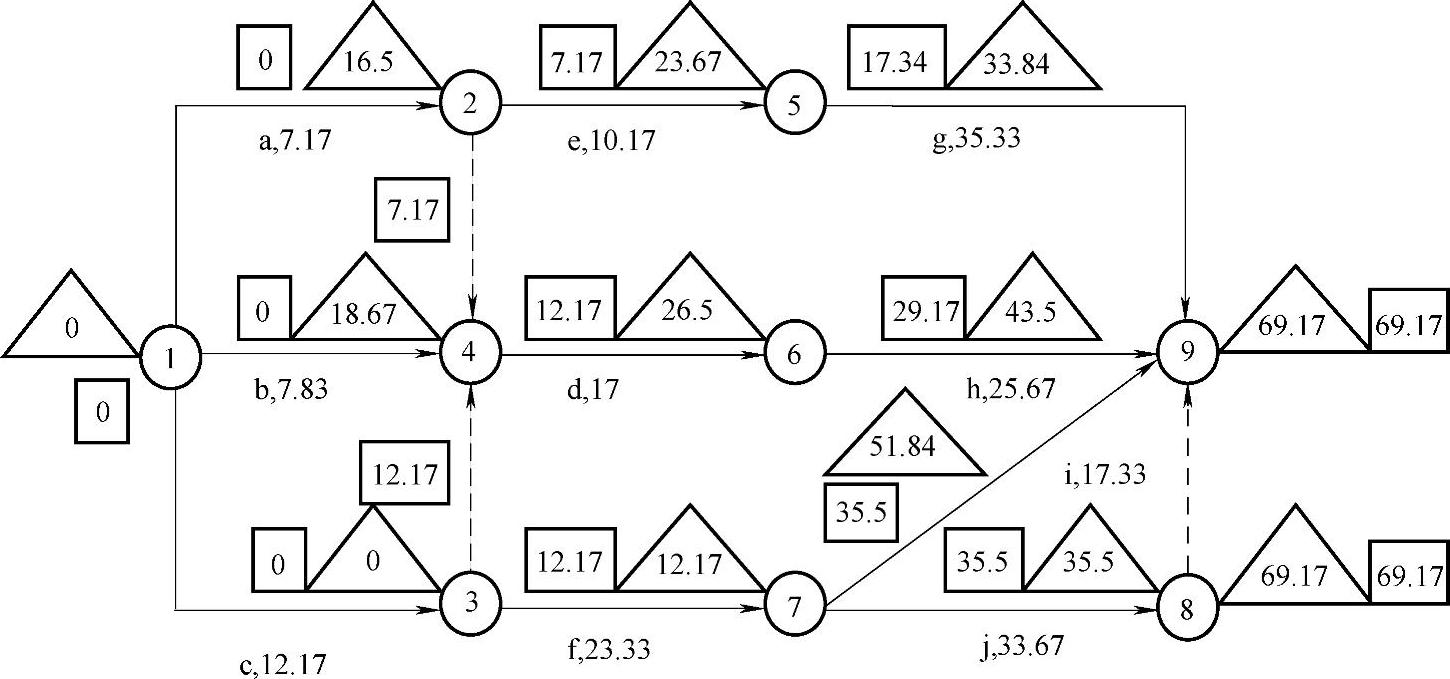

解 1)由图11-7可知,工序的最早开始和最迟开始时间如图11-11所示。

2)关键工序是c,f和j,由表11-4及式(11-12)可知,项目完工期的期望值、方差、标准差分别为

μ=12.17+23.33+33.67=69.17

σ2=0.25+1.78+2.76=4.79,σ=2.1886注意:完工期的标准差不是将各关键工序的标准差求和,而是将关键工序的方差求和后开平方。



图11-11

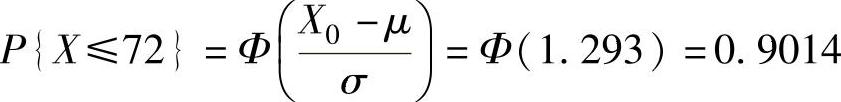

由式(11-14),查正态分布表有:


4)已知概率P0=0.98,由式(11-16),查正态分布表有

P{XX0}=ΦZ)=0.98,Z=2.05

X0=Zσ+μ=2.05×2.1886+69.17=73.65(天)要使项目完工的概率为0.98,至少需要73.65天。
