理论教育 孟加拉国项目合同情况及经济分析

孟加拉国项目合同情况及经济分析

时间:2023-05-31 理论教育 版权反馈
【摘要】:项目合同金额31.387 5亿美元,项目工期54个月,项目预计2016年内开始。世界银行Worldwide Governance Indicators数据库中,孟加拉国最新的GQ1民主程度评分为-0.47、GQ2行政效能评分为-0.77、GQ3监管质量评分为-0.94、GQ4法治程度评分为-0.72、GQ5腐败控制度评分为-0.91。World Economic Forum对孟加拉国的SS3种族主义最新评分为6.12。Heritage Foundation对孟加拉国2016年经济自由度评分为53.32。孟加拉国2015年GDP增长为6.55。该项目合同条款情况可得3分。图5-8算例预测结果

孟加拉国项目合同情况及经济分析

2016年8月8日,中国中铁在在孟加拉达卡市签署孟加拉帕德玛大桥铁路连接线项目(Padma Bridge Rail Link Project)。项目甲方为孟加拉铁路局,项目主要内容为新建全长为168.6km的单线铁路。项目主要范围包括全线的桥梁及其附属工程、全线的路基及其附属工程、全线的铺轨工程、全线的通信信号工程、全线的站房及附属工程、车辆购置、完成全线施工图设计、培训计划及完工后修补缺陷等工作。项目合同金额31.387 5亿美元,项目工期54个月,项目预计2016年内开始。

孟加拉国位于南亚地区,与中国的文化距离为0.2,目前与中国的合作关系为全面合作伙伴关系,2015年全年,孟加拉国的贸易总额为819亿美元,其中中孟双边贸易90亿美元,中国是孟加拉国最大的贸易伙伴。世界银行Worldwide Governance Indicators数据库中,孟加拉国最新的GQ1民主程度评分为-0.47、GQ2行政效能评分为-0.77、GQ3监管质量评分为-0.94、GQ4法治程度评分为-0.72、GQ5腐败控制度评分为-0.91。Global Peace Index对孟加拉国2016年SS1政治稳定性最新评分为2.045。ICRG对孟加拉国最新的SS2民族宗教关系最新评分为2.5。World Economic Forum对孟加拉国的SS3种族主义最新评分为6.12。Heritage Foundation对孟加拉国2016年经济自由度(EE1)评分为53.32。World Economic Forum对孟加拉国的贸易促进指数(EE2)评分为3.4。世界银行对孟加拉国建筑产业成熟度(CC1)的评分为65.27。孟加拉国2015年GDP增长为6.55。该项目技术管理复杂度较高,可得5分。该项目合同条款情况可得3分。承包商与当地政府关系较好可得4分,与东道国社会组织关系较好可得4分。承包商具有丰富的施工经验,项目管理水平较高可得7分。承包商虽然有大量国际工程项目经验,但在该国项目数量较少,因此承包商的国际工程与政治风险经验可得4分。

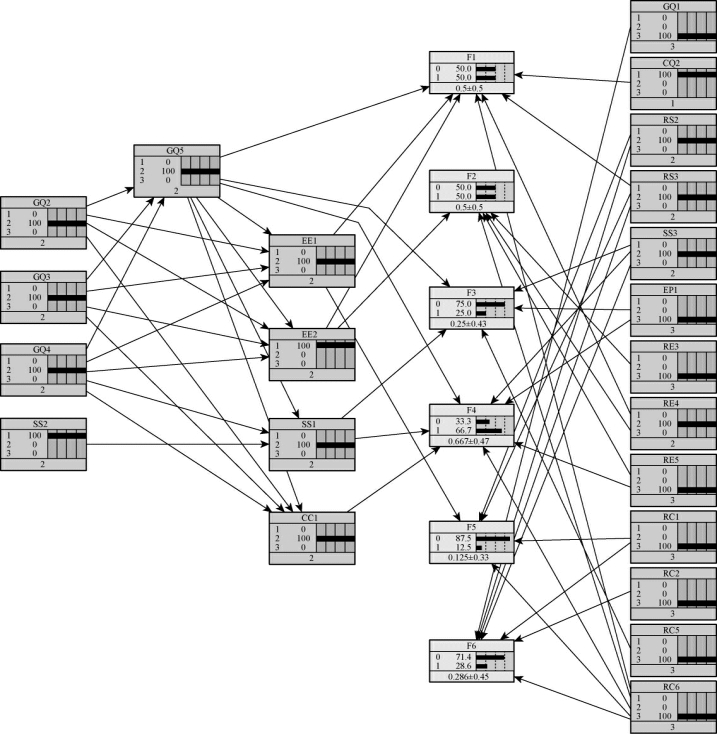

将这些条件输入上文建立的国际工程政治风险智能预测模型,可自动得到预测结果,如图5-8所示。可以看出,该项目可能遭受的政治风险主要为F1法规政策变动风险(发生概率50.0%)、F2行政限制与歧视风险(发生概率50.0%)、F4贪污腐败风险(发生概率66.7%),其中贪污腐败风险的发生概率最高。不太可能遭受F3政治暴力风险(发生概率25%)、F5政府违约风险(发生概率12.5%)、F6针对项目的抗议风险(发生概率28.6%)。(www.daowen.com)

图5-8 算例预测结果

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
