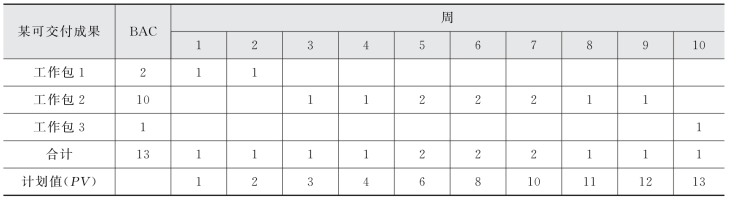

××项目中的一个可交付成果,成本总预算是13万元,要求10周内完成。该可交付成果包括3个工作包,成本预算分别是:工作包1, 2万元;工作包2, 10万元;工作包3, 1万元,如图24-6所示。
图24-6 项目预算分解
该可交付成果的预算支出计划如表24-5所示。
表24-5 预算支出计划

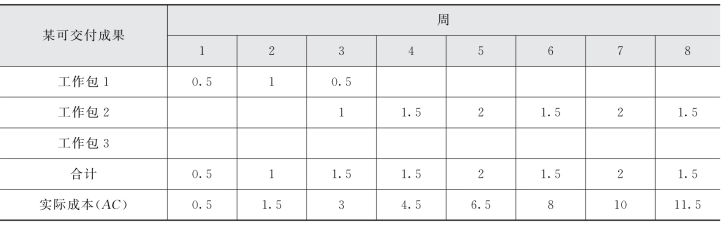

在每周结束时记录每个工作包发生的实际成本,并计算这一周发生的实际成本的合计值,进而计算出截至本周前发生的实际成本。前8周的实际成本支出如表24-6所示。

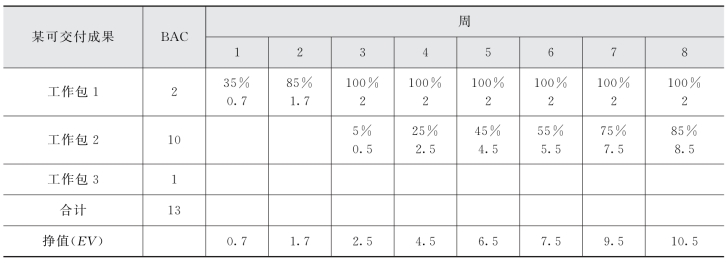

在每一周结束前先估算出各工作包工作量完成的百分比,再把这些百分数乘以对应工作包的完工预算,转换成货币值,再把这些货币值相加即可得出截至这一周结束前的挣值。前8周的挣值情况如表24-7所示。
表24-6 前8周实际成本支出
表24-7 前8周挣值计算
在上面三个关键指标的数据基础上,对项目前8周的绩效分析如下:
CV=10.5-11.5=-1(万元);
SV=10.5-11=-0.5(万元);(www.daowen.com)
CPI=EV/AC=10.5/11.5×100%=91.3%;
SPI=EV/PV=10.5/11×100%=95.5%。
由于成本偏差CV 为负值,成本绩效指数CPI<1,因此项目实际成本超过预算值,成本偏差一般是不能消除的,但应该采取纠偏措施,防止后续工作继续超支。
由于进度偏差SV 为负值,进度绩效指数SPI<1,因此项目进度滞后于计划,应采取纠偏措施。
工作要求10 周内完成,使用累积成本绩效指数和进度绩效指数的乘积进行完工估算:
EAC=AC+(BAC-EV)/(累计CPI×SPI)=11.5+(13-10.5)/(0.913×0.955)=14.37(万元);
ETC=EAC-AC=14.37-11.5=2.87(万元);
TCPI=(BAC-EV)/(BAC-AC)=(13-10.5)/(13-11.5)=1.67。

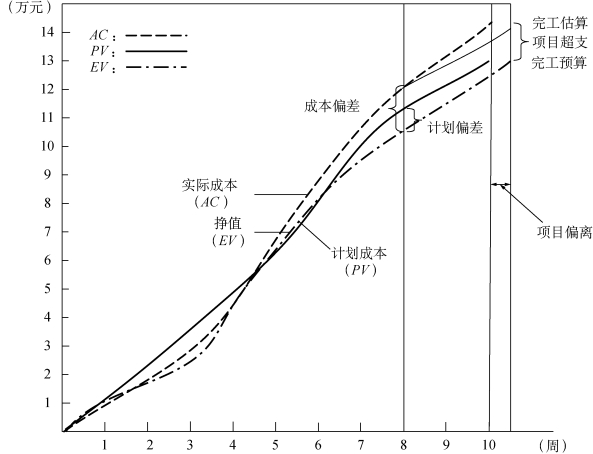

该可交付成果的绩效状况可以用图24-7清楚地表示。从图中可以看到项目目前成本偏差和进度偏差,项目可能会延期,但为了保证按时完成,更多资源将被投入。在按期完工的情况下,完工估算更高。

本案对应章节及知识点如表24-8所示。
图24-7 项目挣值分析
表24-8 案例对应章节及知识点
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
