理论教育 偏差与绩效指标分析

偏差与绩效指标分析

时间:2023-05-31 理论教育 版权反馈
【摘要】:项目挣值管理中的偏差可以用以下几个指标来度量。由于成本偏差指明了实际绩效与成本支出之间的关系,所以是一个非常重要的指标。当CV 等于零时,表示实际成本等于预算值。进度偏差是测量进度绩效的一种指标,是挣值与计划价值之差。 成本绩效指数。它反映了项目团队利用时间的效率,有时与成本绩效指数一起使用,以预测最终的完工估算。当SPI<1时,表示实际进度落后于计划进度。表16-1项目挣值法参数分析

偏差与绩效指标分析

在以上三个指标的基础上,就可以计算出项目的成本偏差与进度偏差,从而为控制成本和进度提供依据。项目挣值管理中的偏差可以用以下几个指标来度量。

(1) 成本偏差(Cost Variance,简称CV)。成本偏差指某个时间点预算的亏空或盈余量,是挣值与实际成本之差。由于成本偏差指明了实际绩效与成本支出之间的关系,所以是一个非常重要的指标。一般而言,负的成本偏差是不可挽回的。它的计算公式如下:

当CV 为负值时,表示实际成本超过预算值,项目超支。

当CV 为正值时,表示实际成本低于预算值,项目预算有结余。

当CV 等于零时,表示实际成本等于预算值。

(2) 进度偏差(Schedule Variance,简称SV)。进度偏差是测量进度绩效的一种指标,是挣值与计划价值之差。它用挣值减去计划价值,表示在某个时间点项目提前或落后的进度。当项目完工时,全部计划价值都将实现,所以进度偏差最终等于零。它的计算公式如下:

当SV 为正值时,表示实际进度快于计划进度。

当SV 为负值时,表示实际进度落后于计划进度。

当SV 为零时,表示实际进度与计划进度一致。

(3) 成本绩效指数(Cost Performance Index,简称CPI)。成本绩效指数是测量预算资源成本效率的一种指标,表示为挣值与实际成本之比。它是挣值管理最关键的指标之一,用来测量已完成工作的成本效率。该指标对于判断项目状态很有帮助,并可为项目最终成本和进度提供预测依据。它的计算公式如下:(www.daowen.com)

当CPI<1时,表示实际成本高于预算成本。

当CPI>1时,表示实际成本低于预算成本。

当CPI=1时,表示实际成本与预算成本吻合。

(4) 进度绩效指数(Schedule Performance Index,简称SPI)。进度绩效指数是测量进度效率的一种指标,表示为挣值与计划价值之比。它反映了项目团队利用时间的效率,有时与成本绩效指数一起使用,以预测最终的完工估算。它的计算公式如下:

当SPI>1时,表示实际进度快于计划进度。

当SPI<1时,表示实际进度落后于计划进度。

当SPI=1时,表示实际进度与计划进度一致。

一个项目的计划价值、挣值、实际成本三个值之间的关系及偏差、绩效指数可归纳为表16-1中的6种情况。

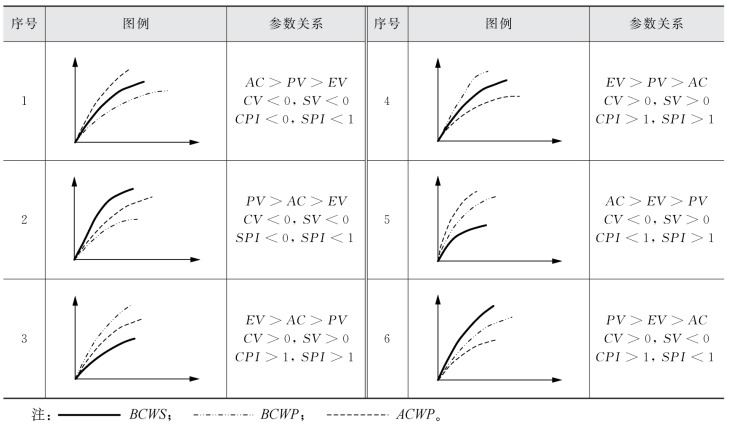

表16-1 项目挣值法参数分析

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
