网络计划由两部分组成,分别是网络图和网络参数。网络图由箭线和节点组成,用来表示工作流程的有向、有序的网状图形;网络参数是根据项目中各项工作的延续时间和网络图所计算的工作、节点、线路等要素的各种时间参数。因此,所谓网络计划,就是用网络图表达任务构成、工作顺序,并加注时间参数的进度计划。
网络计划技术可以从不同的角度进行分类。
1) 按工作之间逻辑关系和持续时间的确定程度分类
网络计划技术分为肯定型网络计划和非肯定型网络计划,如图8-3所示。肯定型网络计划,即工作、工作之间的逻辑关系以及工作持续时间都肯定的网络计划,如关键线路法(CPM)。非肯定型网络计划,即工作、工作之间的逻辑关系和工作持续时间三者中任一项或多项不肯定的网络计划,如计划评审技术(PERT)、图示评审技术(Graphical Evaluation and Review Technique,简称GERT)决策网络计划法(Decision Network planning technique,简称DN)及风险评审技术(Venture Evaluation Review Technique,简称VERT)等。本章只讨论肯定型网络计划。
图8-3 网络计划技术的分类
2) 按网络计划的基本元素——节点和箭线所表示的含义分类
按网络计划的基本元素——节点和箭线所表示的含义不同,网络计划的基本形式有三种,如表8-1所示。在中国和许多发达国家中,网络计划技术有关的标准均定义了这三种网络计划形式。
表8-1 网络元素表示形式

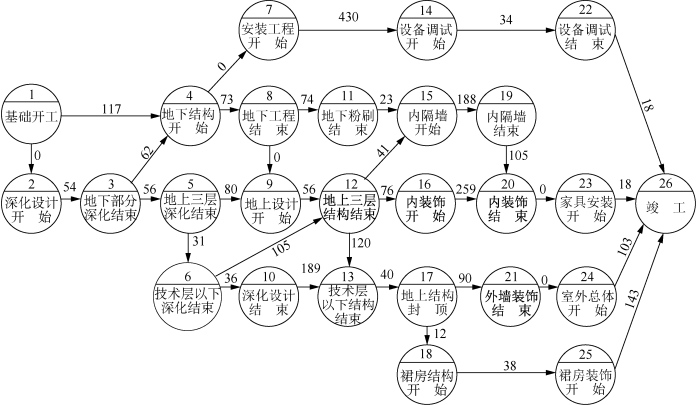

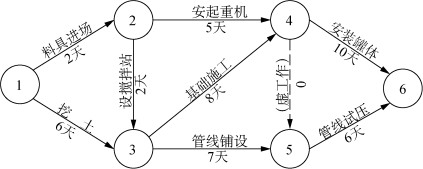

(1) 双代号网络计划(工作箭线网络计划)。双代号网络计划的示例如图8-4所示。箭线及其两端节点的编号表示工作,在箭线上标注工作持续时间。为了正确地反映逻辑关系,在网络图中添加了虚工作。
图8-4 双代号网络计划示例
(2) 单代号搭接网络计划、单代号网络计划(工作节点网络计划)。单代号搭接网络计划中,节点表示工作,在节点内标注工作持续时间,箭线及其上面的时距符号表示相邻工作间的逻辑关系,工作间的逻辑关系用前项工作的开始或完成时间与其紧后工作的开始或完成时间之间的间距来表示。
单代号搭接网络计划的示例如图8-5所示。节点的左边代表工作的开始,节点的右边代表工作的完成。(www.daowen.com)
图8-5 单代号搭接网络计划示例
关于单代号网络计划,国家标准和行业标准的含义有些不同。在国家标准《网络计划技术 第1部分:常用术语》(GB/T 13400.1—2012)中,确认了双代号网络和单代号网络。在行业标准《工程网络计划技术规程》(JGJ/T 121—2015)中,确认了双代号网络计划、单代号网络计划和单代号搭接网络计划。应该说,单代号网络是单代号搭接网络的一个特例,它的前后工作之间的逻辑关系是完成到开始关系等于零。
在实际应用中,由于单代号网络和单代号搭接网络中工作之间的逻辑关系表示方法的简易性和没有虚工作,其应用越来越普遍,许多网络计划软件也广泛采用了这种形式的网络计划。
(3) 事件节点网络计划。事件节点网络是一种仅表示项目里程碑事件的网络计划方法。

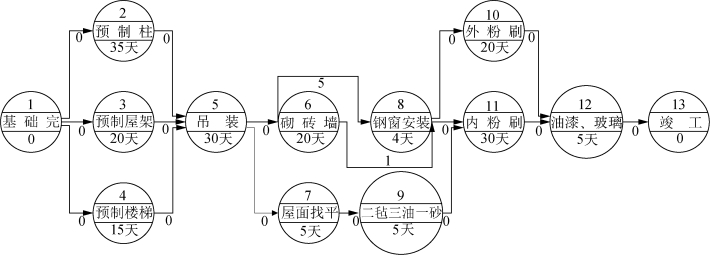

事件节点网络计划的节点表示事件,事件反映时刻,箭线表示事件之间的顺序关系,在箭线上标注箭头事件和箭尾事件的时距,示例如图8-6所示。事件节点网络计划属单代号网络计划。
3) 按目标分类
可以分为单目标网络计划和多目标网络计划。只有一个终点节点的网络计划是单目标网络计划,终点节点不止一个的网络计划是多目标网络计划。
4) 按层次分类
根据不同管理层次的需要而编制的范围大小不同、详略程度不同的网络计划,称未分级网络计划。以整个计划任务为对象编制的网络计划,称为总网络计划。以计划任务的某一部分为对象编制的网络计划,称为局部网络计划。
图8-6 事件节点网络示例
5) 按表达方式分类
以时间坐标为尺度绘制的网络计划,称时标网络计划。不按时间坐标绘制的网络计划,称为非时标网络计划。
