在组织结构确定后,应对各部门或个体的主要工作任务进行分工。项目工作任务分工是对项目组织结构的说明和补充,将组织结构中各部门或个体的职责进行细化扩展,也是项目组织设计的重要内容。项目工作任务分工建立在工作分解结构(WBS)的基础上,工作分解结构是以可交付成果为导向对项目要素进行的分组,它归纳和定义项目的整个工作范围,每下降一层代表对项目工作更详细的定义。工作任务分工体现组织结构中各单位部门或个体的职责任务范围,从而为各单位部门或个体指出工作的方向,将多方向的参与力量整合到同一个有利于项目开展的合力方向。
每一个项目都应编制项目工作任务分工表,属于项目组织设计文件的一部分。在编制项目工作任务分工表前,应结合项目特点,对项目实施各阶段的投资控制、进度控制、质量控制、合同管理、信息管理和组织协调等工作任务进行详细分解,如表3-4所示。

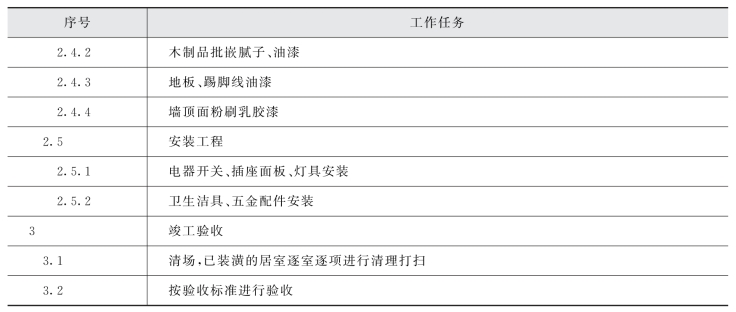

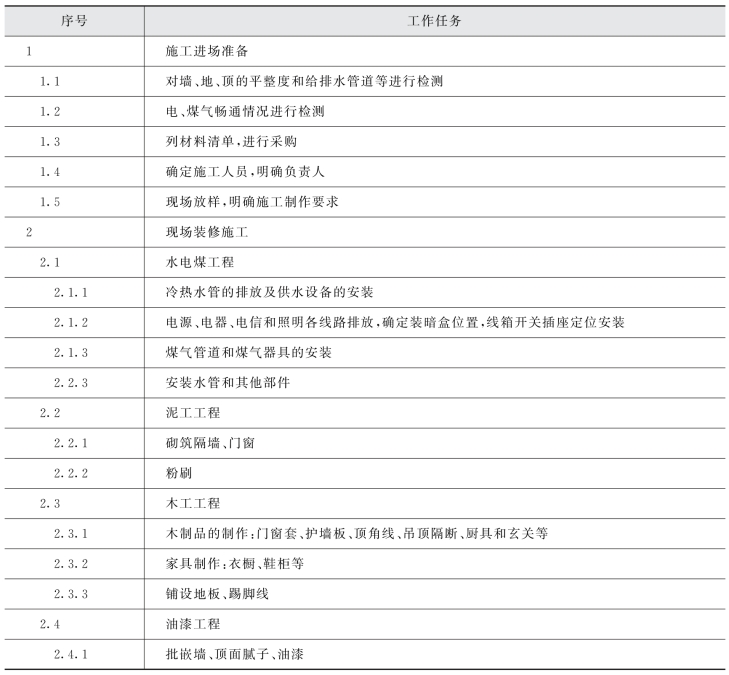

表3-4 某家庭室内装修工作任务分解表
续表
在项目工作任务分解的基础上,定义项目经理部和投资控制、进度控制、质量控制、合同管理、信息管理和组织与协调等主管工作部门或主管人员的工作任务,从而编制工作任务分工表,如表3-5所示。在工作任务分工表中应明确各项工作任务由哪个工作部门(或个人)负责,由哪些工作部门(或个人)配合或参与。在项目的进展过程中,可视需要对工作任务分工表进行调整。
表3-5 工作任务分工表(www.daowen.com)
在某卷烟厂建设项目中,项目管理部作为业主的主要咨询方,利用专业理论和丰富经验为业主提供全方位的咨询,深入业主团队中协助业主对项目进行全过程全方位的项目控制,同时为业主培养项目管理人员提供帮助。为实现这些宗旨,规定工作任务分工表如表3-6所示。

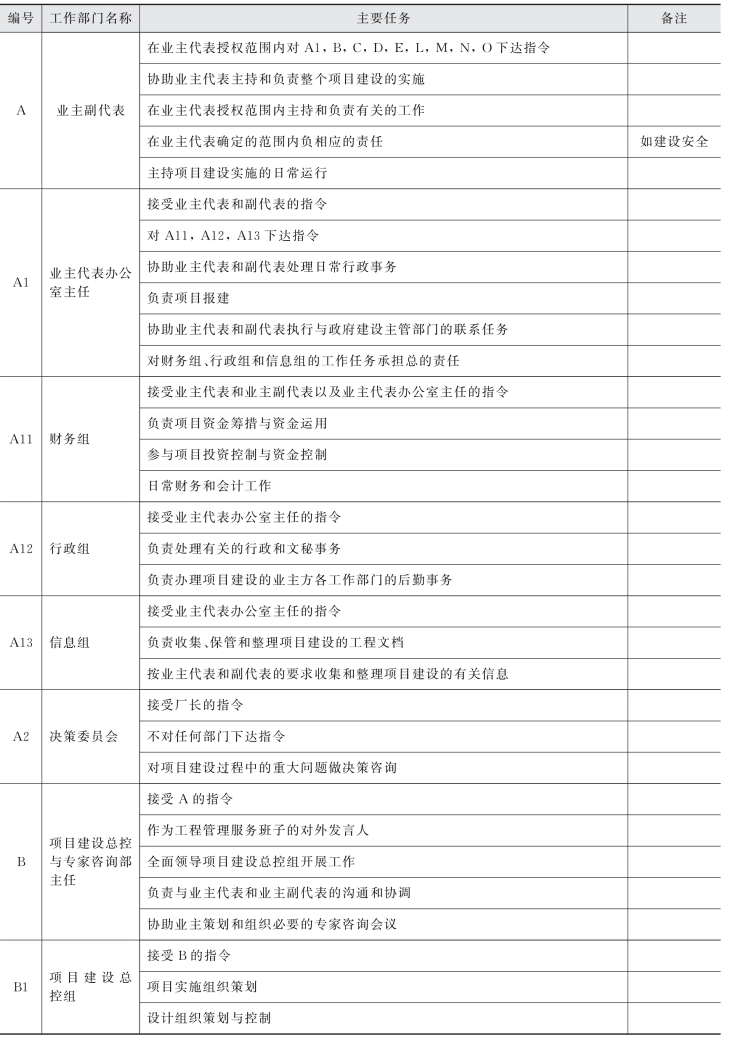

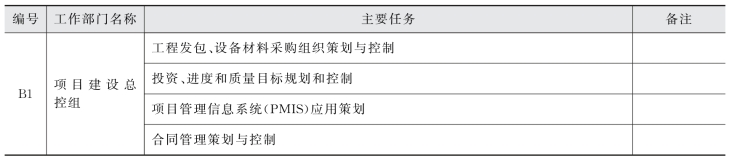

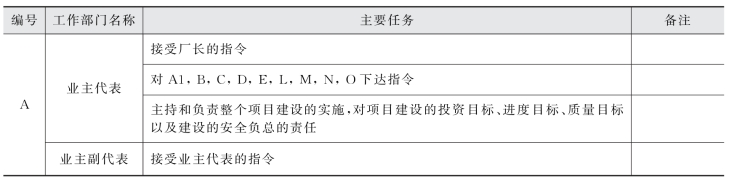

表3-6 某卷烟厂项目工作任务分工表
续表
