【举例】 俘虏与地牢的故事
你是国王的俘虏。他要给自己的城堡增加三个新地牢,让你做一个规划。干得好就释放,干不好就终身监禁。
小地牢很难设计,要12周,但容易建成,1周即可;中地牢设计要5周,施工要6周;大地牢设计只要1周,但建造要用9周。
你有一个建筑师和一个建造师,建筑师不会建造,建造师不会设计。
要建好这三个地牢,你规划的总工期是几周?

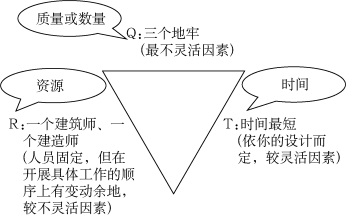

要解决这个问题,我们主要有3个限制条件:质量或数量(Quality & Quantity,下文中用Q 表示),时间(Time,下文中用T 表示)和资源(Resources,下文中用R 表示)。地牢项目的QRT 分析如图1-1所示。
图1-1 地牢项目的QRT 分析

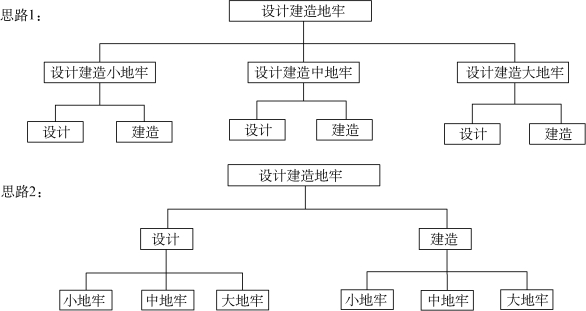

规划地牢项目实施有两种不同思路,如图1-2所示。
(www.daowen.com)
图1-2 地牢项目进度规划不同思路
如果是你的话,会选择哪种思路进行地牢项目的实施呢?
思路1从一开始就关注单个产品的细节。思路2则可以根据设计单个地牢的时间,安排好建造单个地牢时间,以取得项目进度规划的最佳效果。
按照思路2先设计后建造的原则,可以很容易判断先设计小地牢或中地牢都会导致项目总进度过长,地牢设计的排序应该是大地牢→中地牢→小地牢。有兴趣的可以尝试思考:按照不同的地牢设计如何排序? 项目总进度分别是多少?

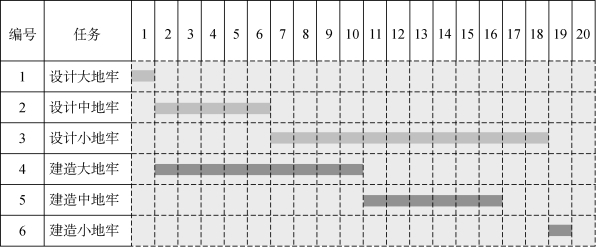

我们可以编制甘特图来形象地表示单个地牢设计和建造的进展情况(甘特图的概念将在第8章详细介绍),如图1-3所示。
从图1-3中我们可以很明显地看出,要让项目总进度最短,最优的方法是让某一地牢的建造在其他地牢的设计过程中进行,以达到缩短总工期的目的。
同时也可以看出,如果建造中地牢的时间缩短2周,项目总进度不会缩短;而如果设计小地牢的时间缩短2周,项目总进度将由19周缩短到17周。
另外,很明显可以看出,在中地牢建造完毕后,建造师会有两周的空闲时间。我们可以合理地利用这两周时间,比如让建造师晚开工两周,或是在建造完大地牢和中地牢后各留出一周时间来让建造师休息。将可利用的时间和资源进行合理优化,是项目顺利进行的关键。
图1-3 地牢项目进度规划方案
